Đốt kèm amoniac quy mô lớn tại Nhà máy điện Hekinan - Tham khảo cho lộ trình của Việt Nam

 - Trong bối cảnh biến đổi khí hậu toàn cầu đang trở thành thách thức cấp bách, việc tìm kiếm các giải pháp nhiên liệu thay thế không phát thải CO2 trong ngành nhiệt điện là một ưu tiên chiến lược của một số quốc gia, trong đó có Việt Nam. Theo quy hoạch điện VIII điều chỉnh, định hướng đến năm 2050 không còn sử dụng điện than để phát điện, chuyển hoàn toàn sang sử dụng sinh khối/amoniac với tổng công suất 25.798 MW. Bài báo này trình bày chi tiết về dự án thử nghiệm trình diễn đốt kèm 20% amoniac quy mô lớn tại tổ máy số 4 (công suất 1.000 MW) thuộc Nhà máy Nhiệt điện Hekinan (Nhật Bản), do Tập đoàn IHI và JERA phối hợp thực hiện. Kết quả thực nghiệm đã khẳng định rằng: Công nghệ này không chỉ giúp giảm trực tiếp 20% lượng phát thải CO2, mà còn duy trì nồng độ NOx và các hợp chất gây ô nhiễm khác ở mức tương đương, hoặc thấp hơn so với sử dụng than truyền thống. Đây là bước đi tiên phong, đặt nền móng vững chắc cho việc thương mại hóa công nghệ amoniac trong lộ trình trung hòa carbon vào năm 2050.
TOP 10 sự kiện tiêu biểu của ngành năng lượng Việt Nam năm 2025 TOP 10 sự kiện tiêu biểu của ngành năng lượng Việt Nam năm 2025

Năm 2025 khép lại, đánh dấu một “điểm rơi” quan trọng trong lịch sử phát triển năng lượng Việt Nam. Không còn là những bản quy hoạch nằm trên giấy, hay những tranh luận về cơ chế, 2025 là năm của hành động thực tiễn. Từ việc dòng khí LNG đầu tiên chính thức phát ra điện, đến việc định hình lại cơ cấu giá thị trường, ngành năng lượng đã thực sự bước qua giai đoạn “tăng trưởng nóng” để tiến vào kỷ nguyên “tối ưu hóa chiều sâu”. Dưới đây là 10 sự kiện tiêu biểu nhất, khắc họa bức tranh toàn cảnh đầy sống động của ngành năng lượng quốc gia trong năm qua do Hội đồng Khoa học Tạp chí Năng lượng Việt Nam bình chọn.

I. Giới thiệu chung:

Hiện nay, các ngành công nghiệp trên toàn cầu đang nỗ lực triển khai các biện pháp giảm thiểu khí nhà kính nhằm ngăn chặn sự nóng lên toàn cầu. Trong đó, ngành nhiệt điện - vốn phụ thuộc nhiều vào nhiên liệu hóa thạch - đang đứng trước áp lực chuyển đổi nhiên liệu mạnh mẽ. Amoniac sản xuất từ năng lượng tái tạo đã được đề xuất như một nhiên liệu thay thế tiềm năng, vì không chứa carbon trong cấu trúc phân tử, do đó không phát thải CO2 trong quá trình đốt cháy.

Tuy nhiên, việc sử dụng amoniac làm nhiên liệu cho các lò hơi công nghiệp quy mô lớn không phải là điều đơn giản. Amoniac có đặc tính khó cháy và tiềm ẩn nguy cơ làm tăng phát thải NOx do chứa nguyên tử nitơ trong thành phần. Vì vậy, thách thức kỹ thuật cốt lõi là đạt được sự cháy ổn định đồng thời kiểm soát lượng NOx ở mức thấp trong các nhà máy nhiệt điện.

Tập đoàn IHI đã bắt đầu tập trung nghiên cứu công nghệ đốt amoniac từ giữa những năm 2010. Lộ trình nghiên cứu được triển khai bài bản qua nhiều giai đoạn:

Giai đoạn 2017-2018: Nghiên cứu tiềm năng đốt amoniac trong lò hơi của các nhà máy nhiệt điện than hiện đang hoạt động thuộc Chương trình thúc đẩy đổi mới chiến lược liên bộ của Chính phủ Nhật Bản.

Giai đoạn 2019-2020: Nghiên cứu chi tiết dựa trên điều kiện vận hành của Nhà máy Nhiệt điện Hekinan theo ủy quyền của Tổ chức Phát triển Công nghệ Công nghiệp và Năng lượng mới (NEDO).

Giai đoạn 2021-2024: Triển khai dự án trình diễn thực tế đốt kèm 20% amoniac tại tổ máy số 4 của Nhà máy Nhiệt điện Hekinan.

II. Cải tiến thiết bị và cơ sở hạ tầng:

Để triển khai đốt kèm amoniac tại một nhà máy nhiệt điện than đang vận hành thương mại như Hekinan (tổ máy số 4, công suất 1.000 MW), IHI đã thiết kế các giải pháp cải tiến tối ưu nhằm giảm thiểu sự thay đổi cấu trúc hiện có, nhưng vẫn đảm bảo hiệu suất của nhà máy.

Đốt kèm amoniac quy mô lớn tại Nhà máy điện Hekinan - Tham khảo cho lộ trình của Việt Nam

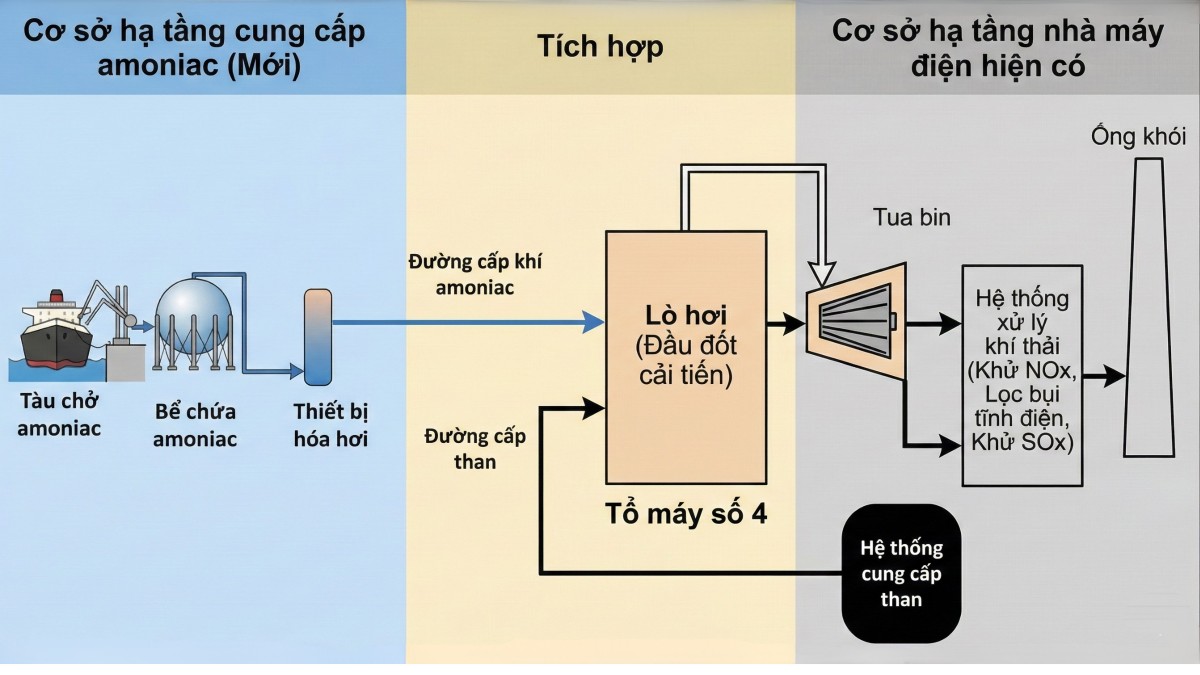

Hình 1: Sơ đồ khối hệ thống thiết bị sau cải tiến.

1. Cải tiến hệ thống lò hơi và đầu đốt:

Tổ máy số 4 của Hekinan được trang bị 48 đầu đốt, được cung cấp than bởi 6 máy nghiền và đầu phun than (trong đó 5 máy vận hành và 1 máy dự phòng). Cải tiến quan trọng nhất đối với lò hơi là việc lắp đặt bổ sung các vòi phun amoniac vào các đầu đốt hiện có.

Đáng chú ý, các đầu đốt được trang bị vòi phun amoniac của IHI có khả năng vận hành linh hoạt. Khi không sử dụng amoniac, lò hơi vẫn có thể vận hành hoàn toàn bằng than đơn thuần như trạng thái ban đầu, giúp duy trì năng lực vận hành của nhà máy trong mọi điều kiện cung ứng nhiên liệu. Các đường ống dẫn amoniac được kết nối với vòi phun bằng mặt bích kín được thiết kế riêng để loại bỏ hoàn toàn khả năng rò rỉ khí ra môi trường.

Đốt kèm 20% amoniac quy mô lớn tại Nhà máy điện Hekinan - Tham khảo cho lộ trình của Việt Nam

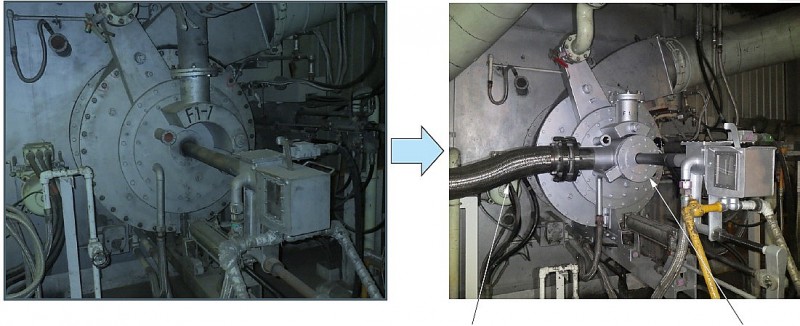

Hình 2: Sơ đồ tổng quan hệ thống thiết bị lò hơi trước (trái) và sau khi cải tiến (phải).

2. Hệ thống cung cấp và xử lý amoniac:

Hệ thống cung cấp amoniac là một tổ hợp hạ tầng hoàn chỉnh để nhận, lưu trữ và chuyển đổi nhiên liệu từ dạng lỏng sang dạng khí trước khi đưa vào lò hơi. Các thành phần chính bao gồm:

- Cầu cảng và thiết bị tiếp nhận: Cho phép tàu chở amoniac cập bến và bốc dỡ nhiên liệu thông qua các tay nạp nhiên liệu.

- Bể chứa amoniac: Một bể chứa hình cầu dung tích 2.000 m3 được sử dụng làm bể chứa đệm.

- Hệ thống hóa hơi: Sử dụng nước biển để hóa hơi amoniac lỏng thành dạng khí.

- Thiết bị phụ trợ: Bao gồm máy nén khí để xử lý phần khí bay hơi tự nhiên trong bể chứa, bơm xả, thiết bị gia nhiệt siêu cấp và hệ thống đường ống, van điều khiển.

- Hệ thống an toàn: Bể khử độc, bể thoát nước và bể phun sương được trang bị để ứng phó với các tình huống khẩn cấp.

III. Kết quả:

Thử nghiệm trình diễn tại tổ máy số 4, nhà máy nhiệt điện than Hekinan được thực hiện trong khoảng 3 tháng nhằm thiết lập quy trình vận hành và đánh giá các đặc tính cháy.

1. Các cột mốc quan trọng:

Việc đốt amoniac bắt đầu từ ngày 1/4/2024. Đến ngày 10/4/2024, nhà máy đã thành công đạt mức đốt kèm 20% amoniac tại công suất định mức 1.000 MW đúng theo kế hoạch. Khái niệm “đốt kèm 20%” ở đây được hiểu là amoniac chiếm 20% tổng lượng nhiệt đầu vào lò hơi, 80% còn lại do than cung cấp.

2. Hiệu suất đốt cháy và kiểm soát phát thải:

Một trong những lo ngại lớn nhất là phát thải NOx khi sử dụng amoniac. Tuy nhiên, kết quả thực tế cho thấy nồng độ NOx khi đốt kèm 20% amoniac đạt mức 106 ppm, thấp hơn rõ rệt so với mức 134 ppm khi đốt than đơn thuần.

Bảng dưới đây là kết quả thử nghiệm đồng đốt amoniac 20% tại tổ máy số 4, Nhà máy Nhiệt điện Hekinan (Nhật Bản):

Thông số

Đơn vị

Đốt than đơn thuần

Đốt kèm 20% Ammonia

NOx​

ppm (khô)

134

106

SOx

ppm (ướt)

502

397

Vật chất chưa cháy trong tro

%

1.6

1.8

CO2​

% (khô​)

13.4

10.8

N2​O

ppm

Bằng hoặc thấp hơn giới hạn cho phép

Ammonia dư (NH3​)

ppm

Bằng hoặc thấp hơn giới hạn cho phép

Kết quả trên khẳng định rằng: Việc kết hợp cơ chế cháy của amoniac với các công nghệ giảm NOx hiện có của IHI đã mang lại hiệu quả vượt mong đợi. Lượng phát thải CO2 giảm khoảng 20%, tương ứng với tỷ lệ nhiên liệu thay thế. Đặc biệt, nồng độ N2O - một loại khí nhà kính cực mạnh và lượng amoniac chưa cháy hết đều ở mức bằng, hoặc thấp hơn giới hạn cho phép, đảm bảo tính thân thiện với môi trường của công nghệ.

3. Khả năng vận hành và quản trị rủi ro:

Thử nghiệm cũng tập trung vào khả năng vận hành thực tế của toàn nhà máy:

- Cân bằng khử nitơ: Việc đốt kèm 20% amoniac không làm thay đổi sự phân bổ NOx, do đó không cần điều chỉnh thêm lượng amoniac bơm vào hệ thống khử nitơ.

- Thử nghiệm thay đổi phụ tải: Nhà máy duy trì khả năng điều khiển linh hoạt tương tự như khi vận hành bằng nhiên liệu truyền thống.

- Ngắt amoniac khẩn cấp: Trong thử nghiệm cắt amoniac đột ngột, các thông số của hệ thống vẫn nằm trong phạm vi của kế hoạch, hệ thống được ngắt một cách an toàn mà không có bất kỳ sự rò rỉ nào.

Do amoniac là chất có tính độc và chưa từng được sử dụng làm nhiên liệu tại nhà máy này trước đây, JERA và IHI đã dành nhiều thời gian để đảm bảo an toàn tuyệt đối. Một quy trình đánh giá rủi ro toàn diện đã được thực hiện để lập kế hoạch phòng chống thiên tai cho nhà máy.

Ngoài ra, nhà máy đã phối hợp chặt chẽ với chính quyền địa phương và cơ quan cứu hỏa để thực hiện các cuộc diễn tập ứng phó sự cố, giúp tăng cường sự chuẩn bị và tin tưởng từ cộng đồng.

IV. Kế hoạch phát triển tiếp theo:

Thành công của dự án đốt kèm 20% amoniac tại nhà máy nhiệt điện Hekinan đã thu hút sự quan tâm lớn từ các cơ quan, tổ chức và giới học giả ngành năng lượng trên toàn cầu. Vì đây được coi là giải pháp nhanh nhất và kinh tế nhất để giảm phát thải CO2 quy mô lớn.

Dựa trên kết quả này, IHI đã vạch ra lộ trình phát triển tiếp theo như sau:

1. Tăng tỷ lệ đốt kèm: IHI đang chuẩn bị cho các thử nghiệm đốt kèm với tỷ lệ hơn 50% amoniac tại tổ máy số 5 của Nhà máy Nhiệt điện Hekinan.

2. Đốt amoniac 100%: Công nghệ đốt hoàn toàn bằng amoniac đang được nghiên cứu. IHI đã thành công trong việc trực quan hóa ngọn lửa cháy amoniac bằng camera và kính lọc đặc biệt (do ngọn lửa amoniac khó nhìn thấy bằng mắt thường trong điều kiện sáng). Dự kiến, đầu đốt 100% amoniac sẽ hoàn thiện phát triển vào thời gian sớm nhất.

3. Mở rộng ứng dụng: Áp dụng công nghệ đầu đốt này cho các loại lò hơi nhỏ hơn và các lò nung công nghiệp trong các lĩnh vực khác.

Đốt kèm 20% amoniac quy mô lớn tại Nhà máy điện Hekinan - Tham khảo cho lộ trình của Việt Nam

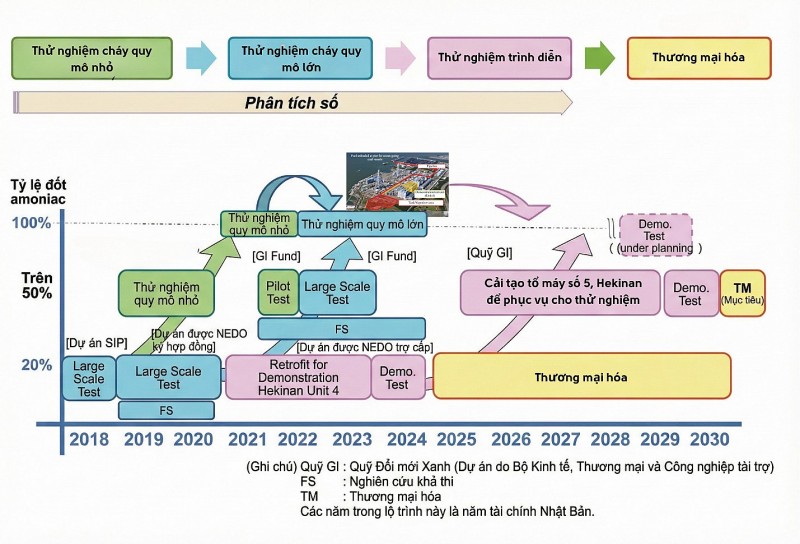

Hình 3: Lộ trình phát triển công nghệ đồng đốt amoniac với than của Tập đoàn IHI.

V. Kết luận:

Dự án đồng đốt amoniac tại tổ máy số 4, Nhà máy Nhiệt điện Hekinan là một cột mốc mang tính bước ngoặt, khẳng định rằng “amoniac không còn là nhiên liệu của tương lai, mà đã trở thành giải pháp thực tế hiện nay”. Bằng cách tận dụng hạ tầng nhà máy nhiệt điện than đang hoạt động và chỉ thực hiện những cải tiến tối thiểu, các quốc gia có thể nhanh chóng giảm dấu chân carbon mà không cần phá bỏ hoàn toàn các tài sản, thiết bị hiện có.

Tập đoàn IHI cam kết sẽ tiếp tục thúc đẩy việc thiết lập chuỗi cung ứng amoniac toàn cầu và cung cấp các giải pháp đa dạng để đáp ứng nhu cầu xã hội, hướng tới mục tiêu tối thượng là một xã hội trung hòa carbon vào năm 2050./.

TS. PHÙNG QUỐC HUY - TRUNG TÂM NGHIÊN CỨU NĂNG LƯỢNG CHÂU Á - THÁI BÌNH DƯƠNG (APERC)


Tài liệu tham khảo:

- IHI Engineering Review Vol. 58 No. 1 2025: “Successful Demonstration Test of Amoniac Firing Conducted at Commercial Power Station”.

- Tổ chức Phát triển Công nghệ Công nghiệp và Năng lượng mới (NEDO).
