Chính phủ yêu cầu khởi công dự án Nhà máy Nhiệt điện LNG Quảng Trạch 3 trong tháng 12/2026

 - Văn phòng Chính phủ vừa ban hành văn bản thông báo kết luận của Phó Thủ tướng Chính phủ Lê Tiến Châu tại buổi làm việc với tỉnh Quảng Trị. Tại văn bản số 553/TB-VPCP ngày 27/10/2026, Chính phủ yêu cầu địa phương phối hợp với nhà đầu tư khởi công dự án Nhà máy Nhiệt điện LNG Quảng Trạch 3 và cụm công trình 500 kV Lao Bảo - Quảng Trị 2 trong tháng 12/2026.
Khởi công dự án Nhiệt điện LNG Quảng Trạch 2 và công bố phát điện Nhiệt điện Quảng Trạch 1 lên lưới quốc gia Khởi công dự án Nhiệt điện LNG Quảng Trạch 2 và công bố phát điện Nhiệt điện Quảng Trạch 1 lên lưới quốc gia

Ngày 20/10/2026, tại Trung tâm Điện lực Quảng Trạch, khu kinh tế Hòn La, xã Phú Trạch, tỉnh Quảng Trị, Tập đoàn Điện lực Việt Nam (EVN), Ban Quản lý Dự án Điện 2 đã trang trọng tổ chức Lễ khởi công - phát động thi đua dự án Nhà máy Nhiệt điện LNG Quảng Trạch 2 và công bố phát điện Nhà máy Nhiệt điện Quảng Trạch 1 lên lưới điện quốc gia.

Trong thông báo kết luận, Phó Thủ tướng Chính phủ yêu cầu tỉnh Quảng Trị một số nội dung như sau:

1. Phát triển tỉnh Quảng Trị thành Trung tâm năng lượng gắn với chuỗi giá trị công nghiệp. Tận dụng lợi thế nguồn năng lượng lớn để thu hút đầu tư vào công nghiệp chế biến, chế tạo, công nghiệp hỗ trợ và dịch vụ kỹ thuật.

2. Phối hợp với Tập đoàn Điện lực Việt Nam (EVN) bảo đảm Nhà máy Nhiệt điện Quảng Trạch 1 vận hành ổn định tổ máy 1 và tổ máy 2; đẩy nhanh tiến độ dự án Nhà máy Nhiệt điện LNG Quảng Trạch 2; khởi công dự án Nhà máy Nhiệt điện LNG Quảng Trạch 3 và cụm công trình 500 kV Lao Bảo - Quảng Trị 2 trong tháng 12/2026.

3. Phối hợp với Bộ Công Thương điều chỉnh danh mục ưu tiên hoàn thiện phương án đấu nối đường truyền tải khi rà soát Quy hoạch điện VIII Điều chỉnh; tháo gỡ vướng mắc hợp đồng mua bán điện (PPA) cho các dự án thủy điện, điện gió và hoàn thành ký kết hiệp định mua bán điện từ Lào.

Chính phủ yêu cầu khởi công dự án Nhà máy điện LNG Quảng Trạch 3 trong tháng 12/2026

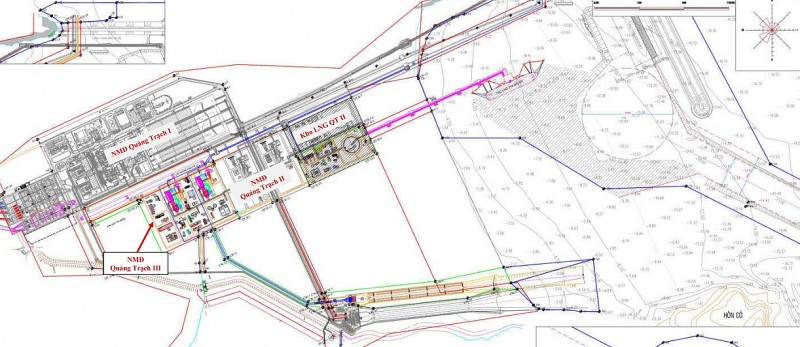

Mặt bằng tổng thể dự án Nhà máy Nhiệt điện LNG Quảng Trạch 3 trong Trung tâm Điện lực Quảng Trạch (tỉnh Quảng Trị).

Nhà máy Nhiệt điện LNG Quảng Trạch 3 (thuộc Trung tâm Điện lực Quảng Trạch) là dự án nằm trong Quy hoạch điện VIII đã được Thủ tướng Chính phủ phê duyệt Điều chỉnh tại Quyết định số 768/QĐ-TTg ngày 15/4/2025. Dự án được xây dựng trên tổng diện tích khoảng 74 ha (54,77 ha đất và 19,23 ha mặt nước) tại xã Phú Trạch, tỉnh Quảng Trị (trước đây là xã Quảng Đông, huyện Quảng Trạch, tỉnh Quảng Bình).

Dự án Nhà máy Nhiệt điện LNG Quảng Trạch 3 có công suất thiết kế 1.500 MW ± 15%, sử dụng tua bin khí chu trình hỗn hợp. Đây là công nghệ phát điện tiên tiến, kết hợp giữa tua bin khí và tua bin hơi, tận dụng tối đa nhiệt thải của quá trình đốt khí để sản xuất hơi nước, từ đó nâng cao hiệu suất phát điện.

So với công nghệ tua bin khí chu trình hở, chu trình hỗn hợp giúp giảm đáng kể tổn thất nhiệt theo khí thải, đưa hiệu suất phát điện lên mức từ 51% đến trên 64% (tùy điều kiện vận hành). Việc lựa chọn công nghệ này không chỉ mang lại hiệu quả kinh tế - kỹ thuật cao, mà còn phù hợp với định hướng chuyển dịch năng lượng theo hướng giảm phát thải.

Tổng mức đầu tư sơ bộ của dự án khoảng 41.826 tỷ đồng. Nguồn vốn thực hiện bao gồm 20% vốn chủ sở hữu của EVN và 80% vốn vay thương mại trong nước (do Ngân hàng TMCP Ngoại thương Việt Nam tài trợ).

Được biết, hiện EVN đã phê duyệt kế hoạch lựa chọn nhà thầu (đợt 2) dự án Nhà máy điện LNG Quảng Trạch 3. Theo đó, trong tháng 10/2026, EVN bắt đầu tổ chức lựa chọn nhà thầu thực hiện Gói thầu số 03 (EPC-QTIII) - thiết kế, mua sắm, xây dựng lắp đặt, chạy thử và nghiệm thu Nhà máy. Gói thầu lựa chọn nhà thầu theo hình thức đấu thầu rộng rãi quốc tế, không qua mạng. Thời gian thực hiện Gói thầu là 51 tháng./.
