Trên công trường dự án Nhà máy Nhiệt điện Long Phú 1 (cập nhật ngày 5/6/2025)
10:57 | 05/06/2025
![]() Văn phòng Chính phủ vừa ban hành Thông báo kết luận của Phó Thủ tướng Chính phủ Bùi Thanh Sơn tại phiên họp (lần thứ năm) Ban Chỉ đạo Nhà nước các chương trình, công trình, dự án quan trọng quốc gia, trọng điểm ngành năng lượng. BBT Tạp chí Năng lượng Việt Nam tổng hợp nội dung chính của kết luận dưới đây để bạn đọc tham khảo. |
![]() |

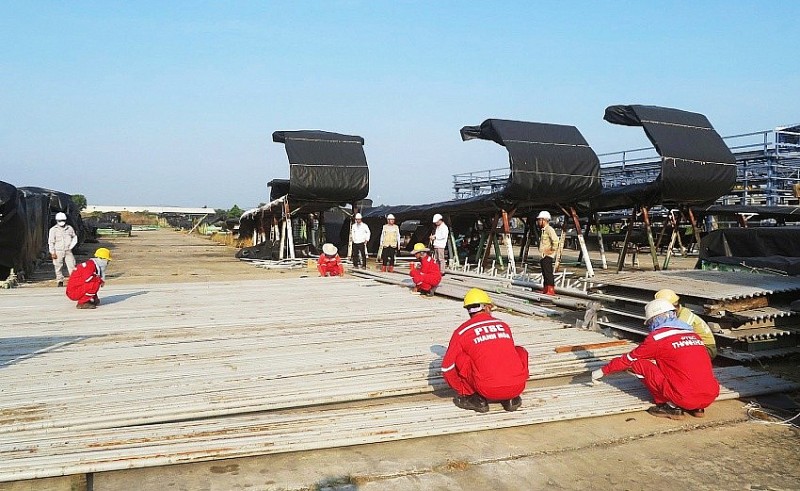

Hình ảnh vật tư, thiết bị để lắp đặt lò hơi 1 của dự án Nhà máy Nhiệt điện Long Phú 1. |
Lò hơi của Nhà máy Nhiệt điện Long Phú 1, công suất 2x600 MW (công nghệ siêu tới hạn), được thiết kế và chế tạo bởi nhà thầu TKZ (Công ty lò hơi Taganrog). Lò hơi của TKZ tích hợp nhiều hệ thống hiện đại, bao gồm: Kết cấu thép chịu lực, ống sinh hơi - quá nhiệt, bộ hâm nước, bộ thu hồi nhiệt, cyclone, thiết bị thu hồi bụi, hệ thống cấp nhiên liệu và buồng đốt.
Trong điều kiện chưa có chuyên gia của nhà thầu TKZ hỗ trợ trực tiếp tại công trường, chủ đầu tư đã huy động chuyên gia trong và ngoài ngành, cùng đội ngũ kỹ sư, giám sát của Ban Quản lý Dự án Điện lực Dầu khí Long Phú 1 (LP1PP) và nhà thầu Tổng công ty CP Dịch vụ Kỹ thuật Dầu khí Việt Nam (PTSC) chủ động nghiên cứu thiết kế, áp dụng giải pháp thi công linh hoạt, phù hợp thực tế, bảo đảm tiến độ, kỹ thuật và an toàn trong từng công đoạn lắp đặt.
Hiện PTSC đã huy động đầy đủ nhân lực, thiết bị và tiến hành cẩu lắp thành công các ống góp bộ thu hồi nhiệt lò hơi số 1. Đồng thời, công tác vệ sinh làm sạch các bộ phận chức năng của hệ thống thu hồi nhiệt đang được triển khai, sẵn sàng cho các giai đoạn lắp đặt tiếp theo.
Theo kế hoạch, lò hơi số 1 của Nhà máy Nhiệt điện Long Phú 1 sẽ được hoàn thành lắp đặt, thử áp ngày 15/5/2026, đốt lửa lần đầu vào tháng 12/2026 và phát điện vào tháng 9/2027 (Quyết định số 262/QĐ-TTg, ngày 1/4/2024 của Thủ tướng Chính phủ về việc phê duyệt Kế hoạch thực hiện Quy hoạch điện VIII).
Trên công trường hiện nay, cùng với việc thi công các hạng mục chính, công tác bảo quản, bảo dưỡng thiết bị cũng đang được duy trì thường xuyên nhằm bảo đảm chất lượng, độ bền và sự sẵn sàng của toàn bộ hệ thống phục vụ lắp đặt, vận hành.
Trong thời điểm này, LP1PP đang tích cực phối hợp cùng các đơn vị tư vấn hoàn thiện và phát hành hồ sơ mời thầu cho các gói thầu quan trọng tiếp theo (gói nhà máy chính STG, BOP và hệ thống phụ trợ...) tuân thủ đúng kế hoạch lựa chọn nhà thầu đã được PVN phê duyệt. Việc thực hiện đồng bộ các thủ tục đầu tư giúp bảo đảm công tác thi công không bị gián đoạn.
Cùng với đó, trong quá trình triển khai dự án luôn được LP1PP giám sát chặt chẽ, chủ động báo cáo, xin ý kiến chỉ đạo đối với các tình huống phát sinh nhằm kịp thời tháo gỡ vướng mắc, không để ảnh hưởng đến tiến độ chung. Công tác tuyển dụng và đào tạo nhân sự cũng được chủ đầu tư chú trọng, từng bước xây dựng đội ngũ kỹ thuật có năng lực đáp ứng yêu cầu triển khai các giai đoạn tiếp theo.
![]() |

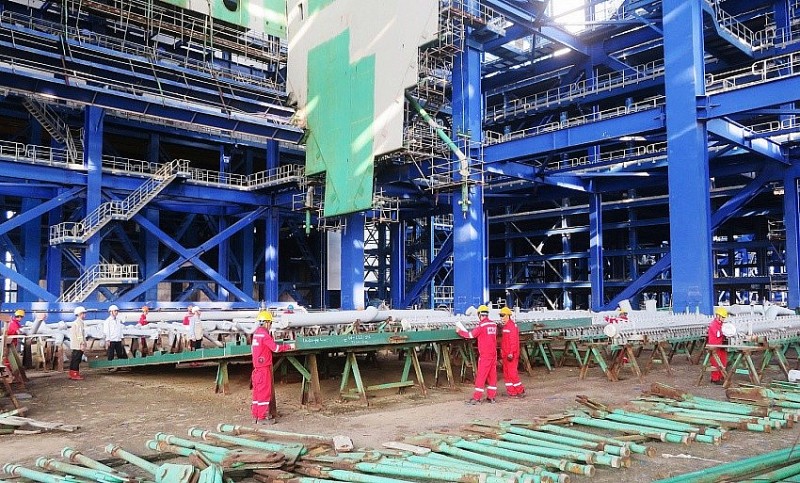

Nhà thầu thực hiện vệ sinh thông thổi ống trước khi lắp đặt. |
Theo nguồn tin Tạp chí Năng lượng Việt Nam [2]: Dự án Nhiệt điện Long Phú 1 (2x600 MW), tại xã Long Đức, huyện Long Phú, tỉnh Sóc Trăng được Chính phủ giao cho PVN làm chủ đầu tư từ năm 2010. Đến ngày 30/12/2014, PVN đã ký với Liên doanh nhà thầu Power Machines (của LB Nga) và Tổng công ty CP Dịch vụ Kỹ thuật Dầu khí Việt Nam (PTSC) làm tổng thầu EPC.
Tuy nhiên, dự án mới thực hiện được khoảng 77-78%, thì phát sinh vướng mắc liên quan đến lệnh cấm vận của Hoa Kỳ đối với Power Machines (từ ngày 26/1/2018). Đến tháng 1/2019, Power Machines đã có văn bản chính thức thông báo về việc chấm dứt thực hiện hợp đồng, do bất khả kháng.
Sau một thời gian dài tạm dừng thi công (với lý do trên), PVN đã có nhiều nỗ lực lớn để tìm giải pháp tháo gỡ và gần đây dự án đã được thi công trở lại.
Theo Quyết định số 262/QĐ-TTg, ngày 1/4/2024 của Thủ tướng Chính phủ về việc phê duyệt Kế hoạch thực hiện Quy hoạch điện VIII, dự án Nhiệt điện Long Phú 1 sẽ được hoàn thành vào năm 2027. [3] Tuy nhiên, với Quyết định số 1509/QĐ-BCT vừa ban hành mới đây (ngày 30/5/2025) của Bộ trưởng Bộ Công Thương về Kế hoạch thực hiện Điều chỉnh Quy hoạch điện VIII, Nhiệt điện Long Phú 1 sẽ vận hành vào năm 2026 (Bảng 3, Phụ lục II).
Như vậy, PVN sẽ cần nhiều nguồn lực và khẩn trương hơn, rút ngắn tiến độ để kịp hoàn thành công trình theo tiến độ mới.
Dự án Nhiệt điện Long Phú 1 sau khi hoàn thành sẽ đóng góp cho hệ thống điện quốc gia khoảng 7 tỷ kWh/năm, đáp ứng một phần quan trọng nhu cầu cung cấp điện của hệ thống điện quốc gia, phục vụ nhu cầu phát triển kinh tế, xã hội tỉnh Sóc Trăng và khu vực các tỉnh đồng bằng sông Cửu Long./.
BBT TẠP CHÍ NĂNG LƯỢNG VIỆT NAM
