Trên công trường dự án Nhà máy Nhiệt điện Long Phú 1 (cập nhật ngày 5/6/2025)
10:57 | 05/06/2025

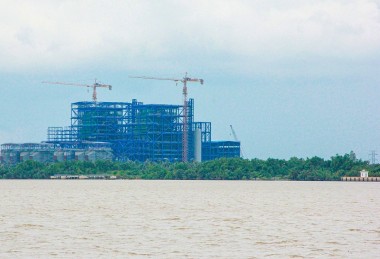

Thông tin từ Tập đoàn Công nghiệp - Năng lượng Quốc gia Việt Nam (PVN) [1] cho biết: Hiện nay, trên công trường dự án Nhà máy Nhiệt điện Long Phú 1, công tác lắp đặt lò hơi số 1 đang được chủ đầu tư và nhà thầu phối hợp triển khai đồng bộ, khẩn trương và bài bản. Dự kiến lò hơi số 1 sẽ hoàn thành lắp đặt, thử áp vào ngày 15/5/2026 - bước tiến quan trọng trên hành trình hoàn thành và đưa Nhà máy vào vận hành trong năm 2027. (Theo mục tiêu tiến độ mới [3], thì dự án này sẽ đưa vào vận hành trong năm 2026 - Ban biên tập Tạp chí Năng lượng Việt Nam).

Tái khởi động thi công dự án Nhà máy Nhiệt điện Long Phú 1 trong quý 1/2025
08:07 | 06/01/2025

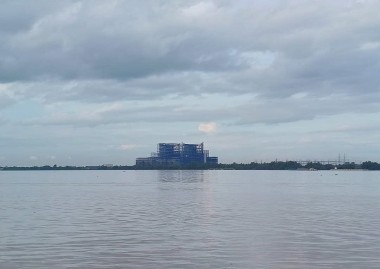

Thủ tướng Chính phủ Phạm Minh Chính vừa có chỉ thị yêu cầu Tập đoàn Công nghiệp Năng lượng Quốc gia (Petrovietnam - PVN) tái khởi động thi công Nhà máy Nhiệt điện Long Phú 1 (trong quý 1/2025) và hoàn thành trong năm 2026 [2]. Dưới đây, Tạp chí Năng lượng Việt Nam tổng hợp một số thông tin liên quan đến dự án này để bạn đọc tham khảo.

Ảnh hưởng cuộc chiến Nga - Ucraina đến các dự án hợp tác năng lượng tại Việt Nam
07:27 | 24/03/2022
Việt Nam và Nga có một số dự án hợp tác tương đối lớn trong lĩnh vực năng lượng vốn là lĩnh vực truyền thống của hai nước. Có dự án đã bị ảnh hưởng của cấm vận chống lại nước Nga từ việc sáp nhập bán đảo Crưm, có dự án sẽ chịu tác động do cuộc chiến Nga - Ucraina. Để trả lời cho câu hỏi: Cuộc chiến Nga - Ucraina tác động thế nào đến các dự án của Vietsovpetro, Nhiệt điện Long Phú 1, Nhà máy Điện khí Quảng Trị và dự án Điện gió ngoài khơi Vĩnh Phong? Chuyên gia Tạp chí Năng lượng Việt Nam có một vài nhận định dưới đây.

PVN sẽ tập trung mọi nguồn lực cho các dự án trọng điểm về năng lượng
10:18 | 13/01/2021
Để thực hiện thành công các chỉ tiêu kế hoạch năm 2021, Tập đoàn Dầu khí Việt Nam (PVN) đã xác định phương châm chỉ đạo trong năm 2021 là: “Quản trị biến động, tối đa giá trị, mở rộng thị trường, tận dụng cơ hội, liên kết đầu tư, phục hồi tăng trưởng” để tập trung thực hiện các nhiệm vụ, giải pháp trọng tâm. Trong đó, tập trung thực hiện giải pháp đẩy nhanh tiến độ các dự án trọng điểm Nhà nước về dầu khí, các dự án trọng điểm của Tập đoàn, như: Chuỗi dự án Lô B, Cá Voi Xanh, LNG Thị Vải, LGP Sơn Mỹ, nâng cấp mở rộng Nhà máy Lọc dầu Dung Quất và các dự án điện: Sông Hậu 1, Thái Bình 2… Đồng thời bám sát cơ quan có thẩm quyền để sớm có chủ trương, giải pháp cụ thể triển khai dự án Nhiệt điện Long Phú 1.

Thông tin mới nhất về các dự án điện: Thái Bình 2, Sông Hậu 1, Long Phú 1
10:38 | 09/06/2020
Nhằm giảm thiểu thiệt hại kinh tế tại các dự án nguồn điện Thái Bình 2, Long Phú 1, Sông Hậu 1, trong 2 tháng trở lại đây, mặc dù phải đối phó với 'cú sốc' giá dầu giảm sâu, nhưng Tập đoàn Dầu khí Việt Nam (PVN) đã nỗ lực hết mình để các dự án này tiếp tục triển khai. Tuy nhiên, theo nhìn nhận của các chuyên gia, để các dự án này hoàn thành, nỗ lực của chủ đầu tư là chưa đủ, mà cần sự vào cuộc quyết liệt của Chính phủ, các bộ, ngành liên quan.

Cập nhật tiến độ các dự án điện: Thái Bình 2, Long Phú 1, Sông Hậu 1
05:42 | 10/04/2020
Trong thời điểm này, mặc dù phải đối phó với 'tác động kép' của giá dầu giảm và đại dịch Covid-19, nhưng Tập đoàn Dầu khí Việt Nam (PVN) đã nỗ lực, khắc phục các tồn tại, vướng mắc trong triển khai các dự án nguồn điện: Thái Bình 2, Long Phú 1, Sông Hậu 1 nhằm giảm thiểu thiệt hại kinh tế và có nguy cơ (chậm tiếp) tiến độ so với kế hoạch.
