Tiến độ thi công dự án Thủy điện Hòa Bình mở rộng (cập nhật ngày 8/7)

 - Ngày 8/7/2024, Phó tổng Giám đốc Tập đoàn Điện lực Việt Nam (EVN) Phạm Hồng Phương và đoàn công tác đã kiểm tra công trường thi công Nhà máy Thủy điện (NMTĐ) Hòa Bình mở rộng và họp giao ban công trường về kết quả thực hiện trong quý 2 năm 2024, kế hoạch triển khai công việc trong thời gian tới.
Tình hình vận hành các hồ thủy điện trên toàn quốc (tháng 6/2024) và nhận định tiếp theo Tình hình vận hành các hồ thủy điện trên toàn quốc (tháng 6/2024) và nhận định tiếp theo

Những tín hiệu đầu mùa lũ năm 2024 đã phát đi thông điệp là các nhà máy thủy điện đã sẵn sàng đáp ứng công suất khi hệ thống điện yêu cầu. Tuy nhiên, dự báo trong tháng 7 và tháng 8 năm nay nắng nóng có xu hướng gia tăng, do vậy, cần tiếp tục theo dõi sát sao để điều tiết vận hành các nhà máy thủy điện hợp lý, hiệu quả... Dưới đây là tổng hợp của Tạp chí Năng lượng Việt Nam về lưu lượng nước, tình hình khai thác công suất thủy điện (thời điểm 24/6/2024) và một số dự báo, lưu ý trong diễn biến bất thường của thời tiết.

Tiến độ thi công dự án Thủy điện Hòa Bình mở rộng (cập nhật ngày 8/7)

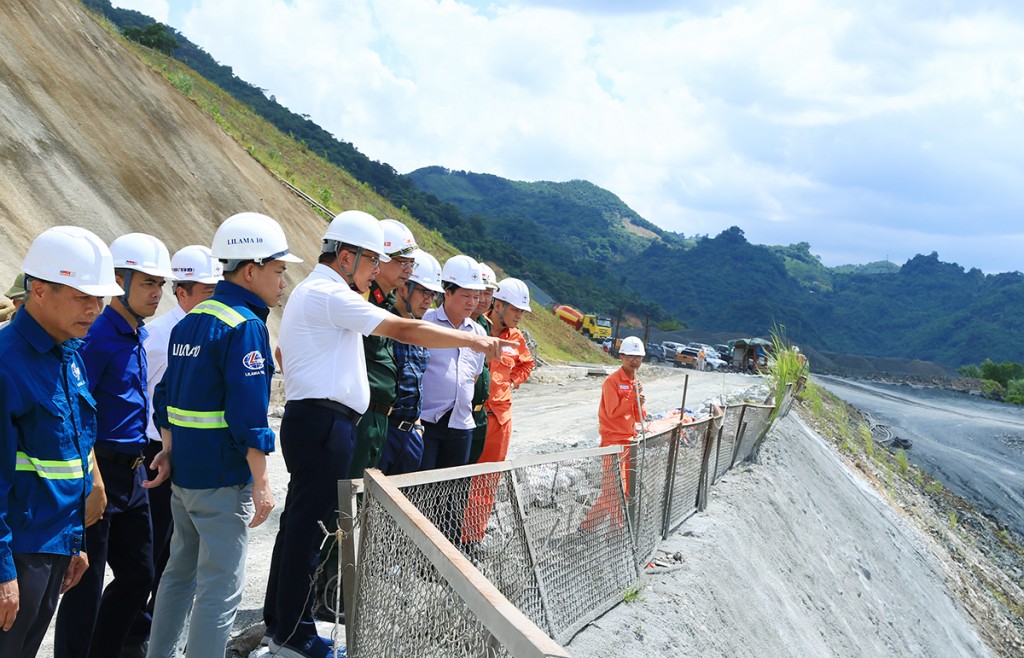

Đoàn công tác kiểm tra tiến độ công việc tại các khu vực cửa lấy nước của dự án.

Phó Giám đốc Ban quán lý Dự án điện 1 (EVNPMB1) Đào Trọng Sáng báo cáo: Tại công trường, từ tháng 6 đã bắt đầu mùa mưa, do đó gây ảnh hưởng một phần đến tiến độ triển khai công tác bê tông của dự án. Bên cạnh đó, do địa chất xấu nên việc thi công hầm 1 và giếng đứng số 1 phải xử lý gia cố, mất rất nhiều thời gian. Nhà thầu đã có nhiều nỗ lực trong việc điều động nhân lực, thiết bị, nguyên vật liệu, tổ chức thi công nên đã cơ bản hoàn thành các mục tiêu đề ra.

Đến hết quý 2/2024, một số hạng mục dự án đã hoàn thành đạt và vượt yêu cầu đặt ra, cụ thể: Khối lượng thi công bê tông cửa lấy nước đạt 135% kế hoạch; đào và gia cố vòm hầm số 1 đạt 133% kế hoạch; đào và gia cố vòm hầm, nền hầm số 2 đạt 100% kế hoạch…

Trên công trường, công tác quản lý chất lượng được đơn vị tư vấn giám sát thực hiện theo các quy định, chất lượng bê tông, vật liệu liên quan đáp ứng yêu cầu kỹ thuật. Các đơn vị đã tổ chức lấy mẫu thí nghiệm định kỳ quan trắc môi trường nước, không khí, tiếng ồn. Kết quả cho thấy, các chỉ tiêu đều nằm trong giới hạn cho phép theo quy định môi trường hiện hành.

Trong quý 3, EVNPMB1 sẽ tiếp tục tập trung giải quyết các công việc liên quan giải phóng mặt bằng, phối hợp với nhà thầu đẩy nhanh tiến độ thi công với một số mục tiêu như:

- Phấn đấu thi công bê tông cửa lấy nước cơ bản đến cao độ 100,7 m.

- Tiếp tục đổ bê tông kết cấu nhà máy khu vực hạ lưu hoàn thiện từ cao độ 17,15 m đến 31 m.

- Hoàn thành công tác đào và gia cố tạm, công tác đào hạ nền hầm dẫn nước số 1...

Việc thực hiện tốt kế hoạch quý 3/2024 là cơ sở quan trọng để dự án Nhà máy Thủy điện Hòa Bình mở rộng tiến tới mục tiêu đảm bảo tiến độ dự án trong cả năm 2024.

Tiến độ thi công dự án Thủy điện Hòa Bình mở rộng (cập nhật ngày 8/7)
Phó tổng Giám đốc EVN Phạm Hồng Phương chủ trì cuộc họp giao ban công trường.

EVNPMB1 đề nghị liên danh nhà thầu tiếp tục bám tiến độ thi công theo tình hình thực tế; thực hiện nghiêm túc, kịp thời công tác ứng phó thiên tai; tuân thủ nghiêm công tác vệ sinh, an toàn tại công trường, đảm bảo an toàn cho người lao động.

Đại diện Liên danh nhà thầu thi công xây lắp Tổng công ty Xây dựng Trường Sơn - Công ty cổ phần Xây dựng 47 - Công ty cổ phần Lilama 10; đại diện tư vấn cũng đã báo cáo cụ thể với lãnh đạo EVN và đoàn công tác về tình hình thi công, những thuận lợi, vướng mắc trong công việc. Các bên đều thể hiện quyết tâm cao đảm bảo tiến độ, chất lượng dự án.

Phát biểu tại cuộc họp giao ban công trường, Phó tổng Giám đốc EVN Phạm Hồng Phương ghi nhận EVNPMB1 cùng các nhà thầu, đơn vị liên quan đã nỗ lực thực thi công, hoàn thành một số công việc đạt và vượt yêu cầu.

Tuy nhiên, khối lượng công việc trên công trường còn rất lớn trong khi thời gian gấp gáp, ông Phạm Hồng Phương yêu cầu EVNPMB1 tăng cường quản lý chặt chẽ việc triển khai dự án, sát sao đốc thúc tiến độ từng hạng mục nhỏ trên công trường để nâng cao hiệu quả công việc.

Đồng thời, yêu cầu các đơn vị tư vấn giám sát, nhà thầu phối hợp chặt chẽ trong quá trình xây dựng, lắp máy, thi công các hạng mục. Các đơn vị cần lường trước các tình huống có thể phát sinh, đảm bảo đủ vật tư, đồng bộ thiết bị, kịp thời xử lý công việc, tính toán điều chỉnh phương án thi công với mục tiêu đảm bảo tiến độ, an toàn. Các đơn vị trên công trường tiếp tục phối hợp và tạo điều kiện để nhà thầu thi công nhanh chóng, thuận lợi; đồng thuận đưa dự án về đích đúng tiến độ.

Dự án Nhà máy Thủy điện Hòa Bình mở rộng:

- Quy mô: 2 tổ máy với tổng công suất thiết kế 480 MW.

- Khởi công: 1/2021.

- Dự kiến phát điện 2 tổ máy: Tháng 6 - 7/2025.

- Sau khi hoàn thành công trình mở rộng, sẽ nâng tổng công suất cụm NMTĐ Hòa Bình từ 1.980 MW lên 2.460 MW, tương đương Thủy điện Sơn La (2.400 MW) - Nhà máy Thủy điện lớn nhất Đông Nam Á./.

M. HẠNH
