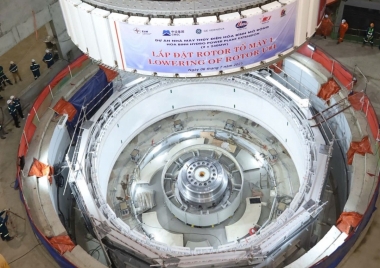

Hạ đặt thành công rotor tổ máy số 1 dự án Thủy điện Hòa Bình mở rộng
19:51 | 06/07/2025
Vào lúc 11 giờ 20 phút sáng ngày 6/7/2025, tại công trường Nhà máy Thủy điện Hòa Bình mở rộng (phường Hòa Bình, tỉnh Phú Thọ), Tập đoàn Điện lực Việt Nam (EVN) và Ban Quản lý dự án Điện 1 đã phối hợp với các nhà thầu tổ chức hạ đặt thành công rotor tổ máy số 1 dự án Thủy điện Hòa Bình mở rộng. Đây là cột mốc tiến độ quan trọng trong quá trình lắp đặt thiết bị và hoàn thiện tổ máy.

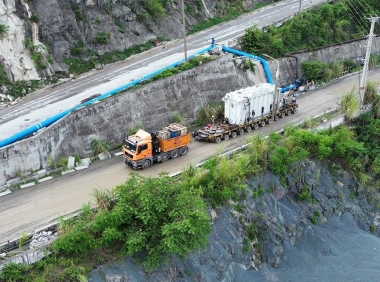

Hai máy biến áp siêu trọng đã được vận chuyển đến dự án Thủy điện Hòa Bình mở rộng
15:53 | 24/06/2025
Đến sáng ngày 24/6, cả hai máy biến áp siêu trọng với khối lượng trên 200 tấn mỗi máy, đã được vận chuyển thành công đến công trường dự án Nhà máy Thủy điện Hòa Bình mở rộng (tỉnh Hòa Bình) để triển khai lắp đặt. Đây là một cột mốc quan trọng tiếp theo trong giai đoạn dự án tăng tốc để về đích.

Hoàn thành tháo dỡ đê quây dự án Thủy điện Hòa Bình mở rộng
06:49 | 16/06/2025
Ngày 15/6/2025, tại công trường dự án Nhà máy Thủy điện Hòa Bình mở rộng, Ban Quản lý dự án Điện 1 (EVNPMB1) cùng các nhà thầu thi công đã hoàn thành công tác tháo dỡ đê quây - một trong những hạng mục quan trọng của dự án.

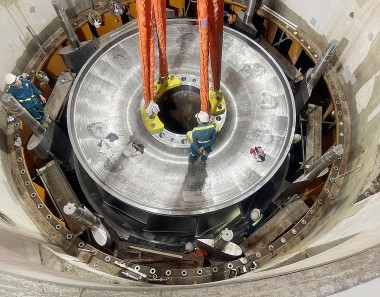

Hạ đặt thành công bánh xe công tác (110 tấn) dự án Thủy điện Hòa Bình mở rộng
12:06 | 24/05/2025
Vào lúc 11h30 ngày 23/5, tại công trường dự án Nhà máy Thủy điện Hòa Bình mở rộng (tỉnh Hòa Bình), Ban Quản lý dự án Điện 1 (EVNPMB1) cùng các đơn vị liên quan đã hạ đặt thành công bánh xe công tác (tổ máy 1) vào vị trí thi công. Đây là một trong những cột mốc kỹ thuật quan trọng, đánh dấu bước tiến mới trong quá trình lắp đặt thiết bị của dự án.

Giao ban công trường Thủy điện Hòa Bình mở rộng - Bàn kế hoạch tiến độ quý 2/2025
07:19 | 03/04/2025
Tại Hòa Bình, Tập đoàn Điện lực Việt Nam (EVN), đại diện chủ đầu tư - Ban Quản lý dự án Điện 1 (EVNPMB1) và các nhà thầu vừa tổ chức họp giao ban công trường Nhà máy Thủy điện Hòa Bình mở rộng. Hội nghị bàn về kết quả thực hiện công tác quý 1, triển khai nhiệm vụ quý 2/2025 - tất cả cho một mục tiêu chung là phát điện tổ máy 1 trong tháng 9/2025.

Tình hình giải phóng mặt bằng dự án Thủy điện Hòa Bình mở rộng (cập nhật 27/3)

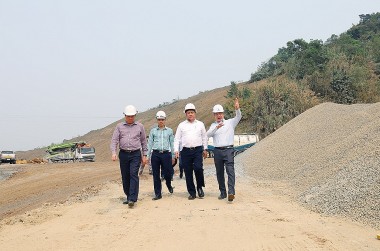

08:23 | 27/03/2025
Tại TP. Hòa Bình, lãnh đạo Tập đoàn Điện lực Việt Nam (EVN) vừa có buổi làm việc với Thường trực Tỉnh ủy Hòa Bình về công tác bồi thường, giải phóng mặt bằng dự án Thủy điện Hòa Bình mở rộng. Mục tiêu nhằm kịp thời đáp ứng tiến độ thi công, phấn đấu phát điện cả 2 tổ máy trong năm 2025.

Cập nhật tiến độ thi công dự án Thủy điện Hòa Bình mở rộng (ngày 27/2/2025)
17:28 | 27/02/2025
Ngày 27/2/2025, Phó tổng Giám đốc Tập đoàn Điện lực Việt Nam (EVN) Phạm Hồng Phương cùng đoàn công tác Tập đoàn đã kiểm tra tình hình thi công và họp giao ban công trường tháng 2, triển khai kế hoạch tháng 3/2025 dự án Nhà máy Thủy điện Hòa Bình mở rộng. Dự án đang ở chặng tăng tốc để "về đích" trong năm 2025.

Cập nhật tiến độ dự án Thuỷ điện Hoà Bình mở rộng (ngày 27/12/2024)

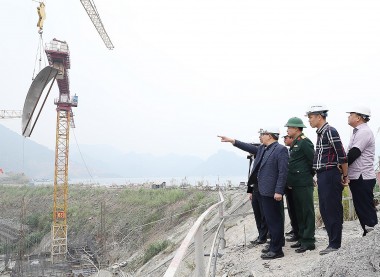

08:37 | 27/12/2024
Báo cáo của Ban Quản lý dự án Điện 1 (EVNPMB1) cho thấy, trên công trường dự án Thuỷ điện Hoà Bình mở rộng đã có sự thay đổi tích cực rõ rệt, các hạng mục công trình đã lấy lại tiến độ, một số hạng mục vượt kế hoạch tháng, quý đề ra.

Nhà máy Thủy điện Hòa Bình đạt mốc sản lượng 280 tỷ kWh
15:06 | 10/11/2024
Tính từ ngày 30/12/1988 (khi tổ máy số 1 hòa vào lưới điện quốc gia) đến ngày 9/11/2024, Công ty Thủy điện Hòa Bình đã sản xuất đạt 280 tỷ kWh, đánh dấu chặng đường 36 năm quản lý vận hành và khai thác hiệu quả công trình thủy điện chiến lược đa mục tiêu của đất nước.

Cập nhật tiến độ thi công dự án Thủy điện Hòa Bình mở rộng (ngày 6/11/2024)

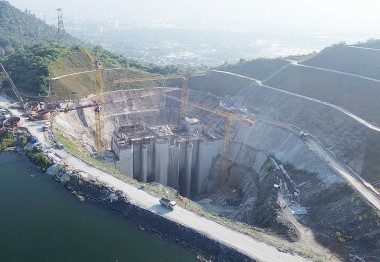

07:56 | 06/11/2024
Thông tin từ Ban Quản lý Dự án điện 1 (EVNPMB1) cho biết: Tính đến thời điểm hiện tại, toàn bộ các hạng mục thi công Nhà máy Thủy điện Hòa Bình mở rộng đều đạt và vượt tiến độ đề ra. Đây là cơ sở quan trọng để dự án hoàn thành mục tiêu kế hoạch trong năm 2024.

Cập nhật tiến độ thi công dự án Thủy điện Hòa Bình mở rộng (ngày 9/10/2024)
11:07 | 09/10/2024
Báo cáo cập nhật tiến độ dự án Thủy điện Hòa Bình mở rộng của Ban Quản lý Dự án điện 1 (EVNPMB1) cho thấy nhiều hạng mục được thi công vượt tiến độ đề ra. Hiện nay, trên công trường, chủ đầu tư và các nhà thầu đang dốc toàn lực để thi công dự án.

Cập nhật tiến độ thi công dự án Thủy điện Hòa Bình mở rộng (ngày 9/8/2024)
14:10 | 09/08/2024
Ngày 9/8/2024, tại Hà Nội đã diễn ra cuộc họp về tiến độ thi công tháng 7 và kế hoạch tháng 8 công trình Nhà máy Thủy điện (NMTĐ) Hòa Bình (mở rộng). Phó tổng Giám đốc Tập đoàn Điện lực Việt Nam (EVN) Phạm Hồng Phương chủ trì cuộc họp.

Tiến độ thi công dự án Thủy điện Hòa Bình mở rộng (cập nhật ngày 8/7)
09:35 | 09/07/2024
Ngày 8/7/2024, Phó tổng Giám đốc Tập đoàn Điện lực Việt Nam (EVN) Phạm Hồng Phương và đoàn công tác đã kiểm tra công trường thi công Nhà máy Thủy điện (NMTĐ) Hòa Bình mở rộng và họp giao ban công trường về kết quả thực hiện trong quý 2 năm 2024, kế hoạch triển khai công việc trong thời gian tới.

Tiến độ thi công xây dựng dự án Thủy điện Hòa Bình mở rộng
08:31 | 13/03/2024
Tại tỉnh Hòa Bình, Chủ tịch Ủy ban Quản lý vốn Nhà nước tại Doanh nghiệp (CMSC) Nguyễn Hoàng Anh đã kiểm tra công trường dự án Nhà máy Thủy điện Hòa Bình (mở rộng) và kiểm tra tình hình hoạt động sản xuất, kinh doanh, đảm bảo cung ứng điện năm 2024 của Nhà máy Thủy điện Hòa Bình.

Tiến độ xây dựng dự án Thủy điện Hòa Bình mở rộng (cập nhật 24/11)
08:26 | 24/11/2023
Ngày 23/11, tại tỉnh Hòa Bình, Chủ tịch HĐTV Tập đoàn Điện lực Việt Nam (EVN) Đặng Hoàng An cùng đoàn công tác của Tập đoàn đã đi kiểm tra công trường dự án Nhà máy Thủy điện Hòa Bình (mở rộng).
