Chuẩn bị đầy đủ điều kiện để thi công hầm đứng dự án Thuỷ điện Tích năng Bác Ái

 - Đây là một trong các mục tiêu trọng tâm mà Ban Quản lý dự án Điện 3 (EVNPMB3) cùng Liên danh nhà thầu dự án Thuỷ điện Tích năng Bác Ái đặt ra trong quý 4/2026, nhằm phấn đấu hoàn thành mục tiêu theo kế hoạch năm; đồng thời hoàn thành cam kết trong giao ước thi đua năm 2026.
Tổng quan Hội thảo khoa học “Phát triển điện hạt nhân vì tăng trưởng xanh và an ninh năng lượng quốc gia” Tổng quan Hội thảo khoa học “Phát triển điện hạt nhân vì tăng trưởng xanh và an ninh năng lượng quốc gia”

Ngày 21/9/2026, tại tỉnh Khánh Hòa, Ban Tuyên giáo Trung ương phối hợp với Bộ Khoa học và Công nghệ, Tỉnh ủy Khánh Hòa cùng các cơ quan liên quan đã tổ chức thành công Hội thảo khoa học cấp quốc gia với chủ đề: “Phát triển điện hạt nhân vì tăng trưởng xanh và an ninh năng lượng quốc gia”.

Đoàn công tác của Tập đoàn Điện lực Việt Nam (EVN) vừa kiểm tra thi công trực tiếp tại công trường dự án Nhà máy Thuỷ điện Tích năng Bác Ái và có buổi làm việc với Ban Quản lý dự án Điện 3 (EVNPMB3), đơn vị tư vấn thiết kế, tư vấn giám sát, Liên danh nhà thầu về tình hình thi công quý 3/2026 và mục tiêu nhiệm vụ trọng tâm trong quý 4/2026.

Chuẩn bị đầy đủ điều kiện để thi công hầm đứng dự án Thuỷ điện Tích năng Bác Ái

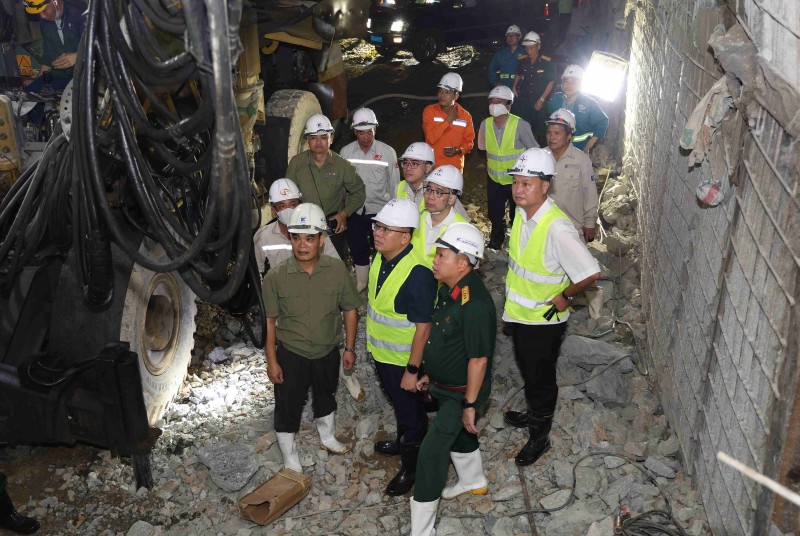

Đoàn công tác của EVN kiểm tra thi công khu vực hầm vận hành VH3A.

Theo báo cáo của EVNPMB3: Trong quý 3/2026, Liên danh nhà thầu đã hoàn thành một số mục tiêu thi công theo kế hoạch. Trong đó, đường thi công vận hành (TCVH) VH2 cơ bản hoàn thành lớp cấp phối đá dăm loại II; đường đường thi công vận hành VH3A hoàn thành đoạn 1 theo kế hoạch với 1.160/4.708 m; hầm thi công hoàn thành 100% khối lượng đào, gia cố theo kế hoạch năm 2026; hoàn thành đào, gia cố ngách thi công số 4. Đáng chú ý, khối lượng đào, gia cố nhà máy ngầm đạt 115% kế hoạch quý và hầm xả đoạn 2 đạt 386% kế hoạch quý.

Tuy nhiên, tiến độ quý 3/2026 vẫn chịu ảnh hưởng đáng kể bởi điều kiện địa chất tại hầm thi công vận hành VH3A. Sau hơn 6 tháng triển khai trong khu vực địa chất yếu, nhà thầu đào và gia cố khoảng 140 m, chưa thể tổ chức tiến gương (đào hầm) đại trà. Đây là “điểm nghẽn” ảnh hưởng trực tiếp đến việc mở cửa và triển khai thi công hầm VH6A và ngách thi công số 6.

Bên cạnh yếu tố địa chất, thời tiết mưa nhiều cũng gây khó khăn cho công tác tổ chức thi công. Một số tuyến đường phục vụ thi công vận hành bị trôi lớp đá dăm mặt đường, xuất hiện ổ gà, bùn đất và nguy cơ sạt lở tại một số vị trí, ảnh hưởng đến việc đi lại, vận chuyển vật tư, thiết bị. Nhà thầu phải thường xuyên gia cố, khắc phục các hư hỏng để duy trì điều kiện lưu thông và phục vụ thi công.

Công tác quản lý môi trường, xã hội, sức khỏe và an toàn (ESHS) tại dự án được EVNPMB3, Ban điều hành Liên danh và các đơn vị tư vấn, nhà thầu duy trì theo các yêu cầu của Kế hoạch quản lý môi trường và xã hội công trường (C-ESMP) và Hiệp định vay (CFA).

Công tác nhận diện, đánh giá rủi ro, huấn luyện an toàn, kiểm tra hiện trường, quan trắc môi trường và giám sát việc tuân thủ các yêu cầu ESHS được thực hiện thường xuyên.

Trong quý 3/2026, Ban điều hành Liên danh cũng tổ chức diễn tập ứng phó sạt lở gây cô lập đường tiếp cận công trường và diễn tập ứng phó sự cố, tìm kiếm cứu nạn trong hầm. Hệ thống camera giám sát công trường giai đoạn 1 đã được đưa vào sử dụng tại một số khu vực và đang tiếp tục được bổ sung theo kế hoạch.

Chuẩn bị đầy đủ điều kiện để thi công hầm đứng dự án Thuỷ điện Tích năng Bác Ái
Phó Tổng giám đốc EVN Phạm Hồng Phương chủ trì cuộc họp với Ban Quản lý dự án Điện 3, đơn vị tư vấn thiết kế, tư vấn giám sát, Liên danh nhà thầu về tình hình thi công quý 3/2026 và mục tiêu nhiệm vụ trọng tâm trong quý 4/2026.

Làm việc với các bên liên quan, Phó Tổng giám đốc EVN Phạm Hồng Phương biểu dương các nhà thầu, trong đó có Tổng công ty Sông Đà và Công ty Cổ phần Xây dựng 47 (C47), đã tiếp tục giữ vững nhịp thi công trong quý 3/2026, đạt kết quả khả quan tại một số hạng mục hầm, đặc biệt có hạng mục đạt tiến độ vượt trên 380% kế hoạch đề ra.

Trong quý 4/2026, ông Phạm Hồng Phương yêu cầu các nhà thầu tăng cường các giải pháp kiên cố hóa đường phục vụ thi công vận hành, bảo đảm đồng thời mục tiêu tiến độ và an toàn. Đối với các hạng mục bị ảnh hưởng bởi điều kiện khách quan như địa chất, thời tiết, Liên danh nhà thầu cần chủ động đưa ra các giải pháp phù hợp để tăng tốc độ thi công, bù đắp phần khối lượng bị chậm.

Về công tác quản lý môi trường, xã hội, sức khỏe và an toàn (ESHS), lãnh đạo EVN lưu ý vẫn còn một số tồn tại, hạn chế và yêu cầu các ban chuyên môn EVN phối hợp với các bộ phận liên quan khẩn trương xử lý. Đối với các yêu cầu về môi trường - xã hội của Bên cho vay liên quan đến điều kiện giải ngân lần đầu, EVNPMB3 cần tập trung giải quyết, bảo đảm đáp ứng các yêu cầu theo tiến độ.

Mặt khác, yêu cầu EVNPMB3, Liên danh nhà thầu và tư vấn thiết kế đẩy nhanh tiến độ hoàn thành các hồ sơ thiết kế bổ sung. EVNPMB3 cũng cần khẩn trương kiện toàn bộ máy điều hành tại công trường, bổ sung nhân lực có kinh nghiệm nhằm tăng cường sự sâu sát trong công tác quản lý dự án, phát huy vai trò song hành cùng các đơn vị thi công và kịp thời giải quyết, tháo gỡ những vướng mắc phát sinh trong quá trình thực hiện dự án.

Một số mục tiêu thi công chính quý 4/2026 nhằm hoàn thành cam kết trong giao ước thi đua năm 2026:

1. Hoàn thành đào và gia cố nhà máy ngầm đến cao trình 109,5 m trước ngày 31/12/2026.

2. Tập trung tối đa nguồn lực để thi công đào, gia cố đoạn địa chất đứt gãy bậc IV của hầm đường thi công vận hành VH3A. Đồng thời, đẩy nhanh tiến độ thi công hầm TCVH và cấp gió, ngách thi công số 2 cường độ đào và gia cố hầm tối thiểu đạt 130 md/tháng.

3. Chuẩn bị các điều kiện cần thiết để triển khai thi công hầm đứng của các hạng mục tháp điều áp hạ lưu, tháp van hạ lưu.

4. Triển khai đào và gia cố NTC6, hầm VH6A khi có mặt bằng, đảm bảo tối thiểu đạt 120 md/tháng./.

LÊ NA
