Chấp thuận nhà đầu tư dự án đường dây 220kV Mỏ Cày (Vĩnh Long) - Mỹ Tho (Đồng Tháp)

 - UBND tỉnh Vĩnh Long vừa chấp thuận Tổng công ty Truyền tải điện Quốc gia (EVNNPT) là nhà đầu tư dự án đường dây 220 kV Mỏ Cày - Mỹ Tho. Dự án được đầu tư nhằm truyền tải công suất các nguồn năng lượng tái tạo như điện gió, điện mặt trời tại khu vực Tây Nam Bộ lên hệ thống điện.
EVNNPT mời thu xếp vốn cho 8 dự án truyền tải điện, tổng nhu cầu hơn 200 triệu EUR EVNNPT mời thu xếp vốn cho 8 dự án truyền tải điện, tổng nhu cầu hơn 200 triệu EUR

Tổng công ty Truyền tải điện Quốc gia (EVNNPT) đang mời các ngân hàng tham gia chào cạnh tranh thu xếp vốn cho 8 dự án truyền tải điện, với tổng nhu cầu vốn vay lên tới 200,9 triệu EUR (6.159 tỷ VNĐ). Đây là nguồn lực tài chính quan trọng phục vụ triển khai các dự án đầu tư phát triển lưới điện truyền tải.

Theo Quyết định số 6612/QĐ-UBND của UBND tỉnh Vĩnh Long: Khi hoàn thành, công trình sẽ góp phần giảm tải, tránh quá tải cho các đường dây hiện hữu, bảo đảm cung cấp điện cho tỉnh Vĩnh Long và Đồng Tháp. Dự án cũng tăng cường liên kết lưới điện khu vực, nâng cao chất lượng điện áp, giảm tổn thất điện năng và cải thiện độ tin cậy cung cấp điện.

Chấp thuận nhà đầu tư dự án đường dây 220kV Mỏ Cày - Mỹ Tho

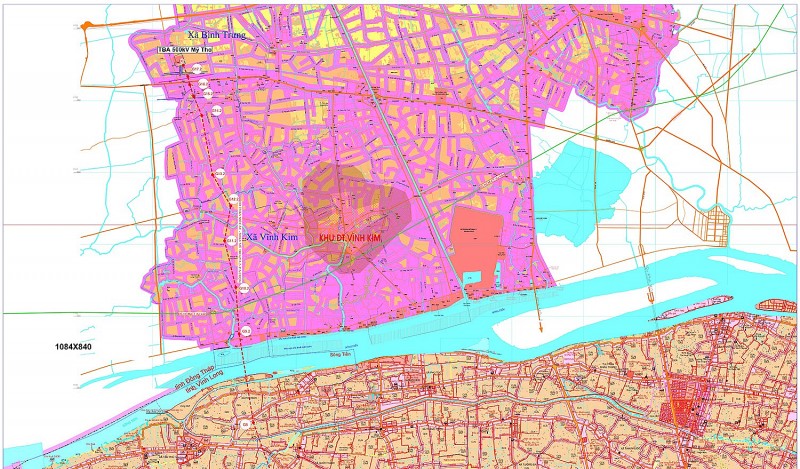

Mặt bằng tuyến đường dây đoạn đi quan qua tỉnh Vĩnh Long (màu hồng).

Dự án có quy mô xây dựng mới đường dây 220 kV trên không (hai mạch) - từ Trạm biến áp 220 kV Mỏ Cày đến Trạm biến áp 500/220 kV Mỹ Tho, với chiều dài khoảng 36,23 km. Trong đó, đoạn qua tỉnh Vĩnh Long dài khoảng 25,37 km, đi qua 6 xã gồm Mỏ Cày, Tân Thành Bình, Phước Mỹ Trung, Vĩnh Thành, Tiên Thủy và Tân Phú. Đoạn qua tỉnh Đồng Tháp dài khoảng 10,86 km, đi qua hai xã Vĩnh Kim và Bình Trưng.

Cùng với phần đường dây, dự án sẽ lắp đặt thiết bị cho hai ngăn lộ 220 kV tại Trạm biến áp 220 kV Mỏ Cày và hai ngăn lộ 220 kV tại Trạm biến áp 500/220 kV Mỹ Tho. Các ngăn lộ được bố trí tại những vị trí đã dự phòng trong khuôn viên hai trạm biến áp.

Dự án có tổng vốn đầu tư hơn 923 tỷ đồng, thời hạn hoạt động 50 năm (kể từ thời điểm nhà đầu tư được giao đất, cho thuê đất, hoặc được phép chuyển mục đích sử dụng đất).

Theo kế hoạch, dự án được triển khai trong giai đoạn 2026-2028. Báo cáo nghiên cứu khả thi đầu tư xây dựng dự kiến được lập và phê duyệt từ tháng 10 đến tháng 12/2026. Các thủ tục về đất đai, thu hồi đất, bồi thường, giải phóng mặt bằng và tái định cư được thực hiện từ tháng 12/2026 đến tháng 12/2027. Công trình dự kiến thi công từ tháng 6/2027 và hoàn thành vào tháng 12/2028.

UBND tỉnh Vĩnh Long yêu cầu EVNNPT phối hợp với các cơ quan và địa phương liên quan rà soát hướng tuyến, bảo đảm phù hợp quy hoạch, không chồng lấn với các dự án khác; đồng thời thực hiện đầy đủ thủ tục về đất đai, xây dựng, bảo vệ môi trường, bồi thường, giải phóng mặt bằng, đấu nối và các thủ tục chuyên ngành.

Sở Công Thương tỉnh Vĩnh Long được giao chủ trì theo dõi, hướng dẫn và kiểm tra quá trình triển khai. Các sở, ngành và địa phương có dự án đi qua phối hợp giải quyết những thủ tục thuộc thẩm quyền.

Đối với đoạn tuyến trên địa bàn Đồng Tháp, UBND tỉnh Vĩnh Long đề nghị UBND tỉnh Đồng Tháp chỉ đạo các cơ quan, đơn vị liên quan phối hợp với EVNNPT triển khai dự án theo quy định./.

LÊ LINH
