Trên công trường Thủy điện Hòa Bình mở rộng (cập nhật ngày 23/7/2025)
11:31 | 23/07/2025
![]() Với các quốc gia đang phát triển chương trình điện hạt nhân như Việt Nam, việc tiếp cận và triển khai các công nghệ điện hạt nhân cần được đặt trong một khuôn khổ thể chế phù hợp, có lộ trình rõ ràng và năng lực nội địa được chuẩn bị đầy đủ. Bài báo của chuyên gia Tạp chí Năng lượng Việt Nam dưới đây phân tích các đặc điểm về công nghệ và tổ chức thi công xây dựng nhà máy điện hạt nhân được rút ra từ kinh nghiệm quốc tế, cũng như hướng dẫn của IAEA, đặc biệt từ tài liệu NP-T-2.5, từ đó đề xuất một số gợi ý áp dụng cho Việt Nam. |
![]() |

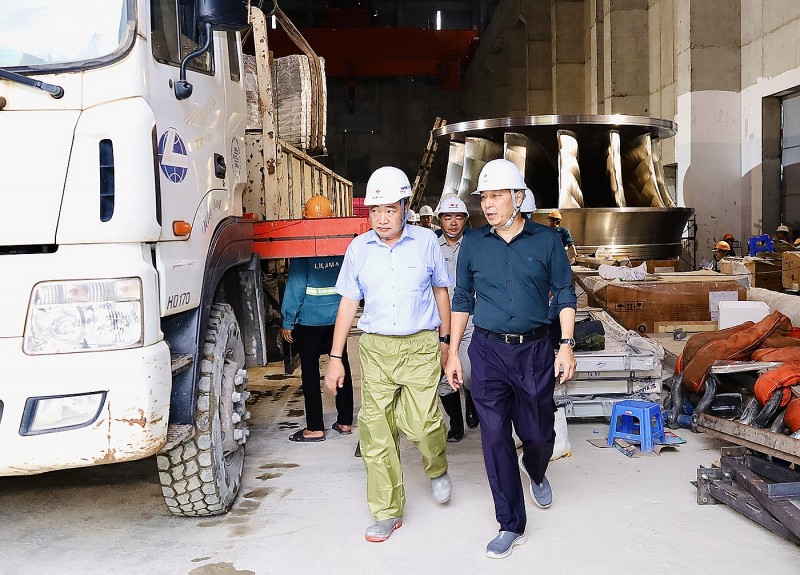

Chủ tịch HĐTV EVN Đặng Hoàng An (bên phải) kiểm tra công trường Nhà máy Thủy điện Hòa Bình mở rộng, ngày 22/7/2025. |
Trên công trường, hàng trăm cán bộ, kỹ sư, công nhân của các nhà thầu Lilama 10, Trường Sơn, Công ty CP Xây dựng 47... đang tăng tốc làm việc 3 ca/ngày, tranh thủ từng giờ để bám sát tiến độ kế hoạch.
Theo báo cáo của Ban Quản lý dự án Điện 1 (EVNPMB1): Đến thời điểm hiện tại, những hạng mục then chốt như: Công tác tháo dỡ đê quây, lắp đặt rotor tổ máy 1, hầm dẫn nước đã hoàn thành. Hệ thống thiết bị điện và các hệ thống phụ trợ đã hoàn thành lắp đặt.
Khu vực nhà máy, các buồng phòng kỹ thuật đang được hoàn thiện. Việc lắp đặt thiết bị GIS, máy biến áp, hệ thống điện tự dùng… được đẩy nhanh để đảm bảo tiến độ chạy thử không tải tổ máy và phát điện chính thức vào ngày 19/8/2025.
![]() |

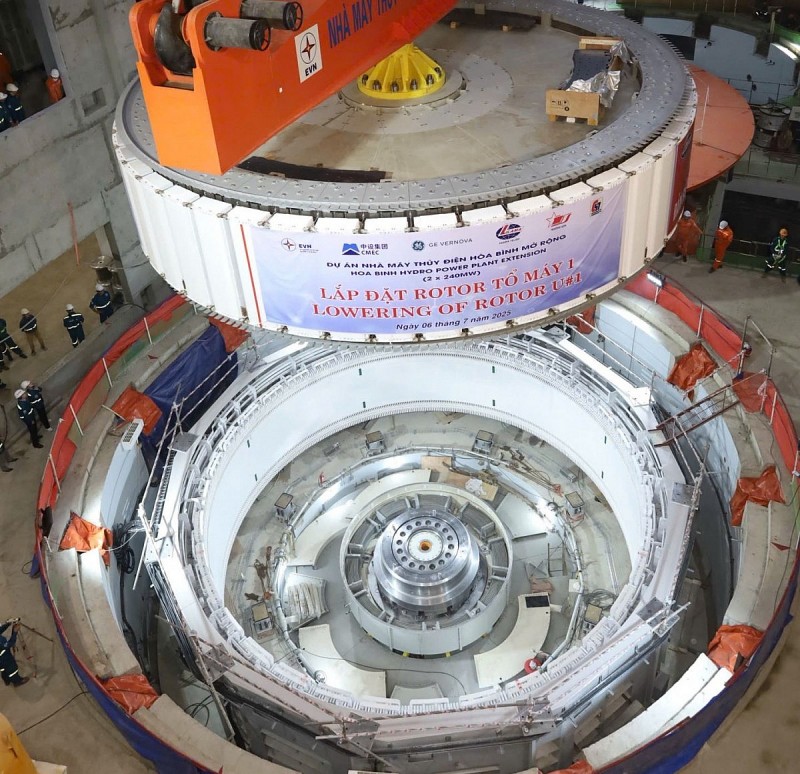

Rotor tổ máy số 1 dự án Thủy điện Hòa Bình mở rộng đã được hạ đặt thành công vào ngày ngày 6/7/2025. |
Hiện nay công tác thi công đang bị ảnh hưởng nhiều bởi điều kiện thời tiết bất lợi do ảnh hưởng của bão số 3 và hoàn lưu bão. Tuy nhiên, với khí thế “vượt nắng, thắng mưa, không thua gió bão”, công tác tổ chức thi công vẫn được duy trì chặt chẽ, khoa học và an toàn.
Trên công trường, chủ đầu tư và nhà thầu đã bố trí hệ thống thoát nước, chống ngập, mái che buồng máy, hố móng. Đồng thời, bố trí lực lượng ứng trực, tổ chức các tổ, đội thi công tại các vị trí an toàn, không để gián đoạn mạch tiến độ chính.
![]() |

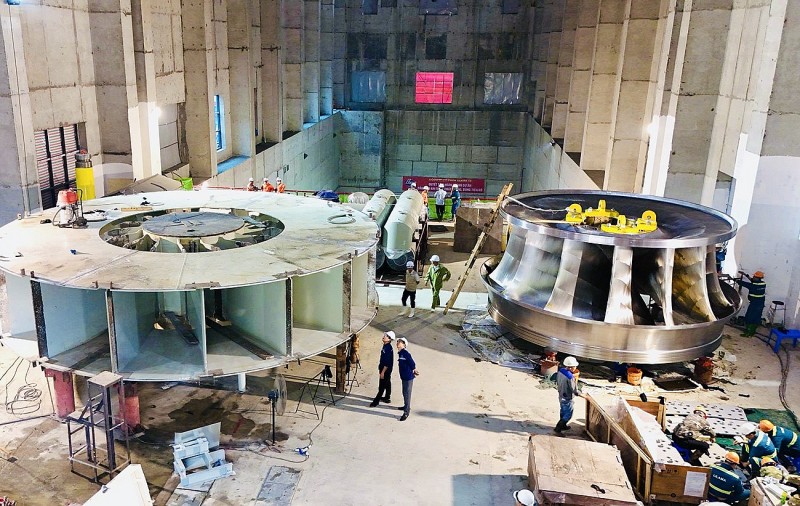

Khu vực chuẩn bị công tác tổ hợp rotor tổ máy 2. |
Lãnh đạo EVN yêu cầu EVNPMB1 khẩn trương hoàn thành các hạng mục công việc để sẵn sàng phát điện tổ máy 1 đúng tiến độ. Đồng thời, cần phải thi công hoàn thiện hệ thống đường nội bộ, đảm bảo kiến trúc cảnh quan khu vực Nhà máy Thủy điện Hòa Bình mở rộng.
Các đơn vị thi công, tư vấn giám sát tiếp tục bám sát công trường, phối hợp chặt chẽ giữa các mũi thi công, kịp thời xử lý mọi phát sinh, giữ vững tiến độ dự án. Bảo đảm an toàn tuyệt đối cho người, thiết bị, công trình trong mọi tình huống.
Thông tin tổng quan về dự án Thủy điện Hòa Bình mở rộng:
Dự án Thủy điện Hòa Bình mở rộng là công trình quan trọng quốc gia, được Thủ tướng Chính phủ phê duyệt chủ trương đầu tư tại Quyết định số 389/QĐ-TTg ngày 10/4/2018. Chủ đầu tư là Tập đoàn Điện lực Việt Nam, đại diện chủ đầu tư là Ban Quản lý Dự án Điện 1.
Quy mô dự án: Xây dựng mở rộng nhà máy thủy điện với 2 tổ máy, tổng công suất 480 MW (2 x 240 MW).
Sản lượng phát điện trung bình hàng năm: Khoảng 490 triệu kWh.
Tổng mức đầu tư: Trên 9.220 tỷ đồng.
Địa điểm xây dựng: Vị trí tuyến xây dựng công trình chính bố trí bên bờ phải tuyến đập Thủy điện Hòa Bình hiện hữu; Nhà máy thuộc phường Phương Lâm, cửa lấy nước và kênh dẫn vào thuộc các phường Thái Bình, Phương Lâm, Thái Thịnh, TP. Hòa Bình, tỉnh Hòa Bình (nay là phường Hòa Bình, tỉnh Phú Thọ).
Nhà thầu thi công xây dựng: Liên danh Tổng Công ty Xây dựng Trường Sơn - Công ty Cổ phần xây dựng 47 - Công ty Cổ phần Lilama10.
Dự án được triển khai với các mục tiêu:
1. Tăng khả năng công suất phủ đỉnh cho hê thống điện quốc gia, nâng cao khả năng khai thác vận hành kinh tế của Nhà máy Thủy điện Hoà Bình trong hệ thống.
2. Nâng cao khả năng điều tần, ổn định tần số của hệ thống điện quốc gia, góp phần giảm chi phí vận hành hệ thống điện quốc gia.
3. Giảm cường độ làm việc của các tổ máy hiện hữu, qua đó kéo dài tuổi thọ của thiết bị, tiết kiệm chi phí bảo dưỡng, sửa chữa./.
BBT TẠP CHÍ NĂNG LƯỢNG VIỆT NAM
