Tình hình hoạt động của EVNNPT 9 tháng và mục tiêu 3 tháng cuối năm 2025

 - Trong 9 tháng năm 2025, mặc dù gặp nhiều khó khăn thách thức trong vận hành hệ thống, đặc biệt là nắng nóng, mưa lũ liên tiếp xảy ra nhưng Tổng công ty Truyền tải điện Quốc gia (EVNNPT) đã đảm bảo truyền tải điện an toàn, liên tục, ổn định với sản lượng 193,148 tỷ kWh điện.
Lãnh đạo EVNNPT trắng đêm trực ứng phó với bão số 10 (Bualoi) Lãnh đạo EVNNPT trắng đêm trực ứng phó với bão số 10 (Bualoi)

Đêm ngày 28, sáng ngày 29/9/2025, bão số 10 đã đổ bộ vào các tỉnh Bắc Trung bộ nước ta. Bão đã gây gió giật mạnh, tác động vào thiết bị của hệ thống truyền tải điện quốc gia.

Đóng điện dự án nâng công suất Trạm biến áp 220kV Tương Dương Đóng điện dự án nâng công suất Trạm biến áp 220kV Tương Dương

Vào lúc 0h52 phút, ngày 3/10/2025, Tổng công ty Truyền tải điện Quốc gia (EVNNPT), Ban QLDA Truyền tải điện (NPTPMB) phối hợp với các đơn vị liên quan đóng điện dự án lắp máy biến áp thứ 2 Trạm biến áp 220 kV Tương Dương, qua đó nâng công suất của trạm từ 125 MVA lên 250 MVA.

Thực hiện tốt sản xuất kinh doanh và đầu tư xây dựng:

Theo kế hoạch Tập đoàn Điện lực Việt Nam (EVNNPT) giao, trong đó giao chỉ tiêu kế hoạch năm 2025 sản lượng điện truyền tải 269,1 tỷ kWh (xây dựng, chuẩn bị sẵn sàng các phương án đảm bảo cung ứng điện trong trường hợp nhu cầu điện tăng trưởng cao hơn).

Trong đó, sản lượng điện truyền tải của EVNNPT tháng 9/2025 ước đạt 21,6 tỷ kWh, tăng 5,98% so cùng kỳ tháng 9/2024. Lũy kế 9 tháng đầu năm 2025, sản lượng điện truyền tải thực hiện 193,148 tỷ kWh, tăng 3,61% so cùng kỳ 9 tháng đầu năm 2024, bằng 71,77% kế hoạch năm 2025.

Tình hình hoạt động của EVNNPT 9 tháng và mục tiêu 3 tháng cuối năm 2025
Các đơn vị chứng kiến thời khắc đóng điện Trạm biến áp 220 kV Vũng Áng.

9 tháng đầu năm lưới điện truyền tải cơ bản vận hành an toàn, cung cấp điện ổn định, liên tục, số sự cố giảm hơn so với cùng kỳ năm trước, các chi tiêu an toàn cung cấp điện (suất sự cố, SAIDI-T, SAIFI-T) đảm bảo.

Về thực hiện kế hoạch đầu tư xây dựng, tháng 9/2025, EVNNPT đã khởi công 3 dự án gồm: Đường dây 220 kV Hải Phòng - Gia Lộc; đường dây 220 kV mạch kép đấu nối TBA 220 kV Bạc Liêu chuyển tiếp trên đường dây 220 kV Cà Mau - Sóc Trăng; lắp máy biến áp thứ 3 Trạm biến áp 220 kV Than Uyên. Lũy kế thực hiện khởi công 9 tháng năm 2025, EVNNPT đã khởi công được 26 công trình.

Về kế hoạch đóng điện, tháng 9/2025, EVNNPT đã đóng điện 4 công trình gồm: Lắp máy 2 Trạm biến áp 500 kV Tây Hà Nội; Trạm biến áp 220 kV Vũng Áng và đấu nối; lắp máy 2 Trạm biến áp 220 kV Long Xuyên; Trạm biến áp 220 kV Gia Lộc và đường dây đấu nối. Lũy kế 9 tháng đầu năm 2025, EVNNPT đã đóng điện 21 công trình.

Tình hình hoạt động của EVNNPT 9 tháng và mục tiêu 3 tháng cuối năm 2025

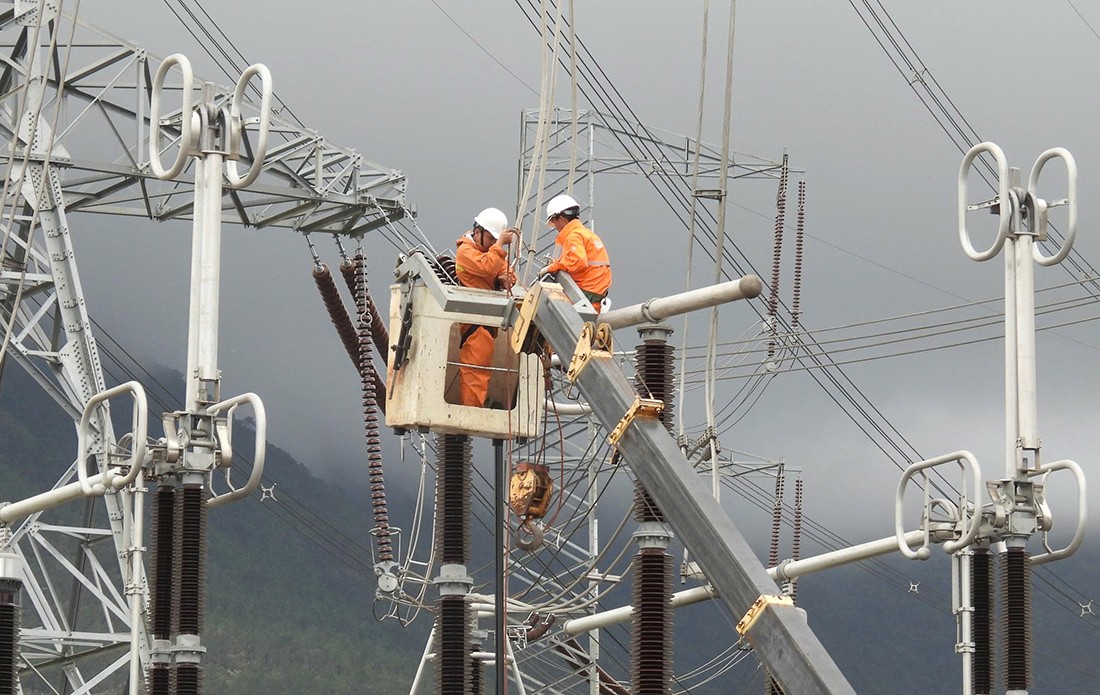

EVNNPT tập trung khắc phục hệ thống truyền tải điện bị ảnh hưởng bởi bão số 10 (Bualoi), tháng 9/2025.

Nỗ lực cho 3 tháng cuối năm:

Từ nay đến cuối năm, EVNNPT phấn đấu hoàn thành mục tiêu, kế hoạch EVN giao. Trong quản lý vận hành, cung ứng điện năng và các hoạt động sản xuất, kinh doanh, EVNNPT tăng cường công tác quản lý vận hành lưới điện truyền tải để giảm thiểu sự cố và đảm bảo cung cấp điện an toàn, liên tục, ổn định. Giữ vững các chỉ tiêu về suất sự cố và độ tin cậy cung cấp điện. Đảm bảo vận hành toàn hệ thống truyền tải điện trong mùa mưa bão.

Tập trung rà soát đẩy mạnh các giải pháp giảm thiểu tỷ lệ điện dùng cho truyền tải, phấn đấu thực hiện hoàn thành chỉ tiêu kế hoạch Tập đoàn giao. Đẩy mạnh tiến độ thực hiện công tác sửa chữa lớn. Đảm bảo tiến độ cấp hàng vật tư thiết bị và nhân lực thi công hết khối lượng đã giao, và công tác thí nghiệm định kỳ để đảm bảo chất lượng thiết bị trên lưới điện truyền tải.

Tiếp tục bám sát, thực hiện các chỉ đạo của Chính phủ; bộ, ban, ngành liên quan và EVN về các dự án, công trình liên quan đến cự án đường sắt tốc độ cao Bắc - Nam và đường sắt tốc độ cao Hải Phòng - Hà Nội - Lào Cai.

Về đầu tư xây dựng, EVNNPT tập trung đẩy nhanh kế hoạch triển khai công tác lập và trình duyệt báo cáo nghiên cứu khả khi, thiết kế kỹ thuật để đáp ứng theo tiến độ và kế hoạch đề ra.

Tập trung đẩy nhanh tiến độ triển khai công tác chuẩn bị đầu tư và thực hiện đầu tư các dự án đầu tư xây dựng, đảm bảo kế hoạch về khối lượng và giải ngân theo kế hoạch.

Về công tác khởi công, EVNNPT tập trung đẩy nhanh tiến độ để sớm khởi công các dự án có kế hoạch khởi công. Đẩy mạnh công tác quyết toán dự án hoàn thành theo đúng kế hoạch đề ra và quy định. Tập trung hoàn thành chỉ tiêu trạm biến áp không người trực theo kế hoạch.

Cùng với đó, tập trung các dự án nhập khẩu điện, các dự án giải tỏa thủy điện Tây Bắc, đẩy nhanh tiến độ các dự án nhập khẩu điện từ Lào như: Đường dây 220 kV Đô Lương - Nam Cấm, đường dây 220 kV Tương Dương - Đô Lương./.

LÊ LINH
