Tiến độ thị công dự án cấp điện cho đặc khu Phú Quốc và APEC 2027 (cập nhật 17/4)

 - Báo cáo từ Ban Quản lý dự án Điện lực miền Nam và Công ty Điện lực An Giang cho thấy tiến độ thi công của 2 dự án đường dây 110 kV Phú Quốc - Bắc Phú Quốc; Phú Quốc - Nam Phú Quốc và các hạng mục thi công Trạm biếp áp 220 kV Phú Quốc đang bám sát mục tiêu tiến độ hoàn thành.
Năng lượng cho mục tiêu tăng trưởng hai con số và một số gợi ý ban đầu với Chính phủ Năng lượng cho mục tiêu tăng trưởng hai con số và một số gợi ý ban đầu với Chính phủ

Trong bối cảnh Việt Nam đặt mục tiêu tăng trưởng kinh tế “hai con số” và duy trì ổn định vĩ mô trong giai đoạn 2026-2030, hạ tầng năng lượng nổi lên như một trụ cột quyết định. Thông điệp của Chính phủ (nhiệm kỳ 2026-2031) về yêu cầu “không để thiếu điện trong bất cứ tình huống nào” không chỉ là cam kết đầu tư và vận hành hệ thống điện, mà phản ánh một chuyển dịch tư duy sâu sắc - từ bảo đảm đủ điện, sang bảo đảm an ninh năng lượng toàn diện. Tuy nhiên, để hiện thực hóa mục tiêu này, hệ thống năng lượng quốc gia cần vượt qua nhiều điểm nghẽn về thể chế, đầu tư và công nghệ… Bài viết sau đây của Hội đồng khoa học Tạp chí Năng lượng Việt Nam phân tích bối cảnh chính sách, nhận diện các thách thức cốt lõi và gợi ý một số giải pháp ban đầu với Chính phủ mới nhằm hoàn thiện hạ tầng năng lượng, phục vụ mục tiêu tăng trưởng nhanh, bền vững.

Tiến độ thị công dự án cấp điện cho đặc khu Phú Quốc và APEC 2027 (cập nhật 17/4/2026)

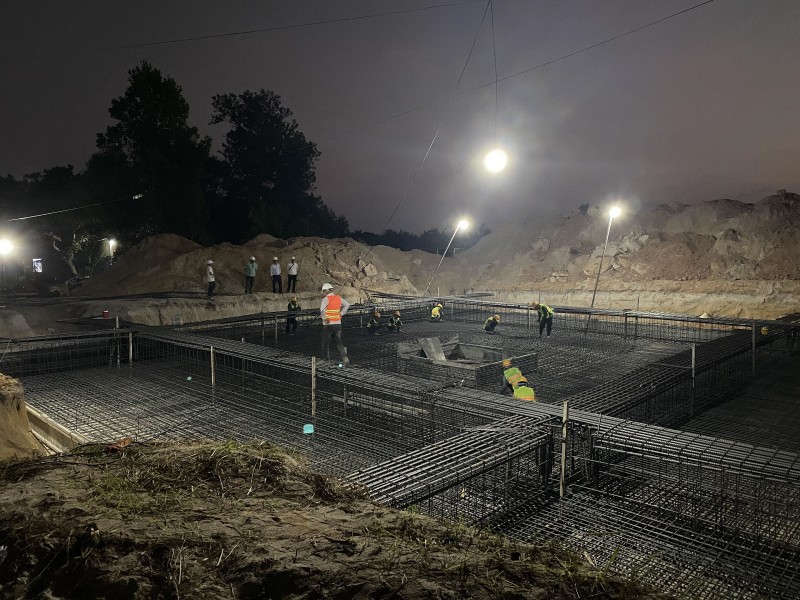

Hạng mục xây dựng móng trụ số 11 của đường dây 110 kV Phú Quốc - Nam Phú Quốc đang được khẩn trương thi công vào ban đêm để đẩy nhanh tiến độ.

Tính đến ngày 17/4/2026, dự án đường dây 110 kV Phú Quốc - Nam Phú Quốc đã có mặt bằng thi công 73/77 vị trí móng trụ, còn 4 vị trí móng chưa được bàn giao mặt bằng. Đơn vị thi công đã hoàn thành 50 móng trụ; đồng thời đang triển khai lắp dựng 48 trụ. Dự kiến toàn bộ mặt bằng còn lại sẽ được bàn giao nhậm nhất là ngày 20/4/2026.

Còn dự án đường dây 110 kV Phú Quốc - Bắc Phú Quốc chỉ mới có mặt bằng 29/69 vị trí móng trụ, còn 40 vị trí chưa được bàn giao. Các đơn vị đang tổ chức thi công đồng loạt các vị trí đã có mặt bằng. Công ty Điện lực An Giang đang phối hợp chặt chẽ với chính quyền địa phương, phấn đấu đến ngày 20/5 hoàn tất công tác bàn giao mặt bằng để thi công.

Đối với Trạm biến áp 220 kV Phú Quốc, mặt bằng trạm đã được bàn giao. Riêng khu vực tường chắn đất vẫn còn 3 hộ dân chưa nhận tiền bồi thường và chưa bàn giao mặt bằng.

Trên công trường hiện đang có khoảng 150 nhân công triển khai thi công đồng loạt các hạng mục: San lấp mặt bằng trạm, lắp đặt cốt thép, đổ bê tông, san nền…

Tiến độ thị công dự án cấp điện cho đặc khu Phú Quốc và APEC 2027 (cập nhật 17/4/2026)

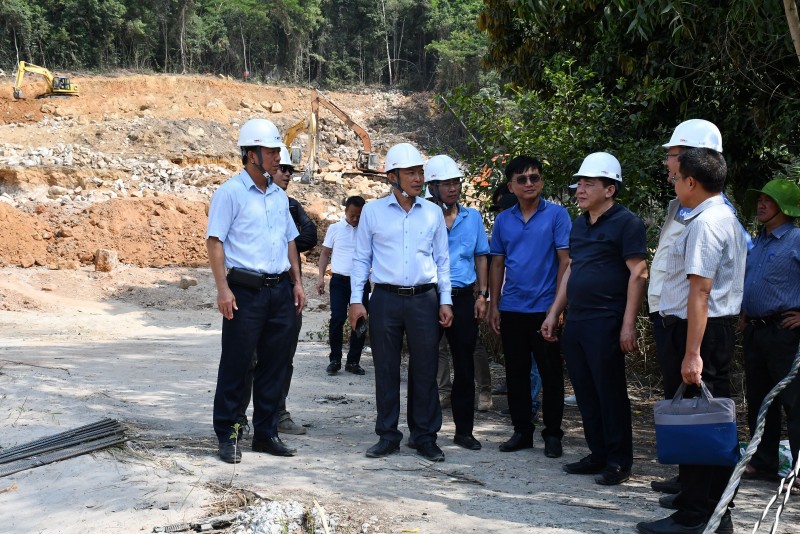

Lãnh đạo EVNSPC nghe các nhà thầu báo cáo tiến độ thi công dự án Trạm biến áp 220 kV Phú Quốc.

Trước yêu cầu cấp bách của các dự án đảm bảo cấp điện cho đặc khu Phú Quốc (tỉnh An Giang) và Hội nghị cấp cao APEC 2027, Chủ tịch HĐTV Tổng công ty Điện lực miền Nam (EVNSPC) Lê Văn Trang đã trực tiếp đến làm việc, kiểm tra hiện trường thi công các dự án Trạm biến áp 220 kV Phú Quốc, đường dây 110 kV Phú Quốc - Bắc Phú Quốc, đường dây 110 kV Phú Quốc - Nam Phú Quốc.

Qua thực tế kiểm tra và nghe các đơn vị báo cáo, lãnh đạo EVNSPC ghi nhận, đánh giá cao nỗ lực của Ban Quản lý dự án Điện lực miền Nam, Công ty Điện lực An Giang cùng các nhà thầu, đơn vị tư vấn, giám sát trong việc tăng ca, tăng kíp, đẩy nhanh tiến độ thi công; bám sát chính quyền các địa phương trong công tác bồi thường, giải phóng mặt bằng.

Khẳng định đây là các công trình có ý nghĩa đặc biệt quan trọng trong việc đảm bảo điện phục vụ phát triển kinh tế, xã hội của đặc khu Phú Quốc, nhất là Hội nghị cấp cao APEC năm 2027, ông Lê Văn Trang yêu cầu các đơn vị tiếp tục quyết liệt hơn nữa. Các nhà thầu cần tăng cường nhân lực, thiết bị để đẩy nhanh tiến độ thi công, với tinh thần có mặt bằng đến đâu, thi công ngay đến đó. Mặt khác, đảm bảo tiến độ cung cấp vật tư, thiết bị cho tất cả các hạng mục; đồng thời chủ động báo cáo, đề xuất giải pháp xử lý ngay các vướng mắc phát sinh.

EVNSPC yêu cầu Công ty Điện lực An Giang bám sát, phối hợp chặt chẽ với UBND tỉnh, đặc khu Phú Quốc, chính quyền địa phương các cấp trong công tác vận động người dân, tạo sự đồng thuận để sớm bàn giao mặt bằng sạch cho thi công.

Để đảm bảo tiến độ đóng điện các dự án đúng theo chỉ đạo của Chính phủ, UBND tỉnh An Giang và Tập đoàn Điện lực Việt Nam, thời gian qua EVNSPC và các đơn vị liên quan đã ưu tiên tập trung mọi nguồn lực cho các dự án. EVNSPC đã thành lập Ban chỉ huy tiền phương triển khai các dự án tại Phú Quốc, thường xuyên có mặt tại công trường để kiểm tra, giám sát tiến độ thi công; liên tục có các buổi làm việc, báo cáo với lãnh đạo UBND tỉnh An Giang, đặc khu Phú Quốc về tiến độ thi công, giải pháp tháo gỡ những khó khăn, vướng mắc, nhất là công tác bồi thường, giải phóng mặt bằng.

Với sự vào cuộc quyết liệt và sẵn sàng mọi nguồn lực cho các dự án trên, EVNSPC quyết tâm hoàn thành các dự án theo đúng kế hoạch, đảm bảo cung cấp điện an toàn, ổn định và tin cậy, đáp ứng yêu cầu phát triển của đặc khu Phú Quốc và Hội nghị cấp cao APEC 2027./.

HỒNG HOA, THÙY TRANG
