Cập nhật tiến độ các dự án thuộc Trung tâm Điện lực Quảng Trạch (ngày 30/1/2026)
05:49 | 30/01/2026
Ngày 21/1/2026, tại Hà Nội, dưới sự chủ trì của Cục Điện lực (Bộ Công Thương), Hiệp hội Năng lượng Việt Nam (VEA), Tạp chí Năng lượng Việt Nam đã tổ chức thành công Diễn đàn “Hiện thực hóa các mục tiêu tại Nghị quyết 70 của Bộ Chính trị về bảo đảm an ninh năng lượng quốc gia”. Chuyên đề 1: Cơ chế huy động vốn và vấn đề lựa chọn nhà đầu tư cho các dự án năng lượng quy mô lớn theo Điều chỉnh quy hoạch điện VIII; chuyên đề 2: Lựa chọn nhà đầu tư cho các dự án năng lượng tái tạo - vấn đề khảo sát, đo gió, tiềm năng phát triển các dự án điện gió ngoài khơi và quy hoạch không gian biển quốc gia. Dưới đây là nội dung chính tại Diễn đàn. |
Báo cáo chi tiết về tiến độ các hạng mục công trình, ông Đỗ Thành Tài - Giám đốc Ban Quản lý dự án Điện 2 cho biết: Tiến độ tổng thể dự án Nhà máy Nhiệt điện Quảng Trạch 1 đến nay đạt 97,69%. Các đơn vị đang tập trung thực hiện hòa lưới tổ máy 1 trong đầu tháng 2/2026, tiến tới phát điện thương mại tổ máy 1 vào tháng 5/2026.
Cùng đó, dự án Nhà máy điện LNG Quảng Trạch 2 đang tiến hành công tác lựa chọn nhà thầu EPC, dự kiến hoàn thành trong tháng 1/2026. Với dự án Nhà máy điện LNG Quảng Trạch 3, đơn vị tư vấn đang hoàn thiện hồ sơ báo cáo nghiên cứu khả thi và các thoả thuận, giấy phép theo quy định.
![]() |

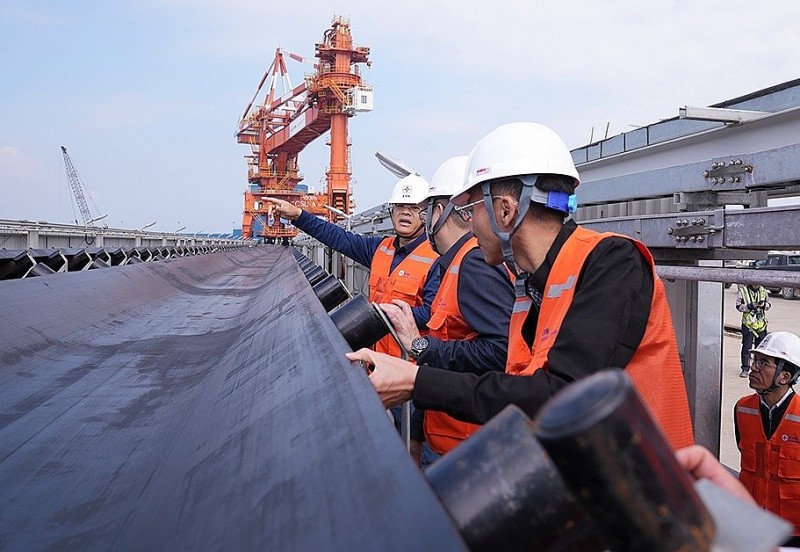

| Chủ tịch HĐTV EVN (đầu tiên bên trái) nghe đại diện Ban Quản lý dự án điện 2 báo cáo tình hình thi công tại công trường. |
Ngày 28/1/2026, sau khi kiểm tra thực tế tại công trường, ông Đặng Hoàng An - Chủ tịch Hội đồng Thành viên EVN đã chủ trì cuộc họp với Ban Quản lý dự án Điện 2 và các đơn vị có liên quan về tình hình triển khai các dự án tại Trung tâm Điện lực Quảng Trạch (tại xã Phú Trạch, tỉnh Quảng Trị).
Chủ tịch Hội đồng Thành viên EVN ghi nhận và biểu dương Ban Quản lý dự án Điện 2, cùng các nhà thầu đã nỗ lực triển khai khối lượng công việc đáng kể trong thời gian qua; đồng thời chỉ rõ những mục tiêu, nhiệm vụ cần tập trung triển khai quyết liệt trong thời gian tiếp theo.
Trong đó, mục tiêu tiên quyết là hòa đồng bộ tổ máy 1 dự án Nhà máy Nhiệt điện Quảng Trạch 1 trước ngày 15/2/2026. Đối với tổ máy 2, EVN yêu cầu đẩy nhanh tiến độ “càng sớm càng tốt”. Trên tính thần đó, Ban Quản lý dự án Điện 2 lập tiến độ chi tiết, tuyệt đối không để xảy ra tình trạng chậm trễ.
Lãnh đạo EVN cũng nhấn mạnh yêu cầu hoàn thiện đầy đủ hồ sơ phòng cháy chữa cháy, giấy phép môi trường, cũng như các thủ tục pháp lý của dự án. Trong quá trình triển khai dự án, phải kiểm soát chặt chẽ công tác môi trường, an toàn lao động; đồng thời nâng cao ý thức trách nhiệm đối với cộng đồng dân cư xung quanh dự án.
Đối với các dự án Nhà máy Nhiệt điện LNG Quảng Trạch 2, 3, Chủ tịch Hội đồng thành viên EVN chỉ đạo Ban Quản lý dự án Điện 2 nhanh chóng hoàn thiện hồ sơ và các thủ tục pháp lý liên quan, để sớm đủ điều kiện khởi công.
![]() |
| Cảng nhập than, băng tải than đã sẵn sàng tiếp nhận chuyến tàu than đầu tiên phục vụ công tác chạy thử nghiệm. |
Thông tin về dự án Nhiệt điện LNG Quảng Trạch 2 và 3:
Về dự án Nhiệt điện LNG Quảng Trạch 2:
Dự án Nhà máy Nhiệt điện khí tự nhiên hóa lỏng (LNG) Quảng Trạch 2 có công suất 1.500 MW với 2 tổ máy, mỗi tổ 750 MW, áp dụng công nghệ tua bin khí chu trình hỗn hợp.
Dự án thành phần 1 của dự án Nhà máy Nhiệt điện LNG Quảng Trạch 2 có mục tiêu: Đầu tư xây dựng một nhà máy phát điện với quy mô công suất khoảng 1.500 MW, bao gồm các tổ máy phát điện bằng tua bin khí chu trình hỗn hợp, các hệ thống phụ trợ của các tổ máy phát điện như: Hệ thống cung cấp và xử lý nước, xử lý nước thải, hệ thống điện, đo lường điều khiển đồng bộ.
Dự án có tổng mức đầu tư hơn 52.490 tỷ đồng, trong đó 20% vốn chủ sở hữu và 80% vốn vay thương mại. Dự án được chia làm 2 dự án thành phần, gồm: Dự án thành phần 1 - Nhà máy điện, có tổng mức đầu tư là 40.123,455 tỷ đồng. Dự án thành phần 2 gồm kho, cảng LNG có tổng mức đầu tư dự kiến 11.800 tỷ đồng.
Để triển khai dự án, chủ đầu tư (EVN) đã triển khai đồng thời rất nhiều công việc, trong đó có công tác chuẩn bị nguồn vốn. Tổng số tiền vay cho dự án thành phần 1 của dự án Nhà máy Nhiệt điện LNG Quảng Trạch 2 là 29.568 tỷ đồng.
Ngày 16/1/2026, tại Hà Nội, EVN đã ký kết hợp đồng vay vốn dự án thành phần 1 - Nhà máy điện thuộc dự án Nhà máy Nhiệt điện LNG Quảng Trạch 2 với liên danh 4 ngân hàng thương mại nhà nước gồm: Ngân hàng TMCP Ngoại thương Việt Nam (Vietcombank), Ngân hàng TMCP Công Thương Việt Nam (VietinBank), Ngân hàng TMCP Đầu tư và Phát triển Việt Nam (BIDV) và Ngân hàng Nông nghiệp và Phát triển nông thôn Việt Nam (Agribank); trong đó Vietcombank giữ vai trò là ngân hàng đầu mối.
Dự án Nhà máy Nhiệt điện LNG Quảng Trạch 2 được đầu tư và xây dựng với mục tiêu cung cấp điện cho hệ thống điện quốc gia, góp phần đảm bảo an toàn cung cấp điện cho hệ thống, đáp ứng yêu cầu theo Quy hoạch điện VIII, nhằm giảm thiểu phát thải các chất độc hại, góp phần bảo vệ môi trường sinh thái. Công trình dự kiến vận hành thương mại trong giai đoạn 2028-2029 và hoàn thành toàn bộ vào năm 2030.
Về dự án Nhiệt điện LNG Quảng Trạch 2:
Dự án Nhà máy Nhiệt điện LNG Quảng Trạch 3 nằm trong Trung tâm Điện lực Quảng Trạch, thuộc Quy hoạch điện VIII điều chỉnh được Thủ tướng Chính phủ phê duyệt tại Quyết định số 768/QĐ-TTg ngày 15/4/2025. Dự án được UBND tỉnh Quảng Trị chấp thuận chủ trương đầu tư và chấp thuận EVN là nhà đầu tư tại Quyết định số 1678/QĐ-KKT ngày 1/12/2025.
Dự án Nhiệt điện LNG Quảng Trạch 3 có tổng diện tích khoảng 74 ha (54,77 ha đất và 19,23 ha mặt nước). Dự án sử dụng công nghệ tua bin khí chu trình hỗn hợp, công suất 1.500 MW ±15%; tổng mức đầu tư sơ bộ 41.826 tỷ đồng, bao gồm 20% vốn EVN và 80% vốn vay thương mại trong nước do Vietcombank tài trợ.
Việc áp dụng công nghệ xử lý môi trường tiên tiến theo tiêu chuẩn Việt Nam và Ngân hàng Thế giới thể hiện cam kết của EVN trong phát triển bền vững; đồng thời phản ánh sự đồng hành, hỗ trợ của tỉnh Quảng Trị nhằm tạo môi trường đầu tư thuận lợi, củng cố niềm tin của cộng đồng doanh nghiệp.
Khi hoàn thành, Nhà máy Nhiệt điện LNG Quảng Trạch 3 sẽ bổ sung nguồn điện quan trọng, nhất là giai đoạn 2031-2035 khi nhu cầu phụ tải miền Bắc tăng cao; đồng thời bảo đảm vận hành an toàn, ổn định hệ thống điện theo mục tiêu Quy hoạch điện VIII điều chỉnh. Dự án cũng được kỳ vọng mang lại động lực phát triển kinh tế, xã hội cho tỉnh Quảng Trị và khu vực Bắc Trung bộ, với đóng góp ước tính khoảng 1.200 tỷ đồng/năm vào ngân sách, tạo việc làm cho lao động địa phương, thúc đẩy công nghiệp hỗ trợ và thu hút thêm nhà đầu tư.
Theo dự kiến, dự án Nhà máy Nhiệt điện LNG Quảng Trạch 3 sẽ vận hành thương mại vào năm 2031./.
BBT TẠP CHÍ NĂNG LƯỢNG VIỆT NAM
