Tiến độ thi công dự án Thủy điện Trị An mở rộng (cập nhật 30/3/2026)

 - Báo cáo từ Ban Quản lý dự án Điện 3 (EVNPMB3) cho thấy: Dự án Nhà máy Thủy điện Trị An mở rộng (xã Trị An, tỉnh Đồng Nai) cho thấy nhiều hạng mục đạt và vượt kế hoạch.
Bộ Công Thương đang xem xét Báo cáo đề xuất hiện thực hóa một số dự án nguồn điện lớn Bộ Công Thương đang xem xét Báo cáo đề xuất hiện thực hóa một số dự án nguồn điện lớn

Thực hiện Quy chế làm việc của Chính phủ ban hành kèm theo Nghị định 39/2022/NĐ-CP, Văn phòng Chính phủ vừa chuyển Báo cáo kiến nghị của Ban tổ chức Diễn đàn “Hiện thực hóa các mục tiêu tại Nghị quyết số 70 của Bộ Chính trị về bảo đảm an ninh năng lượng quốc gia” [*] đến Bộ Công Thương để nghiên cứu, xử lý theo thẩm quyền, đảm bảo đúng quy định. Được biết, hiện cơ quan chuyên môn của Bộ Công Thương đang nghiên cứu, tổng hợp các nội dung liên quan để báo cáo Thủ tướng Chính phủ.

Tiến độ thi công dự án Thủy điện Trị An mở rộng (cập nhật 30/3/2026)

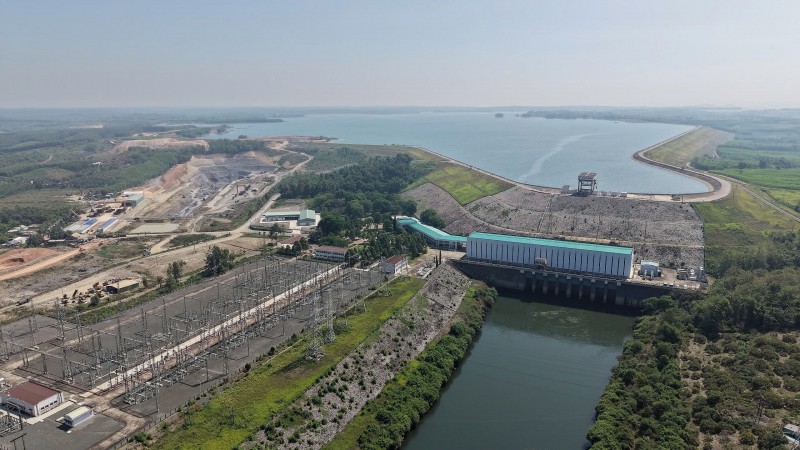

Nhà máy Thủy điện Trị An hiện hữu và khu vực đang thi công xây dựng Nhà máy Thuỷ điện Trị An mở rộng. Ảnh: Ngọc Linh.

Trong quý 1/2026, liên danh nhà thầu đang triển khai thi công đồng bộ nhiều mũi tại các hạng mục như:

1. Đắp đê quây cửa lấy nước (hiện đã hoàn thành).

2. Đào đất, đá hố móng nhà máy, kênh xả, đường ống áp lực, cửa lấy nước và kênh dẫn vào.

3. Các tuyến đường thi công vận hành và đường thi công.

4. Hệ thống cấp nước sinh hoạt, đường dây cấp điện thi công 22kV (đã hoàn thành).

5. Lắp đặt hệ thống camera giám sát công trường (đã hoàn thành)...

6. Tổng khối lượng đào đất, đá đến nay đạt khoảng 50% tổng khối lượng.

Công tác an toàn lao động và vệ sinh môi trường được kiểm soát chặt chẽ. Nhà thầu duy trì đầy đủ các biện pháp bảo hộ, cảnh báo tại khu vực nguy hiểm; thực hiện tưới nước giảm bụi, giữ gìn vệ sinh công trường và khu vực sinh hoạt. Công tác thu gom, xử lý chất thải được thực hiện theo đúng quy định.

Tiến độ thi công dự án Thủy điện Trị An mở rộng (cập nhật 30/3/2026)
Phó Giám đốc EVNPMB3 Nguyễn Thanh Minh báo cáo tiến độ thi công dự án Nhà máy Thuỷ điện Trị An mở rộng.

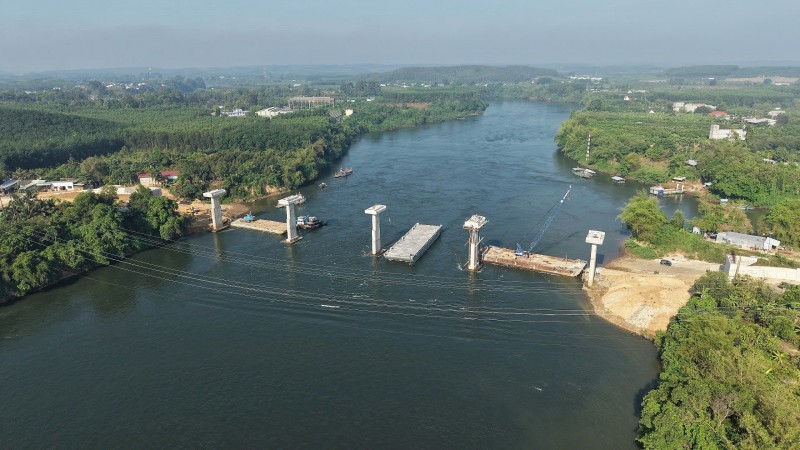

Riêng hạng mục thi công cầu Hiếu Liêm, đến nay đã hoàn thành 90% công tác bê tông mố MA và mố MB; 100% bê tông các tụ T1, T2, T3, T4, T5 và dầm cầu. Nhà thầu đang triển khai công tác lao dầm và đắp đất khu vực đường dẫn vào đầu mố MA.

Bên cạnh kết quả đạt được, dự án cũng chịu tác động từ một số yếu tố khách quan. Công tác bồi thường, giải phóng mặt bằng tại một số vị trí vẫn còn tồn tại, đặc biệt liên quan đến các thửa đất chưa hoàn tất phương án bồi thường, hoặc chưa bàn giao mặt bằng, ảnh hưởng đến việc triển khai đồng bộ các mũi thi công. Một số khu vực còn vướng về bố trí tái định cư, khiến tiến độ di dời chưa thể thực hiện ngay. Các bên liên quan đã và đang tích cực làm việc với chính quyền địa phương, tổ chức đối thoại với người dân; đồng thời xây dựng phương án xử lý phù hợp nhằm từng bước tháo gỡ khó khăn, bảo đảm điều kiện thi công trong giai đoạn tiếp theo.

Tiến độ thi công dự án Thủy điện Trị An mở rộng (cập nhật 30/3/2026)

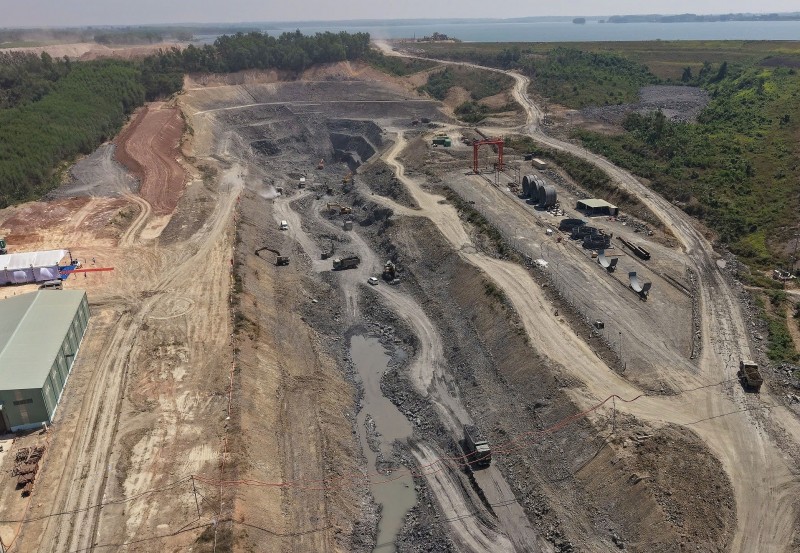

Khu vực thi công đào hố móng nhà máy và đoạn đầu kênh xả. Ảnh: Ngọc Linh.

Trong thời gian tới, dự án tập trung hoàn thành các mốc chính trong quý 2/2026. Trong đó, các hạng mục đào hố móng nhà máy, cửa lấy nước và đường ống áp lực tiếp tục được đẩy mạnh triển khai hoàn thiện, phấn đấu đạt các mốc kỹ thuật đã đề ra; đồng thời tổ chức thi công đồng bộ các tuyến đường phục vụ công trường. EVNPMB3 và các nhà thầu cũng nỗ lực phấn đấu hoàn thành lao dầm và thông xe kỹ thuật cầu Hiếu Liêm trước ngày 30/4/2026, nghiệm thu đưa vào sử dụng vào cuối tháng 6/2026.

Tiến độ thi công dự án Thủy điện Trị An mở rộng (cập nhật 30/3/2026)
Phấn đấu hoàn thành, đưa Cầu Hiếu Liêm vào sử dụng từ cuối tháng 6/2026.

Phát biểu chỉ đạo tại buổi giao ban công trường ngày 29/3/2026, Phó Tổng giám đốc Phạm Hồng Phương yêu cầu tập thể Ban Quản lý dự án và các đơn vị thi công bám sát các chỉ đạo từ chủ đầu tư để triển khai thực hiện theo từng tuần, từng tháng. Tiếp tục tập trung kiện toàn lại bộ máy hoạt động các cấp, với quy chế phối hợp ngày càng hoàn thiện theo chiều sâu dựa trên các kế hoạch thiết kế và tiến độ đã duyệt.

Quý 2/2026 là giai đoạn thi công cực kỳ quan trọng để đạt các mốc tiến độ theo kế hoạch kịp trước thời điểm mùa mưa; đồng thời đặt ra yêu cầu cho các đơn vị phải đạt đạt được mục tiêu đổ bê tông hố móng nhà máy chậm nhất vào ngày 1/5/2026.

Tiến độ thi công dự án Thủy điện Trị An mở rộng (cập nhật 30/3/2026)
Phó Tổng giám đốc EVN Phạm Hồng Phương.

EVN giao chỉ tiêu hoàn thành công tác nghiệm thu, đưa vào vận hành an toàn đê quây cửa nhận nước trong tháng 4/2026. Riêng với hạng mục đường ống áp lực, phải tìm mọi cách giải quyết vướng mắc mặt bằng để nhà thầu có thể thi công liên tục; đồng thời giao chỉ tiêu cho nhà thầu phải duy trì cường độ đào tối thiểu đạt 130.000 m³/tháng để kịp mục tiêu hoàn thành toàn bộ hố móng trước ngày 30/6/2026.

Liên quan đến cầu Hiếu Liêm, EVN yêu cầu nhà thầu và các đơn vị tư vấn phải phấn đấu đảm bảo mục tiêu đề ra, với các mốc then chốt về lao lắp dầm, thi công mố cầu và đổ bê tông bản mặt cầu.

Sau khi hoàn thành nhiệm vụ phục vụ thi công dự án năng lượng, cầu Hiếu Liêm sẽ được giữ lại để phục vụ nhu cầu đi lại của cư dân địa phương, thay thế hoàn toàn phà Hiếu Liêm hiện hữu. Công trình không chỉ kết nối giao thông giữa các khu vực ven sông Đồng Nai, mà còn tạo động lực thúc đẩy giao thương và mở rộng không gian phát triển kinh tế cho xã Trị An và các vùng lân cận.

Dự án Nhà máy thủy điện Trị An mở rộng là công trình cấp đặc biệt, thuộc danh mục các dự án nguồn điện được Thủ tướng Chính phủ phê duyệt tại Quyết định số 768/QĐ-TTg ngày 15/4/2025 về việc phê duyệt điều chỉnh Quy hoạch điện VIII điều chỉnh; đồng thời nằm trong danh mục các chương trình, công trình, dự án quan trọng quốc gia, trọng điểm ngành năng lượng theo Quyết định số 2634/QĐ-TTg ngày 2/12/2025 của Thủ tướng Chính phủ.

Dự án có tổng công suất lắp đặt 200 MW với 2 tổ máy. Sau khi đưa vào vận hành sẽ góp phần tăng khả năng phát công suất phủ đỉnh cho hệ thống điện quốc gia, đặc biệt là khu vực Đông Nam bộ; nâng cao khả năng điều tần, ổn định tần số hệ thống điện quốc gia; tạo điều kiện khai thác tối đa nguồn nước xả thừa hằng năm vào mùa lũ của Nhà máy Thủy điện Trị An hiện hữu để phát điện. Mặt khác, dự án sẽ góp phần giảm chi phí nhiên liệu sản xuất điện, giảm phát thải CO2 và giảm sự phụ thuộc vào nhiên liệu hóa thạch; giảm bớt cường độ làm việc của các tổ máy hiện hữu, qua đó kéo dài tuổi thọ của thiết bị, tiết kiệm chi phí bảo dưỡng, sửa chữa. Dự án dự kiến phát điện tổ máy 1 vào quý 3/2027, phát điện tổ máy 2 và hoàn thành toàn bộ công trình vào quý 4/2027./.

LÊ NA
