Tiến độ thi công dự án Thuỷ điện Tích năng Bác Ái (cập nhật ngày 2/7/2026)

 - Thông tin từ Ban Quản lý dự án Điện 3 (EVNPMB3) cho biết: Trong quý 2/2026, dự án Nhà máy Thủy điện Tích năng Bác Ái tiếp tục duy trì nhịp độ thi công đa mũi, nhiều hạng mục đạt và vượt kế hoạch đề ra. Cụ thể, đến hết tháng 6 có 8/12 mục tiêu quý được hoàn thành.
Giá trị của lưu trữ năng lượng mang lại cho hệ thống điện được ghi nhận thế nào, ai chi trả? Giá trị của lưu trữ năng lượng mang lại cho hệ thống điện được ghi nhận thế nào, ai chi trả?

Sau bài viết “Khung giá phát điện cho năng lượng mặt trời (trên mặt đất, mặt nước) có tích hợp BESS và nội dung câu hỏi của EVN”, nhiều bạn đọc tiếp tục đặt ra một câu hỏi quan trọng: Nếu các hệ thống lưu trữ điện năng như lưu trữ năng lượng (BESS), thủy điện tích năng thực sự giúp nâng cao độ ổn định, tính linh hoạt và khả năng hấp thụ năng lượng tái tạo của hệ thống điện, thì ai sẽ chi trả cho những giá trị đó? Đây không chỉ là câu chuyện của công nghệ lưu trữ, mà còn là bài toán thiết kế thị trường điện trong quá trình chuyển dịch năng lượng. Kinh nghiệm quốc tế cho thấy lời giải không nằm hoàn toàn trong giá điện năng, mà ở cơ chế định giá và thanh toán các dịch vụ mà lưu trữ năng lượng cung cấp cho hệ thống điện.

Tiến độ thi công dự án Thuỷ điện Tích năng Bác Ái (cập nhật ngày 2/7/2026)

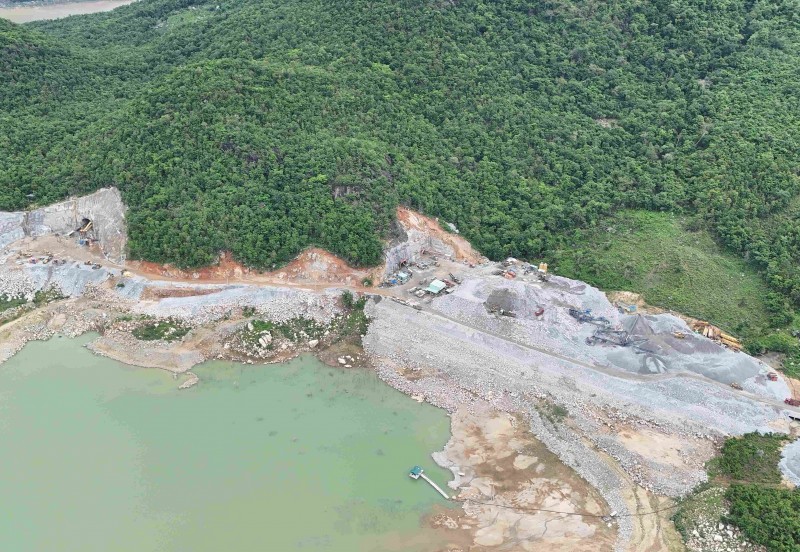

Một phần công trường dự án Nhà máy Thuỷ điện Tích năng Bác Ái nhìn từ trên cao. Ảnh: Ngọc Linh.

Theo báo cáo của EVNPMB3: Với các hạng mục công trình ngầm, nhà thầu đã huy động đủ nhân lực, xe, máy, thiết bị thi công để tổ chức thi công 3 ca liên tục. Một số hạng mục hoàn thành vượt kế hoạch quý 2/2026 và đạt 100% khối lượng luỹ kế. Cụ thể là tháp van hạ lưu đã hoàn tất đào và gia cố móng hở, phun vẩy bê tông gia cố mái; hầm thoát nước hoàn tất công tác đào và gia cố tổng cộng 937 mét dài (md). Một số hạng mục đạt và vượt tiến độ như: Hầm thi công vận hành - cấp gió; hầm thi công; đào và gia cố nhà máy ngầm, trong đó hoàn thành đào hầm tiên phong (5x5m) phục vụ đẩy nhanh tiến độ cụm nhà máy và tháp điều áp thượng lưu vào ngày 22/6...

Cạnh đó, các hạng mục phụ trợ như hệ thống cấp điện thi công 22 kV đã hoàn thành và cấp điện ổn định cho toàn bộ các khu vực đang triển khai. Trạm bơm, một phần hệ thống cấp nước, 1 trạm bê tông, 1 trạm nghiền sàng (thuộc khu phụ trợ số 3) cùng hệ thống camera giám sát (giai đoạn 1) đã được đưa vào vận hành, đáp ứng yêu cầu tổ chức thi công liên tục trên công trường.

Tiến độ thi công dự án Thuỷ điện Tích năng Bác Ái (cập nhật ngày 2/7/2026)

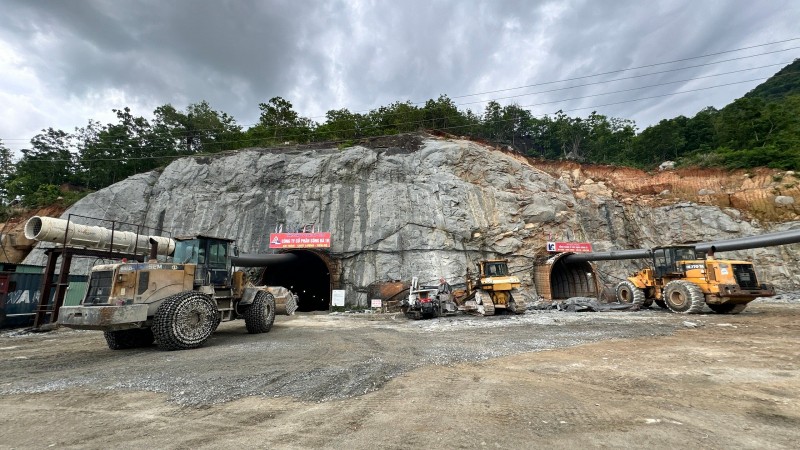

Nhịp thi công trên toàn công trường diễn ra khẩn trương, các phương tiện ra vào hầm tấp nập. Trong ảnh là khu vực cửa hầm cáp điện - thoát gió.

Dù vậy, một số hạng mục vẫn chậm so với kế hoạch. Điển hình là hầm thi công vận hành VH3A mới đạt khoảng 17% kế hoạch quý 2/2026 do gặp địa chất đứt gãy bậc IV, dẫn tới phải thay đổi phương pháp thi công để đảm bảo an toàn. Nhà thầu chỉ có thể đào tiến gương từng mét, thay vì khoan đại trà như trong điều kiện địa chất thuận lợi.

Ngày 1/7/2026, Phó Tổng giám đốc EVN Phạm Hồng Phương cùng đoàn công tác EVN có buổi thị sát công trường dự án Thuỷ điện Tích năng Bác Ái và họp giao ban quý 2/2026 với đại diện EVNPMB3 và các đơn vị tư vấn - giám sát, nhà thầu.

Tiến độ thi công dự án Thuỷ điện Tích năng Bác Ái (cập nhật ngày 2/7/2026)
Họp giao ban công trường Thuỷ điện Tích năng Bác Ái quý 2/2026.

Với kết quả thi công trong quý 2/2026, ông Phạm Hồng Phương đánh giá liên danh nhà thầu đã nỗ lực hoàn thành hầu hết các mục tiêu thi công và ghi nhận toàn công trường đã được tổ chức, vận hành hiệu quả trong suốt 3 tháng qua.

Nhấn mạnh đến thời điểm mùa mưa bão đang đến gần, EVN giao các đơn vị chuẩn bị kỹ lưỡng phương án phòng chống thiên tai, tìm kiếm cứu nạn, tổ chức diễn tập đầy đủ; đồng thời công khai địa chỉ, số điện thoại Ban điều hành các nhà thầu để kịp thời tiếp nhận, xử lý thông tin, nâng cao hiệu quả ứng phó.

Với các hạng mục đường thi công - vận hành VH2 và VH3A còn chậm tiến độ (do nguyên nhân chủ quan), EVN yêu cầu nhà thầu phụ trách quyết liệt bù tiến độ ngay trong quý 3/2026, bảo đảm thực hiện đúng các cam kết đã đề ra và lưu ý toàn công trường nghiêm túc tuân thủ quy định về an toàn lao động và môi trường - xã hội.

Năm 2026 là thời điểm thi công có ý nghĩa đặc biệt quan trọng (sau giai đoạn khởi công năm 2025) và Thủy điện Tích năng Bác Ái cũng là dự án nhận được sự quan tâm của nhiều cấp - từ Tổng Liên đoàn Lao động Việt Nam, Tập đoàn Điện lực Việt Nam, đến Công đoàn Điện lực Việt Nam. Do đó, các đơn vị trực tiếp tham gia thi công cần tiếp tục nâng cao hiệu quả phối hợp, tăng cường sự gắn kết và thống nhất trong chỉ đạo, điều hành để cùng hành động quyết liệt, đưa công trình về đích đúng kế hoạch.

Một số mục tiêu, khối lượng thi công quý 3/2026:

1. Hoàn thành đào và gia cố nhà máy ngầm đến cao trình 119,5 mét trước ngày 30/9/2026.

2. Tập trung tối đa thi công đào, gia cố đoạn địa chất đứt gãy bậc IV của hầm VH3A; đẩy nhanh tiến độ thi công hầm thi công vận hành và cấp gió với cường độ đào, gia cố hầm tối thiểu đạt 130md/tháng.

3. Hoàn thành đào và gia cố ngách thi công số 2 trước ngày 30/10/2026./.

LÊ NA
