Tiến độ thi công các dự án lưới điện phục vụ APEC 2027 (cập nhật 15/5/2026)
07:09 | 15/05/2026
Tổng công ty Điện lực miền Nam (EVNSPC) vừa tổ chức Hội nghị sơ kết công tác đầu tư xây dựng trong 4 tháng đầu năm và giao ban tháng 5/2026. Ông Lê Văn Trang - Chủ tịch Hội đồng thành viên EVNSPC và ông Nguyễn Phước Đức - Thành viên Hội đồng thành viên, kiêm Tổng giám đốc EVNSPC đồng chủ trì hội nghị. |
Theo báo cáo của EVNSPC: Ở cấp điện áp 220 kV có Trạm biến áp 220 kV Phú Quốc với quy mô 2x250 MVA cùng 2 tuyến đường dây 220 kV đấu nối dài khoảng 19 km, tổng vốn đầu tư hơn 877 tỷ đồng. Công trình được khởi công từ tháng 12/2025. Đây là dự án có vai trò đặc biệt quan trọng trong việc chuyển đổi cấp điện áp vận hành 220 kV cho đường dây Kiên Bình - Phú Quốc, nâng khả năng cấp điện lên 500 MVA, đáp ứng nhu cầu phụ tải tăng mạnh của Đảo Ngọc trong thời gian tới.
Đến nay, phần san lấp mặt bằng khu vực sân 110 kV và 220 kV cơ bản hoàn thành. Các hạng mục nhà điều khiển, tường chắn đất, cống hộp, nhà nghỉ ca, nhà bảo vệ và móng thiết bị đang được triển khai đồng loạt. Nhiều hạng mục đã hoàn thành đổ bê tông phần móng và kết cấu chính.
![]() |

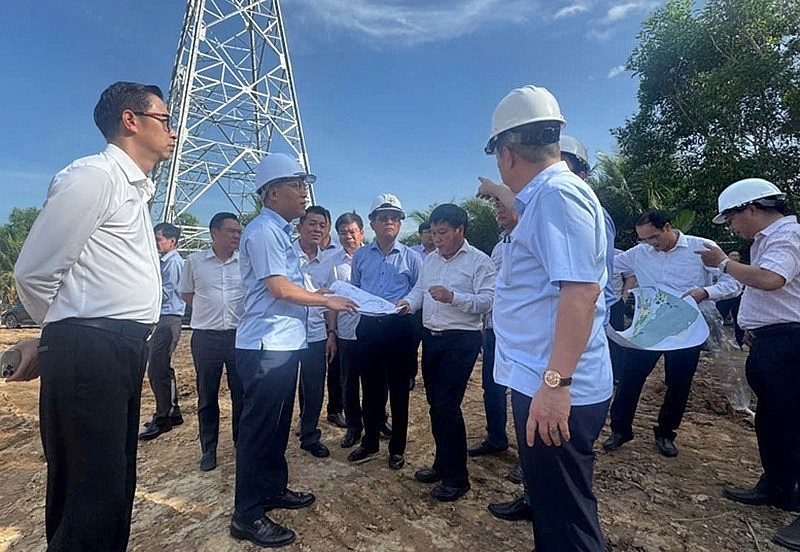

| Đoàn công tác Bộ Công Thương do Thứ trưởng Nguyễn Hoàng Long dẫn đầu kiểm tra tình hình triển khai các công trình lưới điện trọng điểm 110-220 kV trên địa bàn đặc khu Phú Quốc, nhằm bảo đảm cung cấp điện phục vụ phát triển kinh tế, xã hội và Hội nghị cấp cao APEC 2027, ngày 13/5/2026. |
Đối với phần đường dây 220 kV, các đơn vị đã hoàn thành kéo dây nhiều khoảng néo với tổng chiều dài hơn 3,3/15,3 km; đồng thời tiếp tục lắp đặt phụ kiện và kéo rải dây các đoạn còn lại. Theo kế hoạch, công trình sẽ đưa vào vận hành trong tháng 9/2026, sớm hơn tiến độ Tập đoàn Điện lực Việt Nam giao (Nghị quyết số 31 của Ban Thường vụ Đảng ủy Tập đoàn Điện lực Việt Nam giao hoàn thành tháng 12/2026).
Đối với đường dây 110 kV Phú Quốc - Nam Phú Quốc cũng đang được EVNSPC tập trung đẩy nhanh tiến độ. Dự án có chiều dài gần 20 km, tổng vốn đầu tư khoảng 934 tỷ đồng với 79 vị trí trụ.
Hiện 78/79 vị trí móng đã được bàn giao cho đơn vị thi công. Trong đó, 67 vị trí đã hoàn thành đúc móng, nhiều vị trí khác đang được triển khai đồng thời. Công tác dựng cột đạt 59 vị trí, kéo dây đạt hơn 6,7 km, tương đương khoảng 39% khối lượng.
Tuy nhiên, dự án hiện còn vướng một vị trí móng trụ VT12 chưa được bàn giao mặt bằng cùng một số đoạn hành lang an toàn lưới điện tại khu phố Suối Lớn - Dương Tơ và khu phố Rạch Hàm - Hàm Ninh chưa hoàn tất phê duyệt phương án bồi thường, ảnh hưởng đến tiến độ triển khai thực hiện dự án.
Hiện EVNSPC đang phối hợp chặt chẽ với địa phương để tháo gỡ khó khăn, quyết tâm hoàn thành đóng điện chậm nhất vào ngày 31/5/2026 nhằm bảo đảm tiêu chí N-1 cho khu vực Nam đảo.
Còn với đường dây 110 kV Phú Quốc - Bắc Phú Quốc dài hơn 40 km, tổng vốn gần 353 tỷ đồng, hiện dự án được bàn giao 42/75 vị trí móng trụ. Công tác đúc móng đã hoàn thành 14 vị trí, 25 vị trí khác đang thi công.
Với sự vào cuộc quyết liệt của toàn hệ thống, EVNSPC đặt mục tiêu hoàn thành các dự án đúng kế hoạch, bảo đảm cung cấp điện an toàn, ổn định, tin cậy cho Phú Quốc, đáp ứng yêu cầu phát triển trong giai đoạn mới và phục vụ thành công APEC 2027./.
