RSS Feed for PC Hà Tĩnh huy động tổng lực khắc phục hậu quả sau bão số 10 | Tạp chí Năng lượng Việt Nam Thứ ba 10/12/2024 19:02
TRANG TTĐT CỦA TẠP CHÍ NĂNG LƯỢNG VIỆT NAM

PC Hà Tĩnh huy động tổng lực khắc phục hậu quả sau bão số 10

 - Công ty Điện lực Hà Tĩnh (PC Hà Tĩnh) cho biết, đơn vị đã và đang huy động tổng lực triển khai khắc phục hậu quả bão số 10 gây ra đối với lưới điện huyện Kỳ Anh (Hà Tĩnh) - một trong những địa phương thiệt hại nặng nhất trong bão số 10.

EVN khẩn trương khắc phục sự cố lưới điện sau bão số 10
Thợ điện miền Trung, Tây Nguyên giúp Quảng Bình xử lý sự cố sau bão

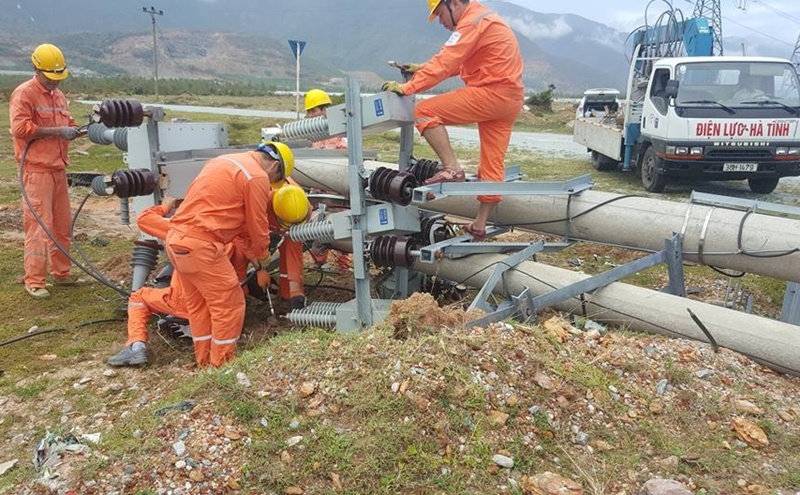

Theo PC Hà Tĩnh, hiện đang có có 19 nhà thầu thi công, cùng với sự hỗ trợ của 2 Chi nhánh Lưới điện cao thế (Công ty Lưới điện cao thế miền Bắc) và khoảng 500 cán bộ cán bộ công nhân viên văn phòng, các điện lực trực thuộc PC Hà Tĩnh đã xử lý sự cố sau bão, phân xưởng thí nghiệm điện, phân xưởng xây lắp điện nỗ lực triển khai khắc phục sự cố, sớm cấp điện cho nhân dân tại địa bàn huyện Kỳ Anh và thị xã Kỳ Anh.



Bão số 10 đi qua làm Hà Tĩnh bị hơn 62 nghìn ngôi nhà bị đổ, tốc mái, trong đó, thị xã Kỳ Anh 17.500 nhà, huyện Kỳ Anh 23.500 nhà.

Thiệt hại của bão đến lưới điện do Công ty Điện lực Hà Tĩnh ước tính sơ bộ ban đầu khoảng 50 tỷ đồng.

Cụ thể, đối với lưới điện trung thế có 100 cột bị sạt lở, 470 cột bị gẫy, đổ, nghiêng 130 cột và hư hỏng 29.000 mét dây điện, 26 trạm biến áp bị hư hỏng, sự cố (đứt chì, nổ thu lôi...), 12 máy biến áp sự cố, hỏng gần 900 bộ xà sứ.

Đối với lưới điện hạ thế, bão đã làm sạt lở 154 cột điện, gãy đổ 1844 cột, nghiêng hơn 200 cột, hư hỏng 50.000 mét dây điện, hỏng 1160 hộp công tơ, ngập hư hỏng 16 tủ hạ thế, 185 bộ xà sứ.

Tuy nhiên, đây chưa phải là những con số cuối cùng vì hiện các đơn vị vẫn đang tiến hành kiểm tra, kiểm điếm thiệt hại.



Công ty Điện lực Hà Tĩnh cũng cho biết, tính đến 7 giờ sáng 18/9/2017, đơn vị đã đóng điện 42/46 đường dây trung áp, 2310/2958 trạm TBA và cấp điện trở lại cho 353.299/420.000 khách hàng

Theo chỉ đạo của Tổng công ty Điện lực miền Bắc, ngành điện Hà Tĩnh sẽ phải cơ bản cấp điện cho nhân dân và khách hàng trước ngày 19/9/2017.

TẠP CHÍ NĂNG LƯỢNG VIỆT NAM

nangluongvietnam.vn/

Có thể bạn quan tâm

Các bài mới đăng

Các bài đã đăng

[Xem thêm]
Phiên bản di động
