Gói thầu đầu tiên của đường dây 500kV Lào Cai - Vĩnh Yên hoàn thành đào, đúc móng

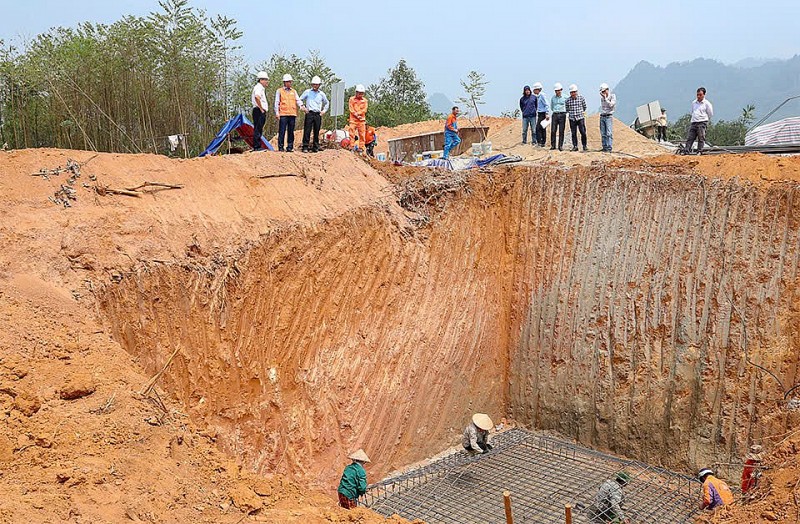

 - Gói thầu số 1 dự án đường dây 500 kV Lào Cai - Vĩnh Yên (do liên danh Công ty CP Xây lắp và Dịch vụ Sông Đà, Công ty CP Tập đoàn PC1, Công ty TNHH Chế tạo Cột thép Đông Anh thực hiện) đã chính thức hoàn thành công tác đào, đúc móng tại 51/51 vị trí vào ngày 7/6/2025. Đây là gói thầu đầu tiên trong toàn dự án đã cán mốc tiến độ quan trọng này.
Nhận định về mục tiêu 150.000 MW năng lượng tái tạo của Việt Nam đến năm 2035 Nhận định về mục tiêu 150.000 MW năng lượng tái tạo của Việt Nam đến năm 2035

Việt Nam đang đặt ra mục tiêu phát triển thêm khoảng 150.000 MW năng lượng tái tạo đến năm 2035. Với giả định trung bình 100 MW cho mỗi dự án, điều này đồng nghĩa với việc cần triển khai thêm 1.500 dự án trong vòng 10 năm - một con số khổng lồ [*]. Báo cáo của chuyên gia Hội đồng Khoa học Tạp chí Năng lượng Việt Nam dưới đây phân tích tính khả thi của mục tiêu, các cơ chế, chính sách hiện hành, cũng như tiềm năng hỗ trợ triển khai nhanh chóng, đồng thời đánh giá những thách thức, đặc biệt là về nguồn nhân lực và đề xuất các giải pháp chính sách để đạt được mục tiêu một cách hiệu quả, bền vững. Phân tích cho thấy: 150.000 MW có thể vượt quá các mục tiêu hiện tại được ghi nhận trong các văn bản chính sách chính thức. Để đạt được sự tăng trưởng này, Việt Nam cần có những thay đổi mang tính cách mạng trong cơ chế, chính sách (bổ sung, hoặc điều chỉnh), đầu tư cơ sở hạ tầng và phát triển nguồn nhân lực. Báo cáo nhấn mạnh tầm quan trọng của việc học hỏi kinh nghiệm quốc tế, giải quyết các nút thắt hiện tại trong quy trình phê duyệt và phát triển dự án, đồng thời xây dựng một lực lượng lao động đủ năng lực để quản lý, vận hành hệ thống năng lượng tái tạo quy mô lớn.

Chia sẻ từ công trường dự án, ông Nguyễn Cao Ngọc - Phó Tổng giám đốc Công ty CP Xây lắp và Dịch vụ Sông Đà (đại diện liên danh nhà thầu) cho biết: Kết quả này có được từ sự nỗ lực không ngừng nghỉ trong suốt 3 tháng qua của Liên danh nhà thầu, dưới sự chỉ đạo, quan tâm, đồng hành hỗ trợ trực tiếp từ lãnh đạo EVN và Ban Quản lý dự án Điện 1.

Gói thầu đầu tiên trong dự án đường dây 500kV Lào Cai - Vĩnh Yên hoàn thành đào, đúc móng

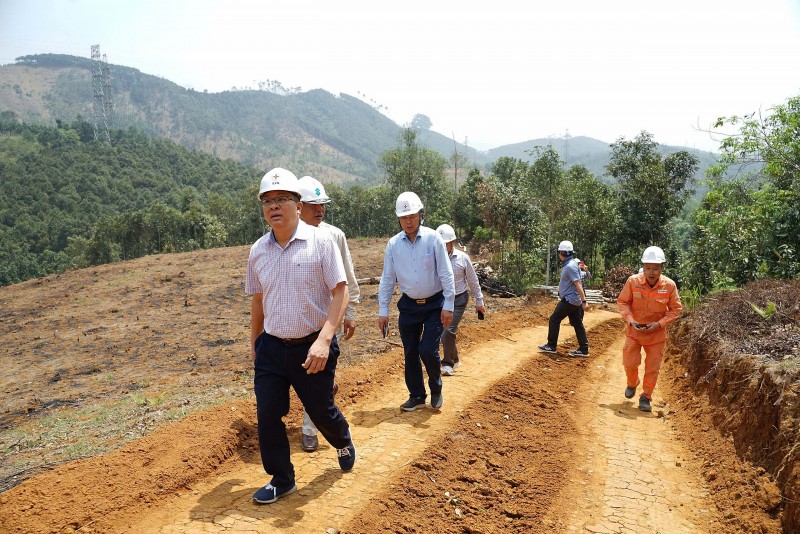

Lãnh đạo EVN, EVNPMB1 kiểm tra thi công gói thầu số 1.

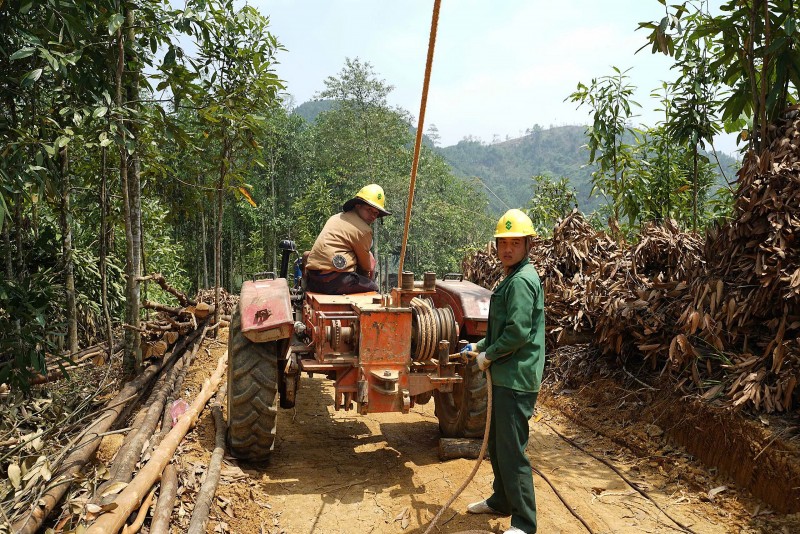

Gói thầu số 1 dự án gồm 51 vị trí cột (từ VT1 đến VT52) đi qua địa bàn các huyện: Bảo Yên, Bảo Thắng (tỉnh Lào Cai). Các vị trí trải dài qua các khu vực đồi dốc, đường hẹp, nhiều vị trí không thể tiếp cận bằng xe cơ giới. Thời tiết vùng núi Tây Bắc thường xuyên thay đổi đột ngột, khi mưa lớn sẽ gây trơn trượt, cản trở vận chuyển vật tư, thiết bị.

Nhận định rõ các khó khăn đó, Liên danh nhà thầu quyết tâm mang tinh thần “mạch 3” vào thi công dự án đường dây 500 kV Lào Cai - Vĩnh Yên. Ngay từ “vạch xuất phát” của dự án, các nhà thầu đã làm việc với khí thế “vượt nắng, thắng mưa”, “làm ngày không đủ, tranh thủ làm đêm”.

Ông Nguyễn Cao Ngọc nhấn mạnh: “Tuyệt đối không để “thời gian chết” - đó là phương châm làm việc của Liên danh nhà thầu gói 1. Chúng tôi tận dụng từng giờ, từng phút khi thời tiết nắng ráo để đào móng, đổ bê tông, công việc gối nhau liên tục. Đặc biệt, do nhận định trước mùa mưa năm nay đến sớm, nên song song cùng việc đào hố móng, chúng tôi đã tập kết thiết bị và vật tư lên các vị trí từ rất sớm. Do vậy, khi trời chuyển mưa, không thể vận chuyển nữa thì chúng tôi cũng đã có đủ vật tư, thiết bị để triển khai thi công tại các vị trí móng”.

Liên danh nhà thầu đã chủ động xây dựng phương án thi công đa lớp, tổ chức các mũi thi công độc lập khác nhau. Công nhân được bố trí ăn nghỉ ngay gần công trường, rút ngắn tối đa thời gian di chuyển.

Thực tế, không chỉ đi đầu trong công tác thi công hố móng, mà Liên danh nhà thầu gói 1 cũng đã tiên phong dựng những cột đầu tiên trên công trường toàn tuyến đường dây 500 kV tại các vị trí VT42, VT28…

Gói thầu đầu tiên trong dự án đường dây 500kV Lào Cai - Vĩnh Yên hoàn thành đào, đúc móng

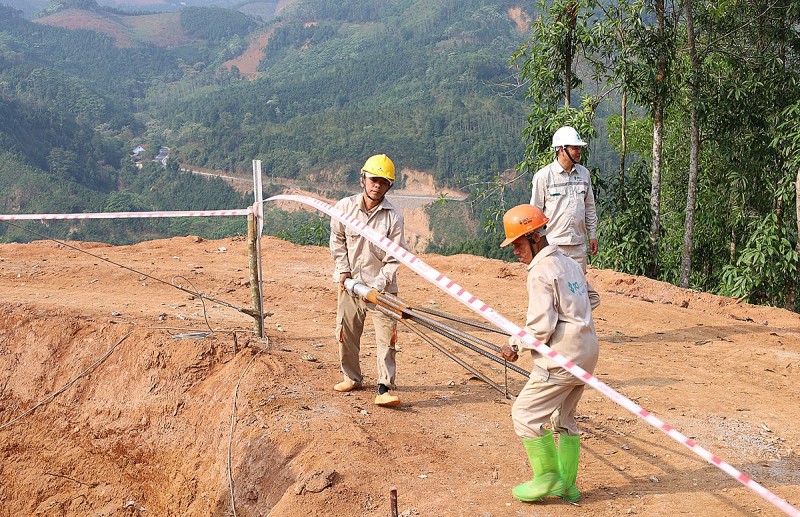

Công nhân thi công tại vị trí VT51 thuộc gói thầu số 1.

Vui mừng khi đã hoàn thành cột mốc công tác hố móng quan trọng. Tuy nhiên, Liên danh nhà thầu gói 1 ý thức được, còn rất nhiều công việc phía trước. “Chúng tôi vẫn đang duy trì guồng làm việc với áp lực cao, không ngơi nghỉ để triển khai các phần việc như dựng cột, kéo dây, với quyết tâm cao nhất để cùng chủ đầu tư đưa dự án về đích” - ông Nguyễn Cao Ngọc cho biết.

Theo ông Đỗ Quang Khải - Phó Giám đốc Ban Quản lý Dự án Điện 1 (EVNPMB1): Gói thầu số 1 nằm trong nhóm 10 gói thầu hỗn hợp thuộc dự án đường dây 500 kV Lào Cai -– Vĩnh Yên. Gói thầu này chính thức triển khai từ ngày 10/3/2025. Sau chưa đầy 3 tháng, toàn bộ công tác đào, đúc móng của gói này đã được hoàn tất.

“Chúng tôi đánh giá cao sự chủ động, linh hoạt và tinh thần quyết tâm của Liên danh nhà thầu gói 1. Ngay từ những ngày đầu, họ đã triển khai thi công cả ngày và đêm, không nghỉ ngày Lễ. Do đó, các nhà thầu đã tận dụng tốt toàn bộ thời gian trong các tháng 3, tháng 4 - “thời điểm vàng” trước mùa mưa để triển khai công việc” - ông Đỗ Quang Khải nhận định.

Gói thầu đầu tiên trong dự án đường dây 500kV Lào Cai - Vĩnh Yên hoàn thành đào, đúc móng

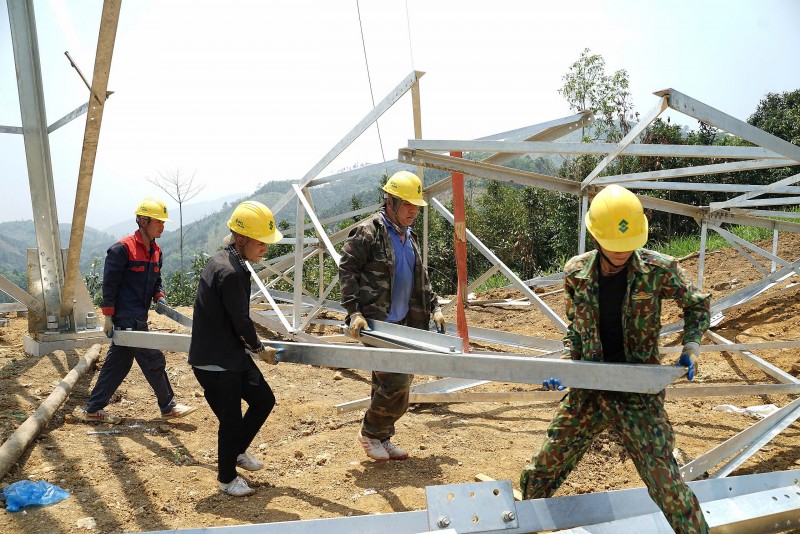

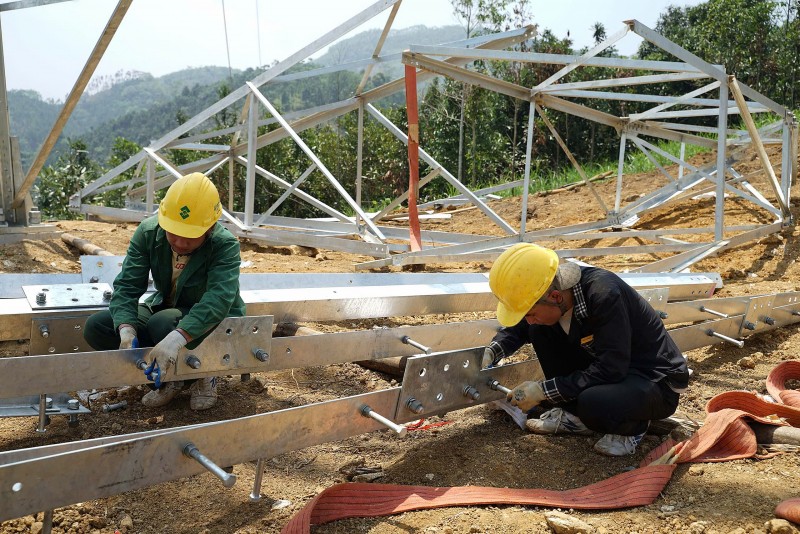

VT42 (huyện Bảo Yên) là một trong những cột đầu tiên được dựng trên toàn tuyến đường dây 500kV Lào Cai - Vĩnh Yên, ngay từ giữa tháng 4.

Theo đánh giá từ lãnh đạo EVNPMB1: Liên danh nhà thầu gói 1 đã duy trì được nhịp độ thi công khẩn trương và “đều tay” tại tất cả 51 vị trí. Sự bứt tốc của gói thầu số 1 đã tạo nên hiệu ứng tích cực trong khí thế thi công toàn dự án. “Chúng tôi coi đây là điển hình trong thi công để chia sẻ kinh nghiệm với các nhà thầu khác” - ông Đỗ Quang Khải nhấn mạnh.

EVNPMB1 kỳ vọng, với tiến độ và kinh nghiệm thi công đã tích lũy, Liên danh nhà thầu gói thầu số 1 sẽ không chỉ hoàn thành tốt phần việc của mình, mà còn có thể tham gia hỗ trợ các gói thầu khác trong giai đoạn thi công dựng cột, kéo dây tiếp theo, tạo nên sức bật chung cho toàn dự án.

Dự án đường dây 500kV Lào Cai - Vĩnh Yên có 468 vị trí, đi qua địa phận 4 tỉnh (gồm Lào Cai, Yên Bái, Phú Thọ và Vĩnh Phúc), với điểm đầu là Trạm 500 kV Lào Cai, điểm cuối là Trạm 500 kV Vĩnh Yên. Dự án có tổng mức đầu tư hơn 7.410 tỷ đồng.

Sau khi đưa vào vận hành, đường dây này có khả năng truyền tải công suất từ các nhà máy thủy điện ở khu vực Tây Bắc và các tỉnh lân cận lên lưới điện quốc gia và tăng khả năng nhập khẩu điện. Đồng thời tạo ra mối liên kết mạnh giữa các khu vực trong hệ thống điện; nâng cao khả năng vận hành an toàn và ổn định cho hệ thống điện quốc gia; giảm tổn thất điện năng trong lưới truyền tải và tăng hiệu quả sản xuất, kinh doanh điện của EVN.

Một số hình ảnh thi công gói thầu số 1:

Gói thầu đầu tiên trong dự án đường dây 500kV Lào Cai - Vĩnh Yên hoàn thành đào, đúc móng
Gói thầu đầu tiên trong dự án đường dây 500kV Lào Cai - Vĩnh Yên hoàn thành đào, đúc móng
Gói thầu đầu tiên trong dự án đường dây 500kV Lào Cai - Vĩnh Yên hoàn thành đào, đúc móng
Gói thầu đầu tiên trong dự án đường dây 500kV Lào Cai - Vĩnh Yên hoàn thành đào, đúc móng

TIN: PHẠM NGỌC, ẢNH: EVNEIC
