Chấp thuận chủ trương đầu tư dự án đường dây 500kV Krông Buk - Tây Ninh 1
07:45 | 07/07/2026
Miền Bắc đã, đang trải qua những ngày nắng nóng đỉnh điểm, với nhu cầu sử dụng điện liên tục thiết lập kỷ lục mới. Trong bối cảnh đó, cả 3 đường dây truyền tải điện cao áp 500 kV Bắc - Nam đã vận hành ở mức tải cao để đưa điện từ miền Trung, miền Nam ra miền Bắc. Đặc biệt, đường dây mạch 3 (Quảng Trạch - Phố Nối) đóng vai trò then chốt. |
Trong những ngày nắng nóng gay gắt vừa qua, hệ thống điện miền Bắc tiếp tục ghi nhận mức phụ tải tăng cao. Để bảo đảm cung cấp điện an toàn, liên tục cho khu vực miền Bắc, 4 mạch đường dây 500 kV Bắc - Nam (đặc biệt giao diện Trung - Bắc) đã phát huy vai trò huyết mạch khi truyền tải lượng lớn công suất từ miền Trung và miền Nam ra miền Bắc. |
Theo Quyết định 3319/QĐ-UBND, ngày 6/7/2026: Dự án sẽ xây dựng mới đường dây 500 kV (2 mạch) từ Trạm biến áp 500 kV Krông Buk (dự kiến xây dựng mới tại xã Ea Kiết, tỉnh Đắk Lắk) đến Trạm biến áp 500 kV Tây Ninh 1 (dự kiến xây dựng tại xã Hưng Thuận, tỉnh Tây Ninh), với chiều dài tuyến khoảng 330 km. Tuyến đường dây dự kiến xây dựng trên địa phận nhiều xã, phường thuộc tỉnh Đắk Lắk, Lâm Đồng, TP. Đồng Nai, TP. Hồ Chí Minh và tỉnh Tây Ninh.
Tại các trạm biến áp 500 kV Krông Buk và Tây Ninh 1 sẽ xây dựng mới, lắp đặt thiết bị cho 2 ngăn xuất tuyến 500 kV trên phần diện tích đã được dự trù. Đối với các hạng mục trạm lặp quang và nhà quản lý vận hành, quy mô, vị trí và diện tích sẽ được xác định cụ thể trong giai đoạn lập dự án đầu tư xây dựng.
Sau khi hoàn thành, công trình sẽ góp phần truyền tải hiệu quả công suất các nguồn điện khu vực miền Trung, Tây Nguyên lên hệ thống điện quốc gia; tăng cường khả năng cung cấp điện cho khu vực miền Nam; đồng thời nâng cao năng lực truyền tải và giảm tổn thất điện năng trên lưới điện.
Theo kế hoạch, dự án sẽ hoàn thành và đưa vào vận hành trong năm 2030.
![]() |

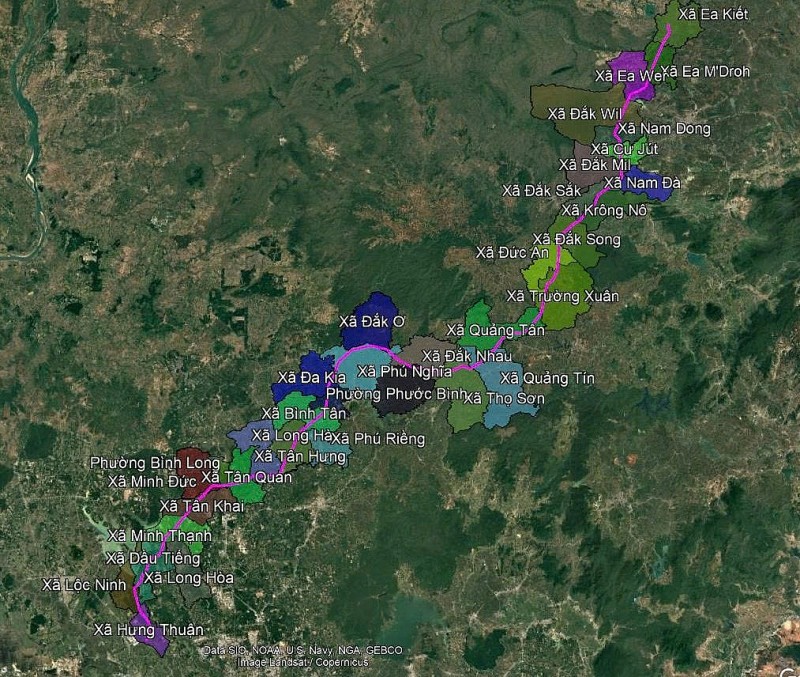

| Hướng tuyến đường dây dự kiến. |
Để bảo đảm tiến độ triển khai dự án đường dây 500 kV Krông Buk - Tây Ninh 1, UBND tỉnh Lâm Đồng đề nghị:
1. UBND các tỉnh Đắk Lắk, Tây Ninh, TP. Đồng Nai và TP. Hồ Chí Minh phối hợp chỉ đạo các sở, ngành, chính quyền địa phương rà soát, cập nhật quy hoạch sử dụng đất, quy hoạch đô thị, quy hoạch nông thôn và các quy hoạch liên quan đối với phần dự án đi qua địa bàn quản lý.
2. Các cơ quan chức năng được giao kiểm tra việc đáp ứng các điều kiện về đất đai, lâm nghiệp, hướng dẫn nhà đầu tư thực hiện đầy đủ thủ tục đánh giá tác động môi trường; đồng thời phối hợp hoàn thiện các thủ tục pháp lý về đầu tư, xây dựng, đất đai, môi trường, khoáng sản, điện lực và các quy định có liên quan.
3. Yêu cầu EVNNPT tuân thủ đầy đủ các quy định của pháp luật trong quá trình triển khai dự án; phối hợp chặt chẽ với các sở, ngành, chính quyền địa phương nhằm bảo đảm an ninh, trật tự, thực hiện công tác bồi thường, hỗ trợ, giải phóng mặt bằng và xử lý kịp thời các phát sinh trong quá trình thực hiện dự án.
4. Các sở, ngành, địa phương của tỉnh Lâm Đồng có trách nhiệm hướng dẫn, theo dõi, kiểm tra, giám sát việc triển khai dự án theo đúng quy định của pháp luật; đồng thời phối hợp, hỗ trợ chủ đầu tư trong công tác bồi thường, giải phóng mặt bằng để tạo điều kiện thuận lợi cho dự án triển khai đúng tiến độ./.
LÊ LINH
