EVNNPT rà soát tiến độ dự án đường dây 220kV Than Uyên - Lào Cai
15:05 | 02/07/2026
Dự báo đợt nắng nóng (từ 21-26/6/2026) có cường độ tương đương, thậm chí gay gắt hơn giai đoạn trước (từ ngày 23-27/5), đặt ra yêu cầu rất cao trong việc bảo đảm truyền tải điện, đặc biệt đối với hệ thống điện miền Bắc. Trước tình hình đó, Tổng công ty Truyền tải điện Quốc gia (EVNNPT) tiếp tục triển khai đồng bộ các giải pháp nhằm bảo đảm hệ thống truyền tải điện quốc gia vận hành an toàn, liên tục và tin cậy. |
![]() |

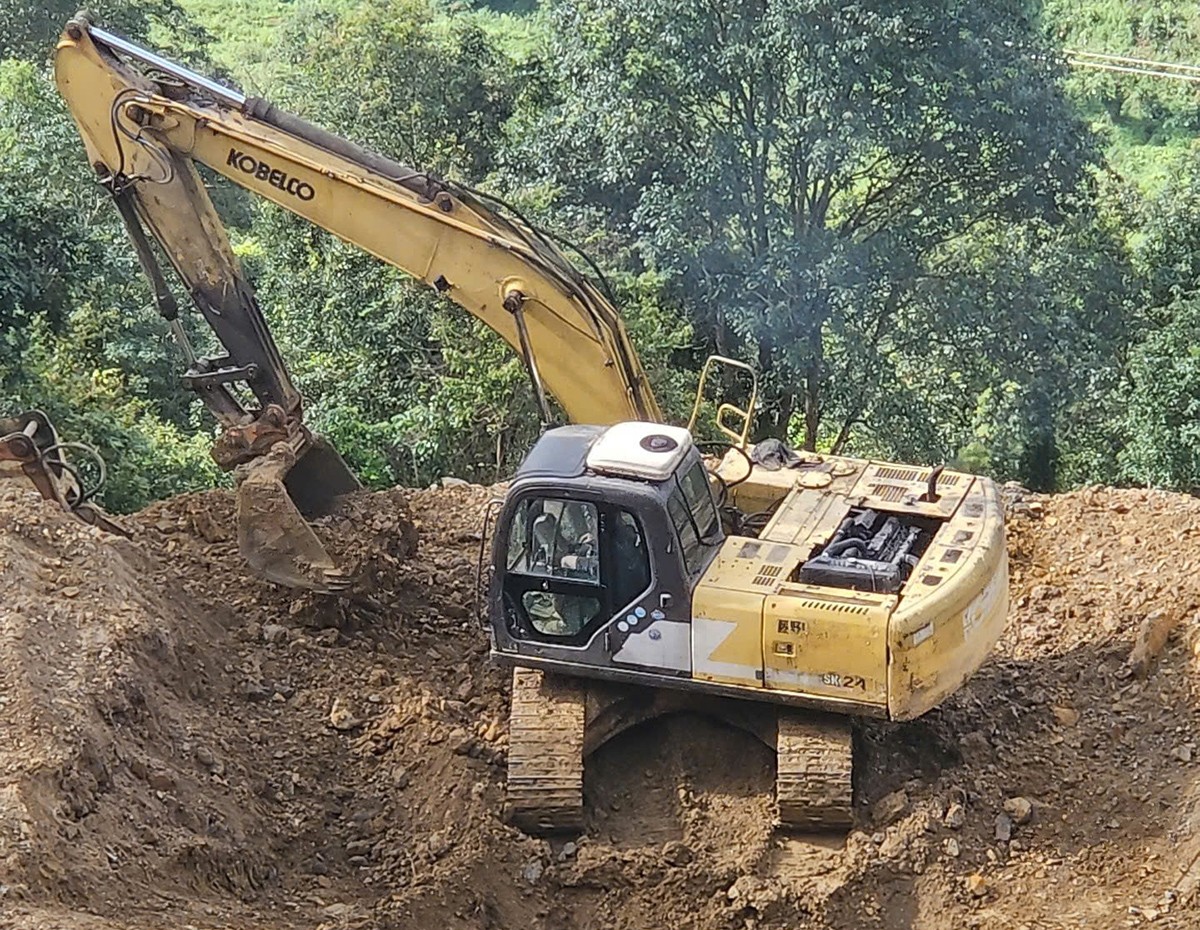

| Thi công móng dự án đường dây 220 kV Than Uyên - Lào Cai. |
Nhiều khó khăn cần tập trung tháo gỡ:
Dự án đường dây 220 kV Than Uyên - Lào Cai do EVNNPT làm chủ đầu tư, NPMB quản lý điều hành dự án; sau khi hoàn thành sẽ được bàn giao cho Công ty Truyền tải điện 1 (PTC1) quản lý vận hành.
Công trình có quy mô xây dựng mới đường dây 220 kV hai mạch từ Trạm biến áp 220 kV Than Uyên (Lai Châu) đến Trạm biến áp 500 kV Lào Cai, với chiều dài gần 75 km gồm 160 vị trí cột. Trong quá trình triển khai phát sinh thêm 4 khoảng cột do điều chỉnh hướng tuyến theo yêu cầu của tỉnh Lào Cai.
Tuyến đi qua xã Mường Than (tỉnh Lai Châu) với chiều dài 5,8 km và 9 xã của tỉnh Lào Cai gồm: Nậm Xé, Minh Lương, Dương Quỳ, Văn Bàn, Nậm Chày, Võ Lao, Tằng Loỏng, Bảo Thắng và Xuân Quang, với chiều dài gần 69 km.
Sau khi hoàn thành, dự án sẽ tăng cường năng lực truyền tải điện, giải tỏa công suất các nhà máy thủy điện khu vực Lai Châu, Lào Cai, bổ sung nguồn điện cho hệ thống điện quốc gia, góp phần bảo đảm cung cấp điện an toàn, ổn định, đồng thời giảm tổn thất điện năng, nâng cao hiệu quả sản xuất, kinh doanh của Tập đoàn Điện lực Việt Nam (EVN) và tạo động lực phát triển kinh tế - xã hội cho địa phương.
Báo cáo tại cuộc họp, ông Vũ Tất Thành - Phó Giám đốc NPMB cho biết: Đến nay các địa phương đã bàn giao mặt bằng 110/160 vị trí móng, còn 50 vị trí chưa bàn giao.
Trong số này, 34 vị trí thuộc đoạn tuyến điều chỉnh đã hoàn thành trích lục bản đồ, xác định chủ sử dụng đất và đang kiểm đếm, phấn đấu hoàn thành chi trả bồi thường, bàn giao mặt bằng thi công móng (trong đầu tháng 8/2026). Đối với 16 vị trí còn lại, các địa phương đang tập trung tháo gỡ các vướng mắc liên quan đến thủ tục đất rừng, tận thu lâm sản, phê duyệt phương án bồi thường và giải quyết tranh chấp đất đai.
Đối với hành lang tuyến, hiện mới bàn giao được 34/84 khoảng néo; 50 khoảng néo còn lại đang được các địa phương triển khai kiểm đếm, lập, thẩm định và phê duyệt phương án bồi thường để đáp ứng tiến độ thi công.
Về thi công, các nhà thầu đã hoàn thành 96 vị trí móng, đang thi công 13 vị trí; dựng xong cột tại 89 vị trí, đang dựng 3 vị trí; hoàn thành kéo dây 13 khoảng néo và đang triển khai tại 2 khoảng néo.
Ngoài những khó khăn về giải phóng mặt bằng, dự án còn gặp nhiều trở ngại do địa chất phức tạp, nhiều vị trí móng có khối lượng đá cứng lớn, phải san gạt nhiều, xuất hiện sạt lở taluy tại một số vị trí; thời tiết mưa kéo dài cũng ảnh hưởng đáng kể đến tiến độ thi công.
![]() |
| Quyền Tổng giám đốc EVNNPT Hoàng Xuân Khôi chủ trì cuộc họp rà soát tiến độ dự án. |
Huy động tối đa nguồn lực, quyết tâm về đích đúng tiến độ:
Tại cuộc họp, các đơn vị thi công cho biết địa hình hiểm trở, nhiều vị trí cột nằm trên núi cao, thời tiết mưa nhiều khiến việc vận chuyển vật tư, tổ chức thi công gặp nhiều khó khăn. Tuy nhiên, các nhà thầu cam kết huy động tối đa nhân lực, thiết bị, tăng ca, tăng mũi thi công để bù tiến độ, bảo đảm chất lượng công trình và an toàn lao động.
Các đơn vị cũng mong muốn tiếp tục nhận được sự hỗ trợ của EVNNPT, NPMB, PTC1 cùng chính quyền địa phương trong công tác bồi thường, giải phóng mặt bằng để sớm hoàn thành dự án.
Sau khi kiểm tra hiện trường và chủ trì cuộc họp điều hành tiến độ, quyền Tổng giám đốc EVNNPT Hoàng Xuân Khôi nhấn mạnh: Đây là dự án truyền tải điện trọng điểm, có ý nghĩa đặc biệt quan trọng trong việc giải tỏa công suất các nguồn thủy điện khu vực Tây Bắc, tăng cường khả năng cung cấp điện cho hệ thống điện quốc gia, đồng thời góp phần phát triển kinh tế - xã hội và tăng nguồn thu ngân sách cho các địa phương.
Theo ông Hoàng Xuân Khôi: Dự án nhận được sự quan tâm chỉ đạo sát sao của lãnh đạo EVN, vì vậy các đơn vị tham gia dự án cần xác định phải hoàn thành công trình trong thời gian sớm nhất. Tất cả các đơn vị lấy mốc đóng điện ngày 30/9/2026 làm mục tiêu xuyên suốt để điều hành toàn bộ tiến độ dự án.
Đối với NPMB, cần tiếp tục phối hợp chặt chẽ với chính quyền địa phương và các nhà thầu, đẩy mạnh tuyên truyền, vận động người dân đồng thuận bàn giao mặt bằng; bám sát chính quyền các cấp để kịp thời tháo gỡ khó khăn phát sinh. Riêng các vị trí điều chỉnh hướng tuyến, NPMB phải khẩn trương phối hợp với tỉnh Lào Cai thống nhất phương án tối ưu, hài hòa lợi ích giữa địa phương và ngành điện; nếu phát sinh vướng mắc phải báo cáo ngay EVNNPT để kịp thời xử lý.
Lãnh đạo EVNNPT cũng yêu cầu lãnh đạo NPMB “cắm chốt” tại hiện trường, trực tiếp chỉ đạo, xử lý ngay các khó khăn phát sinh trong quá trình thi công. Các ban chức năng của EVNNPT phải phối hợp, hỗ trợ tối đa NPMB trong giải quyết thủ tục, tham gia làm việc với địa phương để tháo gỡ các vướng mắc về bồi thường, giải phóng mặt bằng, đồng thời đồng hành cùng NPMB trong công tác điều hành công trường, bảo đảm tiến độ đúc móng, dựng cột, kéo dây và đóng điện dự án.
Đối với các nhà thầu, quyền Tổng giám đốc EVNNPT yêu cầu tiếp tục huy động tối đa nhân lực, máy móc, thiết bị, tăng cường phối hợp giữa các đơn vị thi công để đẩy nhanh tiến độ, quyết tâm đưa công trình về đích đúng kế hoạch; đồng thời tuyệt đối tuân thủ các quy định về kỹ thuật, bảo đảm chất lượng công trình, an toàn lao động và bảo vệ môi trường trong suốt quá trình thi công./.
LÊ LINH
