Đóng điện dự án nâng công suất Trạm biến áp 220kV Mường Tè (Lai Châu)
10:00 | 30/10/2025
Để giúp các đại biểu Quốc hội tham dự Kỳ họp thứ 10 - Quốc hội khóa XV cập nhật một số thông tin tham khảo trong quá trình thảo luận, góp ý xây dựng dự án Luật, Nghị quyết của Quốc hội liên quan đến lĩnh vực điện lực, Hội đồng Khoa học Tạp chí Năng lượng Việt Nam vừa hoàn thiện Báo cáo về “Nhận diện rủi ro, thách thức và gợi ý giải pháp chính sách phát triển ngành điện của Việt Nam” - tháng 10/2025. Dưới đây là nội dung chính của Báo cáo. |
![]() |

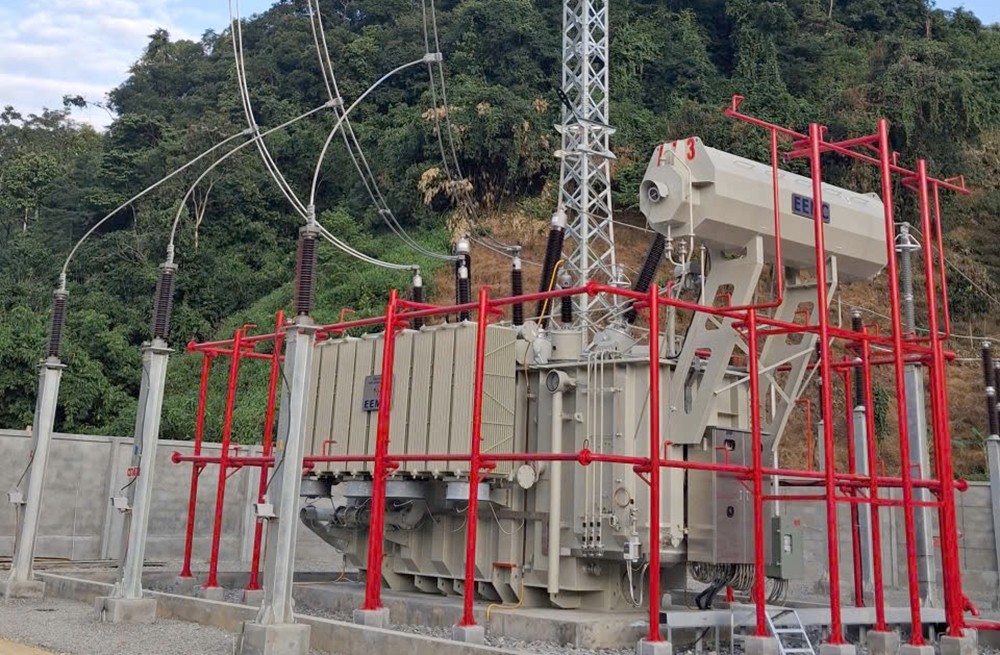

| Các đơn vị liên quan chứng kiến thời khắc đóng điện dự án. |
Dự án lắp máy biến áp 220 kV thứ 3 Trạm biến áp 220 kV Mường Tè có quy mô:
1. Lắp đặt 1 máy biến áp AT3 220/110/22 kV - 250 MVA.
2. Lắp đặt thiết bị cho 1 ngăn lộ tổng 220 kV của máy biến áp AT3.
3. Lắp đặt thiết bị cho 5 ngăn lộ (1 ngăn lộ tổng 110 kV máy biến áp AT3, 2 ngăn phân đoạn, 1 ngăn liên lạc, 1 ngăn mạch vòng).
4. Trang bị hệ thống điều khiển, bảo vệ và đo lường, thông tin liên lạc và SCADA phù hợp quy định của Tập đoàn Điện lực Việt Nam (EVN), EVNNPT - tuân thủ theo Quy phạm trang bị điện và các quy định hiện hành.
Sau khi hoàn thành, Trạm biến áp 220 kV Mường Tè được nâng công suất lên 750 MVA.
Dự án được khởi công ngày 30/6/2025, kế hoạch đóng điện vào quý 2/2026. Tuy nhiên, với tính chất cấp bách của dự án, EVN yêu cầu hoàn thành trong tháng 10/2025.
![]() |
| Máy biến áp AT3 tại Trạm biến áp 220 kV Mường Tè đã được đóng điện thành công. |
Ông Lê Tuấn Anh - Phó Giám đốc NPTPMB cho biết: Quá trình triển khai dự án gặp nhiều khó khăn thách thức do khu vực Mường Tè thường xuyên mưa lũ, cùng với đó thời gian triển khai gấp rút, thi công trong điều kiện trạm biến áp đang mang điện. Đây là áp lực lớn đối với NPTPMB, tuy nhiên với sự chỉ đạo sát sao của lãnh đạo EVNNPT, cùng với sự nỗ lực, quyết tâm của các đơn vị tham gia dự án với tinh thần “làm việc 3 ca, 4 kíp, xuyên lễ, xuyên tết, xuyên ngày nghỉ”, dự án đã hoàn thành đáp ứng đúng tiến độ Tập đoàn giao.
Dự án sau khi hoàn thành có ý nghĩa rất quan trọng nhằm giải tỏa tối ưu công suất nguồn thủy điện trong khu vực tỉnh Lai Châu lên hệ thống điện quốc gia; tăng cường khả năng liên kết lưới, giảm tổn thất công suất, nâng cao độ an toàn, tin cậy và ổn định khi vận hành hệ thống điện khu vực và quốc gia; tạo lợi nhuận cho nhà đầu tư, tạo việc làm cho người lao động; góp phần tăng thu ngân sách cho nhà nước, thúc đẩy phát triển kinh tế - xã hội địa phương. Dự án cũng góp phần hạn chế tổn thất công suất trong lưới truyền tải, tăng hiệu quả sản xuất, kinh doanh của EVN và EVNNPT.
Việc hoàn thành dự án không chỉ là nỗ lực đảm bảo cung cấp điện ổn định cho khu vực Tây Bắc mà còn là minh chứng cho tinh thần trách nhiệm cao, quyết tâm vượt khó của EVNNPT trong việc hiện thực hóa các nhiệm vụ trọng tâm về phát triển hạ tầng truyền tải điện quốc gia./.
LÊ LINH
