Cập nhật tiến độ các dự án tại Trung tâm Điện lực Quảng Trạch (ngày 21/4/2026)
07:25 | 21/04/2026
![]() |

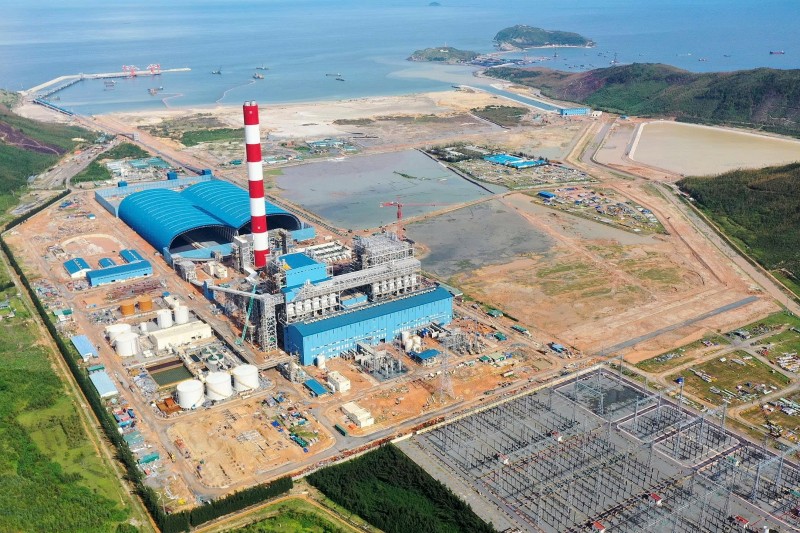

| Toàn cảnh Trung tâm Điện lực Quảng Trạch. |
Cụ thể, ở phần hạ tầng, các vướng mắc lớn về giải phóng mặt bằng cơ bản đã được tháo gỡ, chỉ còn một số vị trí cục bộ đang tiếp tục xử lý liên quan đến đơn giá bồi thường và nguồn gốc đất. Các khu tái định cư đã được xây dựng, từng bước đáp ứng yêu cầu bố trí dân cư phục vụ triển khai dự án.
Trên công trường, gói thầu cảng nhập than và đê chắn sóng đã đạt khoảng 95% khối lượng xây dựng. Công tác nạo vét luồng tàu đạt tương đương 75,4% tổng khối lượng, đã đáp ứng điều kiện cho tàu 60.000 DWT (tương đương khoảng 60.000 tấn hàng) cập cảng; dự kiến hoàn thành toàn bộ vào cuối tháng 5/2026. Hệ thống bốc dỡ, băng tải than và các hạng mục phụ trợ đã được lắp đặt, đang được vận hành thử nghiệm.
![]() |

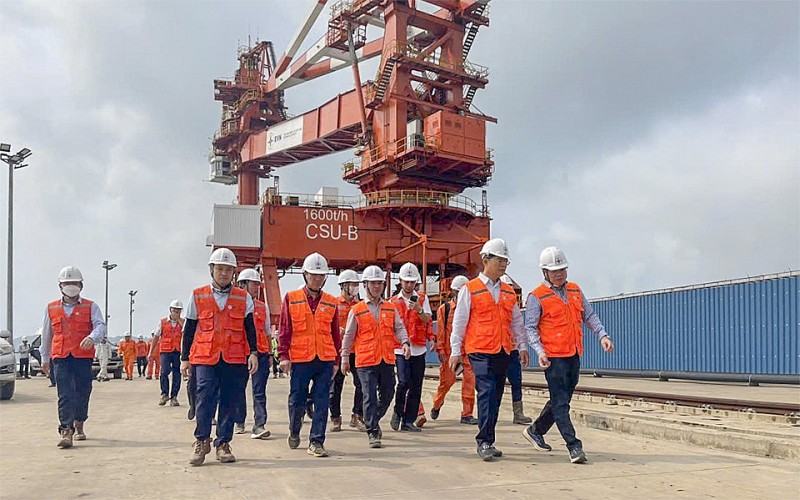

| Phó Tổng giám đốc EVN Nguyễn Tài Anh kiểm tra thực tế khu vực cảng nhập than - hạng mục hạ tầng then chốt phục vụ vận hành Nhà máy Nhiệt điện Quảng Trạch 1. Ảnh: Giáp Job. |
Với dự án Nhà máy Nhiệt điện Quảng Trạch 1 hiện tại tiến độ tổng thể đạt 98,62%. Việc tổ máy số 1 hòa đồng bộ thành công vào ngày 12/4/2026 là dấu mốc quan trọng, đánh dấu bước chuyển sang giai đoạn vận hành thử nghiệm.
Theo kế hoạch, lò hơi tổ máy 1 sẽ đốt than lần đầu vào ngày 24/4/2026. Tiếp đó là các bước hiệu chỉnh, thử nghiệm tăng/giảm tải trong tháng 5, trước khi bước vào giai đoạn chạy tin cậy.
Trong giai đoạn chạy thử, các đơn vị đã chủ động rà soát, hiệu chỉnh hệ thống bốc dỡ và cấp than, kịp thời xử lý các phát sinh trong quá trình vận hành, qua đó từng bước ổn định dây chuyền tiếp nhận nhiên liệu phục vụ Nhà máy.
Cùng với đó, công tác sửa chữa hệ thống đường ống nước làm mát, hạng mục bị ảnh hưởng do bão đang được tập trung triển khai, phấn đấu hoàn thành trước ngày 5/5/2026, đáp ứng yêu cầu vận hành của tổ máy số 1 và bảo đảm tiến độ chung của dự án.
Đối với các dự án Nhà máy nhiệt điện LNG Quảng Trạch 2 và 3, các thủ tục pháp lý cơ bản đã hoàn thành, tạo cơ sở để triển khai các bước tiếp theo. Theo kế hoạch, dự án Nhà máy nhiệt điện LNG Quảng Trạch 2 dự kiến phát điện vào năm 2030, trong khi dự án LNG Quảng Trạch 3 hướng tới các mốc 2031-2032.
![]() |

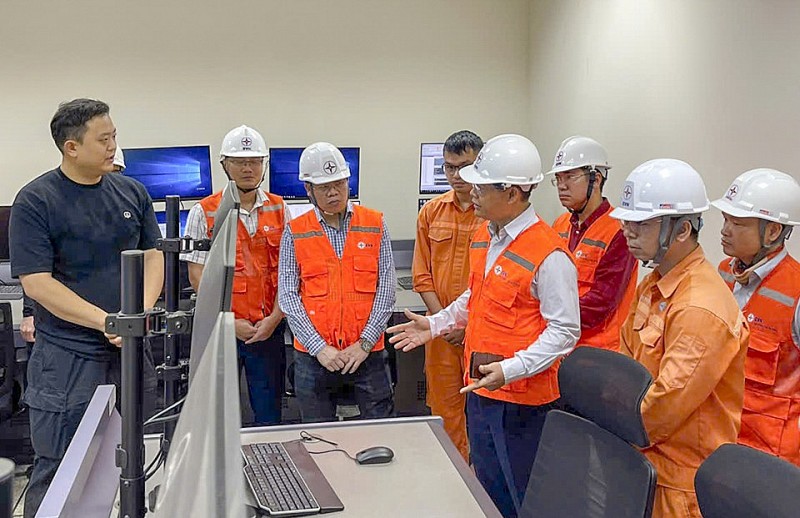

| Đoàn công tác của EVN kiểm tra phòng mô phỏng vận hành (Simulator), nghe báo cáo về công tác đào tạo kíp vận hành và các kịch bản chạy thử trước khi đưa tổ máy 1 vào vận hành chính thức. |
Kiểm tra hiện trường và chủ trì cuộc họp giao ban công trường các dự án tại Trung tâm Điện lực Quảng Trạch (tỉnh Quảng Trị) vào ngày 20/4, Phó Tổng giám đốc Tập đoàn Điện lực Việt Nam (EVN) Nguyễn Tài Anh yêu cầu các đơn vị tăng tốc thi công; đồng thời kiểm soát chặt chẽ chất lượng, bảo đảm đáp ứng các mốc vận hành quan trọng trong thời gian tới.
![]() |
| Họp giao ban công trường các dự án tại Trung tâm Điện lực Quảng Trạch, ngày 20/4/2026 tại Quảng Trị. Ảnh: Giáp Job. |
Tại cuộc họp, lãnh đạo EVN ghi nhận nỗ lực của EVNPMB2, các nhà thầu và các đơn vị liên quan trong việc bám sát tiến độ, đặc biệt là việc đạt được cột mốc hoà đồng bộ tổ máy số 1 vào ngày 12/4/2026.
Tuy nhiên, trong bối cảnh dự án bước vào giai đoạn then chốt, yêu cầu đặt ra không chỉ là hoàn thành khối lượng, mà còn là bảo đảm tính đồng bộ và ổn định của toàn bộ hệ thống. Các tồn tại phát sinh trong quá trình lắp đặt, chạy thử cần được tập trung xử lý dứt điểm trước khi phát điện thương mại các tổ máy.
EVN yêu cầu các đơn vị tiếp tục rà soát tổng thể tiến độ, tăng cường phối hợp giữa các khâu, bảo đảm các hạng mục được triển khai đồng bộ, không để xảy ra tình trạng chậm trễ cục bộ ảnh hưởng đến tiến độ chung.
Đối với các dự án điện LNG, cần đẩy nhanh hoàn thiện các thủ tục còn lại, sớm triển khai các bước tiếp theo theo đúng định hướng phát triển nguồn điện./.
THÀNH TRUNG
