Tình hình triển khai dự án cấp điện từ đất liền cho Côn Đảo (cập nhật ngày 15/7/2025)

 - Cập nhật từ Ban Quản lý dự án Điện 3 (EVNPMB3) cho thấy tiến độ thi công dự án cấp điện từ lưới điện quốc gia cho Côn Đảo đang được kiểm soát chặt chẽ, thực hiện khẩn trương, trong đó nhiều gói thầu thi công đồng loạt cả ở đất liền, trên biển và tại Côn Đảo.
Các tiêu chí nâng cao để đánh giá nguồn năng lượng tái tạo biến đổi cho lập kế hoạch, quy hoạch điện ở Việt Nam Các tiêu chí nâng cao để đánh giá nguồn năng lượng tái tạo biến đổi cho lập kế hoạch, quy hoạch điện ở Việt Nam

Nghiên cứu dưới đây của chuyên gia Hội đồng Khoa học Tạp chí Năng lượng Việt Nam thảo luận về những hạn chế của Chi phí điện năng quy dẫn (LCOE) khi đánh giá các nguồn năng lượng tái tạo biến đổi (VRE), đề xuất nhiều tiêu chí thay thế để cung cấp cái nhìn toàn diện hơn về chi phí và giá trị của chúng. Các tiêu chí được giới thiệu bao gồm: (1) Chi phí điện năng tránh được quy dẫn (LACE) - đánh giá giá trị kinh tế mà một nguồn điện mang lại bằng cách tránh chi phí phát điện từ các nguồn khác; (2) Chi phí điện năng quy dẫn điều chỉnh theo giá trị (VALCOE) - kết hợp giá trị năng lượng, công suất và tính linh hoạt; (3) Chi phí điện năng quy dẫn hệ thống (SLCOE) - bao gồm tất cả các chi phí tích hợp VRE vào lưới điện. Ngoài ra, (4) giới thiệu Chi phí quy dẫn lưu trữ (LCOS) để đánh giá các công nghệ lưu trữ năng lượng, cũng như các tiêu chí bổ sung như Đường cong chi phí giảm phát biên (MACC) và Chi phí giảm phát carbon quy dẫn (LCCA). Mục tiêu là cung cấp các công cụ tốt hơn cho việc lập kế hoạch và phát triển hệ thống điện với tỷ lệ VRE cao, như trường hợp của Việt Nam.

Theo báo cáo của EVNPMB3: Về phía trên bờ Sóc Trăng (TP. Cần Thơ), gói thầu 01XL-DZCĐ đã hoàn thành lắp dựng 14/14 vị trí cột, kéo dây 5/8 khoảng néo trên bờ. Tuy nhiên, một số khoảng (vị trí VT04-VT08) hiện còn vướng mắc do một số hộ dân chưa bàn giao hành lang tuyến, cản trở không cho thi công. EVNPMB3 đã và đang cùng chính quyền địa phương tích cực vận động để đạt được sự đồng thuận của người dân, phấn đấu kéo dây các khoảng néo còn lại trên bờ trong những ngày tới.

Tình hình triển khai cấp điện từ đất liền cho Côn Đảo (cập nhật ngày 15/7/2025)

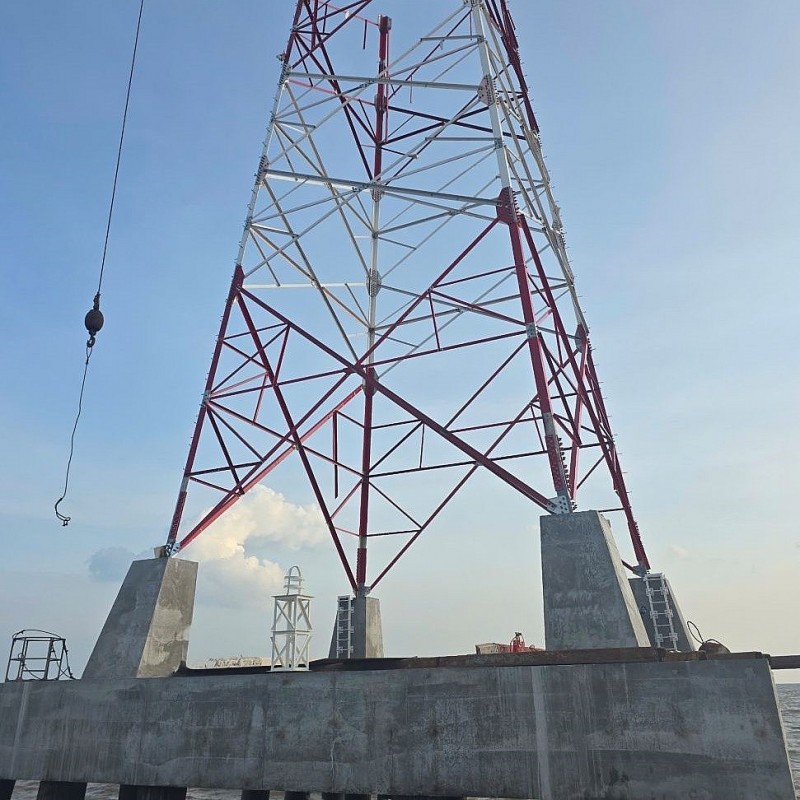

Một vị trí cột phía trên bờ Sóc Trăng (TP. Cần Thơ).

Với các hạng mục trên biển, đơn vị thi công đã hoàn thành lắp dựng 5/18 vị trí; 3/18 vị trí hiện đang được triển khai lắp dựng. Nhà thầu đang tích cực bám sát hiện trường, tranh thủ điều kiện thời tiết thuận lợi để thi công. Mục tiêu là hoàn thành dựng cột trên biển trước ngày 20/8/2025.

Với các gói thầu liên quan, gói 02XL-DZCĐ đã hoàn thành 6/8 bê tông đài móng; 2 vị trí còn lại đang được thi công; gói 04XL-DZCĐ đã hoàn thành 5/5 móng và đang thi công hoàn thiện.

Ở phía Côn Đảo, gói 05XL-DZCĐ đã hoàn thành toàn bộ 21/21 hầm nối cáp, dự kiến hoàn thành kéo dây trước ngày 31/7/2025. Gói 06XL-DZCĐ, nhà thầu đã hoàn thành phần xây dựng và đang triển khai lắp đặt thiết bị ngăn lộ mở rộng 110 kV tại Trạm biến áp 220 kV Vĩnh Châu. Hiện các nhà thầu đang tiếp tục hoàn thiện nhà GIS (thiết bị đóng cắt điện áp cao cách điện bằng khí) 110 kV Côn Đảo để chuẩn bị cho công tác lắp đặt thiết bị.

Về thủ tục thuê đất, giao đất, UBND tỉnh Bà Rịa - Vũng Tàu (trước đây) đã cấp giấy chứng nhận quyền sử dụng đất đối với 264,7 m2 tại điểm tiếp bờ Côn Đảo ngày 26/6/2025.

Đối với gói thầu EPC thi công cáp ngầm trên biển, hiện đã hoàn thành kéo rải cáp ngầm biển lô 1 với chiều dài 41 km; cáp lô 2 hiện đã đến cảng Long An và đang được kéo rải, phấn đấu hoàn thành kéo rải cáp toàn tuyến trên Côn Đảo trước ngày 31/7/2025, sớm 15 ngày so với kế hoạch ban đầu (15/8/2025). Hiện chủ đầu tư đang hoàn thiện hồ sơ nghiệm thu theo quy định đối với các hạng mục này.

Thông tin về dự án:

- Chủ đầu tư dự án: Tập đoàn Điện lực Việt Nam.

- Đại diện chủ đầu tư quản lý, điều hành dự án: Ban Quản lý dự án Điện 3.

- Dự án có quy mô cấp điện áp 110 kV, với tổng chiều dài 103,7 km, gồm:

+ Đường dây trên không: 17,5 km qua địa phận Sóc Trăng.

+ Cáp ngầm xuyên biển: 77,7 km kết nối từ đất liền ra đảo.

+ Cáp ngầm trên đảo: 8,5 km tại huyện Côn Đảo.

+ Trạm biến áp: Mở rộng Tạm biến áp 220 kV Vĩnh Châu (Sóc Trăng) và xây dựng Tạm biến áp 110/22 kV GIS tại Côn Đảo.

- Tổng mức đầu tư: 4.923 tỷ đồng.

- Triển khai thi công: Tháng 3/2025 và dự kiến hoàn thành và đóng điện trong năm 2025./.

BBT TẠP CHÍ NĂNG LƯỢNG VIỆT NAM
