Tiến độ thi công dự án Thủy điện Tích năng Bác Ái (cập nhật ngày 2/10/2025)
07:35 | 02/10/2025
![]() Thực hiện Quy chế làm việc của Chính phủ ban hành kèm theo Nghị định 39/2022/NĐ-CP, Văn phòng Chính phủ vừa chuyển Báo cáo kiến nghị của Tạp chí Năng lượng Việt Nam về “thúc đẩy hoàn thiện các yếu tố quan trọng đối với phát triển điện hạt nhân ở Việt Nam” đến Bộ Công Thương, Bộ Khoa học và Công nghệ để nghiên cứu, xử lý theo thẩm quyền, đảm bảo đúng quy định. Được biết, hiện các bộ đang nghiên cứu, tổng hợp về nội dung liên quan để báo cáo Thủ tướng Chính phủ. |
Ngày 1/10/2025, tại tỉnh Khánh Hòa, ông Phạm Hồng Phương - Phó Tổng giám đốc EVN và đoàn công tác của EVN đã kiểm tra công trường và họp giao ban quý 3/2025 dự án Nhà máy Thủy điện Tích năng Bác Ái.
![]() |

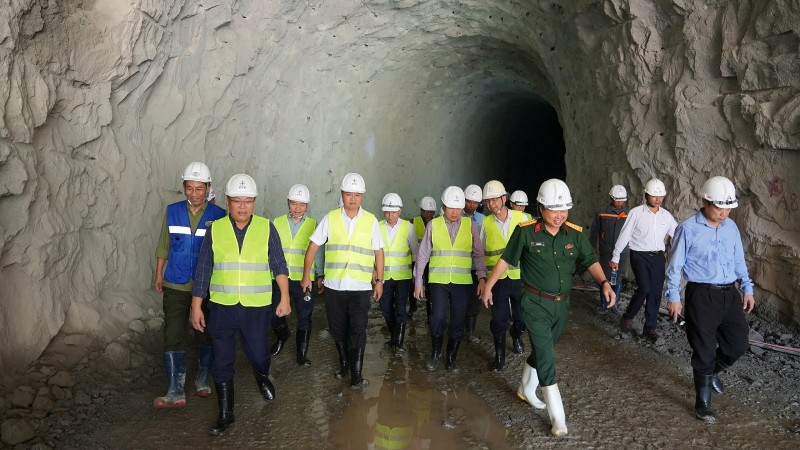

Đoàn công tác của EVN kiểm tra hạng mục thi công các hầm của dự án Thủy điện Tích năng Bác Ái. Ảnh: Ngọc Linh. |
Báo cáo tại buổi giao ban, đại diện EVNPMB3 cho biết: Công tác tổ chức lựa chọn nhà thầu đáp ứng yêu cầu tiến độ theo kế hoạch. Công tác bồi thường, giải phóng mặt bằng đã được thúc đẩy triển khai, nhà thầu đã có mặt bằng để thi công từ ngày 27/8/2025. Công việc còn lại đang được địa phương xử lý.
Trong quý 3/2025, công tác thi công đã đạt nhiều kết quả quan trọng như: Thông tuyến toàn bộ các đường thi công vận hành, hoàn thành công tác đào hố móng hở các hạng mục công trình chính, triển khai đào hầm cáp điện và thoát gió vượt kế hoạch đề ra.
Tuy nhiên, tình hình triển khai ở một số hạng mục khác còn chậm, đặc biệt là hầm thi công (đạt 22% kế hoạch) và hầm thi công vận hành VH3A (đạt 4% kế hoạch). Nguyên nhân do thời tiết mưa nhiều, điều kiện địa chất phức tạp. Tuyến đường thi công vận hành VH3A tuy đã được thông tuyến, nhưng chưa đủ điều kiện để vận chuyển đổ thải, vận chuyển tập kết máy khoan hầm lên vị trí thi công. EVNPMB3 đã yêu cầu nhà thầu tăng ca, bổ sung nhân lực, thiết bị để bù tiến độ, không ảnh hưởng đến mốc chính của dự án.
Trong công tác quản lý, EVNPMB3 đã triển khai giám sát chặt chẽ bằng phần mềm quản lý tiến độ, đồng thời lắp đặt hệ thống camera nhận diện khuôn mặt để kiểm soát nhân lực trên công trường. Về chất lượng thi công, các biện pháp, trình tự thi công; chất lượng vật liệu, cấu kiện; kết quả các thí nghiệm vật liệu/cấu kiện; các hạng mục công trình xây dựng đều đảm bảo yêu cầu thiết kế. Công tác quản lý môi trường, xã hội, sức khỏe và an toàn (ESHS) được đảm bảo, không để xảy ra sự cố, thường xuyên tập huấn an toàn và diễn tập PCCC… Bên cạnh đó, EVNPMB3 đã kiện toàn Ban chỉ huy PCTT&TKCN, chủ động ứng phó với các đợt mưa bão, đảm bảo công trường an toàn.
![]() |
Ông Phạm Thanh Hoài - Giám đốc EVNPMB3 báo cáo đoàn công tác. Ảnh: Ngọc Linh. |
Bước sang quý 4/2025, EVNPMB3 tiếp tục đặt ra mục tiêu thi công cho các tuyến đường phục vụ thi công vận hành (VH1, VH2, VH3A). Trong đó, tập trung vào các công tác: Đào đắp đất đá, hoàn thiện móng và mặt đường, lắp đặt cống thoát nước, đào và gia cố 260 mét dài (md) hầm thi công vận hành VH3A… Đối với các hạng mục hầm khác (hầm cáp điện và thoát gió, hầm thi công, hầm thi công vận hành cấp gió, hầm thoát nước) tiếp tục tích cực triển khai công tác đào và gia cố. Hạng mục thi công tháp van hạ lưu, phấn đấu hoàn thành đào hở và gia cố mái bằng phun vẩy bê tông 2.186 m2; công tác san nền trạm phân phối 500 kV, phấn đấu đạt khối lượng đắp đá nền là 77.600 m3…
Nhiều hạng mục khác liên quan đến hệ thống đường điện, cấp nước phục vụ thi công cũng đang được nhà thầu tích cực triển khai trên tinh thần khẩn trương, đặt mục tiêu hoàn thành trong quý 4/2025.
Nỗ lực hoàn thành các hạng mục “đường găng”:
Tại buổi làm việc, đại diện các nhà thầu đã báo cáo tình hình thi công tại các hạng mục do đơn vị phụ trách, trong đó đặc biệt lưu tâm đến “đường găng” là tuyến đường thi công vận hành VH3A. Đây là hạng mục đóng vai trò quan trọng nhằm vận chuyển đổ thải, vận chuyển tập kết máy khoan hầm lên vị trí thi công. Việc chậm trễ trong thi công tuyến đường này dẫn đến tiến độ đào hầm và nguồn điện, nước phục vụ thi công bị ảnh hưởng, từ đó có tác động dây chuyền đến hàng loạt các hạng mục quan trọng khác.
Các nhà thầu cũng báo cáo rõ các khó khăn khi thi công trong điều kiện thời tiết bất lợi với cường độ mưa liên tục. Riêng trong tháng 9 vừa qua đã có 22 ngày xảy ra mưa.
![]() |
Đại diện nhà thầu báo cáo về tình hình triển khai thi công dự án Thủy điện Tích năng Bác Ái tại cuộc họp giao ban công trường quý 3/2025. Ảnh: Ngọc Linh. |
Phát biểu kết luận buổi làm việc, ông Phạm Hồng Phương - Phó Tổng giám đốc EVN biểu dương tinh thần làm việc khẩn trương, không quản khó khăn, vất vả của EVNPMB3 và các nhà thầu trên công trường. Đồng thời, yêu cầu EVNPMB3 cùng Liên danh nhà thầu phát huy sự phối hợp đồng bộ, nhịp nhàng, chặt chẽt trong quá trình xây dựng công trình, thúc đẩy tiến độ dự án một cách toàn diện.
Lãnh đạo EVN nhấn mạnh: Công trường cần đảm bảo các tiêu chí công tác quản lý môi trường - xã hội (bao gồm an toàn lao động, vệ sinh môi trường). Bên cạnh đó, các lực lượng tham gia dự án cần chú ý những kinh nghiệm quốc tế về thiết kế, kỹ thuật của nhóm chuyên gia thuộc Cơ quan Phát triển Pháp (AFD) tại Việt Nam và các nhà tài trợ nước ngoài để giúp tối ưu hóa về mặt chi phí và góp phần đẩy nhanh tiến độ công trình.
Đối với các tuyến đường phục vụ thi công vận hành VH1, VH2 và VH3, ông Phạm Hồng Phương yêu cầu EVNPMB3 và các nhà thầu cần thực hiện triển khai đồng loạt với nỗ lực và tập trung cao độ; chia tiến độ triển khai chi tiết, quyết liệt điều hành để công việc thông suốt. Các nhà thầu cần phấn đấu hoàn thành toàn bộ cấp phối nền đường trước ngày 31/12/2025.
Lãnh đạo EVN cũng đề cập đến các hạng mục thiết yếu phải hoàn thành ngay trong quý 4/2025 để phục vụ thi công như: Hệ thống cấp điện, nước; lắp đặt hệ thống, thiết bị trạm nghiền, trạm trộn; hoàn thành thí nghiệm đắp đất đá hỗn hợp để phục vụ công tác thẩm định thiết kế giai đoạn 2… Các hạng mục khác cũng cần khẩn trương thực hiện và hoàn thành theo kế hoạch./.
LÊ NA
