EU hỗ trợ Việt Nam 430 triệu Euro thúc đẩy dự án Thủy điện Tích năng Bác Ái
08:31 | 10/10/2025
![]() Bộ Công Thương đang xây dựng dự thảo “Thông tư quy định phương pháp xác định giá dịch vụ phát điện của nhà máy thủy điện tích năng; nội dung chính của hợp đồng mua bán điện”. Với dự thảo này, chuyên gia Tạp chí Năng lượng Việt Nam có một số đánh giá về mức độ phù hợp với thực tiễn phát triển thủy điện tích năng tại Việt Nam; khả năng khuyến khích đầu tư tư nhân; những điểm cần bổ sung, hoàn thiện; kèm theo các kiến nghị cụ thể trong bài viết dưới đây. |
![]() Thực hiện Quy chế làm việc của Chính phủ ban hành kèm theo Nghị định 39/2022/NĐ-CP, Văn phòng Chính phủ vừa chuyển Báo cáo kiến nghị của Tạp chí Năng lượng Việt Nam về “thúc đẩy hoàn thiện các yếu tố quan trọng đối với phát triển điện hạt nhân ở Việt Nam” đến Bộ Công Thương, Bộ Khoa học và Công nghệ để nghiên cứu, xử lý theo thẩm quyền, đảm bảo đúng quy định. Được biết, hiện các bộ đang nghiên cứu, tổng hợp về nội dung liên quan để báo cáo Thủ tướng Chính phủ. |
Tham dự lễ công bố có Cao ủy phụ trách năng lượng thuộc Ủy ban châu Âu Jozef Síkela và Phó Thủ tướng Việt Nam Bùi Thanh Sơn, cùng đại diện các quốc gia, đối tác tham dự diễn đàn.

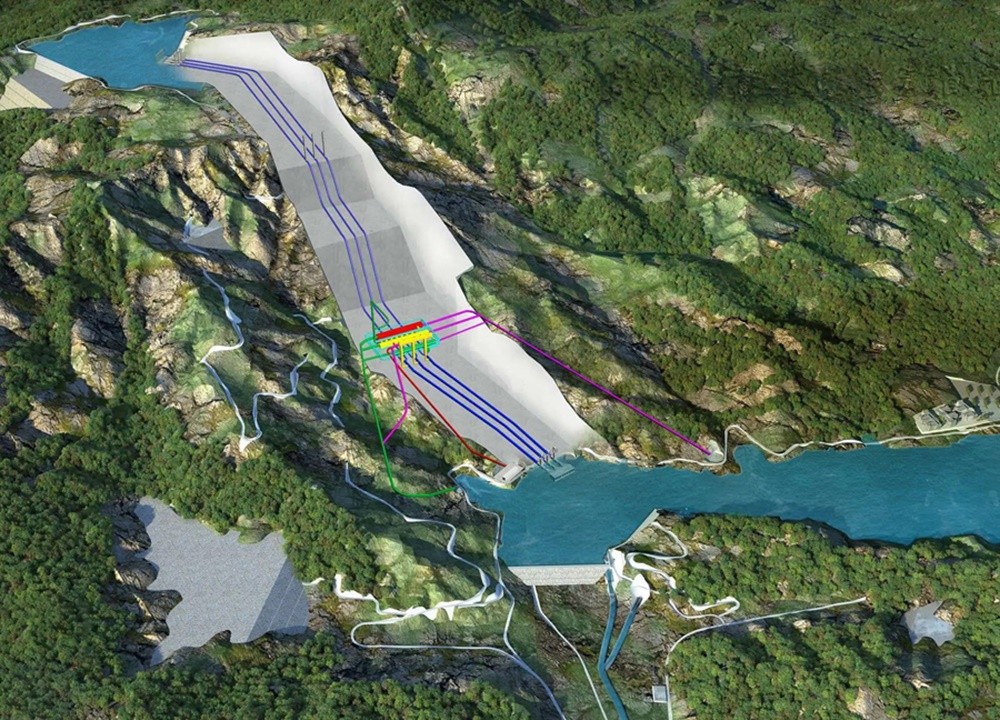

Dự án Thủy điện Tích năng Bác Ái là nền tảng quan trọng trong nỗ lực chung của Việt Nam và châu Âu nhằm xây dựng hệ thống năng lượng xanh, ổn định và bền vững, đồng thời thu hút đầu tư tư nhân, thúc đẩy tăng trưởng xanh.
Phát biểu tại sự kiện, Cao ủy Jozef Síkela nhấn mạnh: Dự án Thủy điện Tích năng Bác Ái là nền tảng quan trọng trong nỗ lực chung của Việt Nam và châu Âu nhằm xây dựng hệ thống năng lượng xanh, ổn định và bền vững, đồng thời thu hút đầu tư tư nhân, thúc đẩy tăng trưởng xanh. Ông Síkela khẳng định thông qua sáng kiến Global Gateway, EU đang biến các cam kết thành hành động cụ thể, vì con người, vì hành tinh và vì thịnh vượng chung.
Dự án Thủy điện Tích năng Bác Ái được kỳ vọng sẽ tăng cường ổn định cho hệ thống điện quốc gia, tạo điều kiện mở rộng quy mô phát triển năng lượng tái tạo, góp phần thực hiện mục tiêu giảm phát thải carbon và phát triển bền vững của Việt Nam.
Gói hỗ trợ 430 triệu Euro nằm trong khuôn khổ hợp tác của Team Europe, bao gồm EU, các quốc gia thành viên và các tổ chức tài chính phát triển như: Cơ quan Phát triển Pháp (AFD), Ngân hàng Đầu tư châu Âu (EIB), Ngân hàng Phát triển Đức (KfW), Cơ quan xúc tiến phát triển quốc gia của Italy (CDP), và Công ty Xúc tiến và Tham gia Hợp tác Kinh tế (PROPARCO), nhánh đầu tư khu vực tư nhân của AFD.
Về dự án Thủy điện Tích năng Bác Ái, theo nguồn tin của Tạp chí Năng lượng Việt Nam (tính đến cuối tháng 9/2025): Công tác tổ chức lựa chọn nhà thầu đáp ứng yêu cầu tiến độ theo kế hoạch. Công tác bồi thường, giải phóng mặt bằng đã được thúc đẩy triển khai, nhà thầu đã có mặt bằng để thi công (từ ngày 27/8/2025). Công việc còn lại đang được địa phương xử lý.
Trong công tác thi công đã đạt nhiều kết quả quan trọng như: Thông tuyến toàn bộ các đường thi công vận hành, hoàn thành công tác đào hố móng hở các hạng mục công trình chính, triển khai đào hầm cáp điện và thoát gió vượt kế hoạch đề ra.
Tuy nhiên, tình hình triển khai ở một số hạng mục khác còn chậm, đặc biệt là hầm thi công (đạt 22% kế hoạch) và hầm thi công vận hành VH3A (đạt 4% kế hoạch). Nguyên nhân do thời tiết mưa nhiều, điều kiện địa chất phức tạp. Tuyến đường thi công vận hành VH3A tuy đã được thông tuyến, nhưng chưa đủ điều kiện để vận chuyển đổ thải, vận chuyển tập kết máy khoan hầm lên vị trí thi công. Ban Quản lý Dự án Điện 3 (EVNPMB3) - Chi nhánh Tập đoàn Điện lực Việt Nam (EVN) đã yêu cầu nhà thầu tăng ca, bổ sung nhân lực, thiết bị để bù tiến độ, không ảnh hưởng đến mốc chính của dự án.
Trong công tác quản lý, EVNPMB3 đã triển khai giám sát chặt chẽ bằng phần mềm quản lý tiến độ, đồng thời lắp đặt hệ thống camera nhận diện khuôn mặt để kiểm soát nhân lực trên công trường. Về chất lượng thi công, các biện pháp, trình tự thi công; chất lượng vật liệu, cấu kiện; kết quả các thí nghiệm vật liệu/cấu kiện; các hạng mục công trình xây dựng đều đảm bảo yêu cầu thiết kế. Công tác quản lý môi trường, xã hội, sức khỏe và an toàn (ESHS) được đảm bảo, không để xảy ra sự cố, thường xuyên tập huấn an toàn và diễn tập PCCC… Bên cạnh đó, EVNPMB3 đã kiện toàn Ban chỉ huy PCTT&TKCN, chủ động ứng phó với các đợt mưa bão, đảm bảo công trường an toàn.
Bước sang quý 4/2025, EVNPMB3 tiếp tục đặt ra mục tiêu thi công cho các tuyến đường phục vụ thi công vận hành (VH1, VH2, VH3A). Trong đó, tập trung vào các công tác: Đào đắp đất đá, hoàn thiện móng và mặt đường, lắp đặt cống thoát nước, đào và gia cố 260 mét dài (md) hầm thi công vận hành VH3A… Đối với các hạng mục hầm khác (hầm cáp điện và thoát gió, hầm thi công, hầm thi công vận hành cấp gió, hầm thoát nước) tiếp tục tích cực triển khai công tác đào và gia cố. Hạng mục thi công tháp van hạ lưu, phấn đấu hoàn thành đào hở và gia cố mái bằng phun vẩy bê tông 2.186 m2; công tác san nền trạm phân phối 500 kV, phấn đấu đạt khối lượng đắp đá nền là 77.600 m3…
Nhiều hạng mục khác liên quan đến hệ thống đường điện, cấp nước phục vụ thi công cũng đang được nhà thầu tích cực triển khai trên tinh thần khẩn trương, đặt mục tiêu hoàn thành trong quý 4/2025./.
BBT TẠP CHÍ NĂNG LƯỢNG VIỆT NAM
