Cập nhật tiến độ tổng thể dự án Nhiệt điện Quảng Trạch 1 (ngày 13/11/2025)
07:52 | 13/11/2025
Để giúp các đại biểu Quốc hội tham dự Kỳ họp thứ 10 - Quốc hội khóa XV cập nhật một số thông tin tham khảo trong quá trình thảo luận, góp ý xây dựng dự án Luật, Nghị quyết của Quốc hội liên quan đến lĩnh vực điện lực, Hội đồng Khoa học Tạp chí Năng lượng Việt Nam vừa hoàn thiện Báo cáo về “Nhận diện rủi ro, thách thức và gợi ý giải pháp chính sách phát triển ngành điện của Việt Nam” - tháng 10/2025. Dưới đây là nội dung chính của Báo cáo. |
![]() |

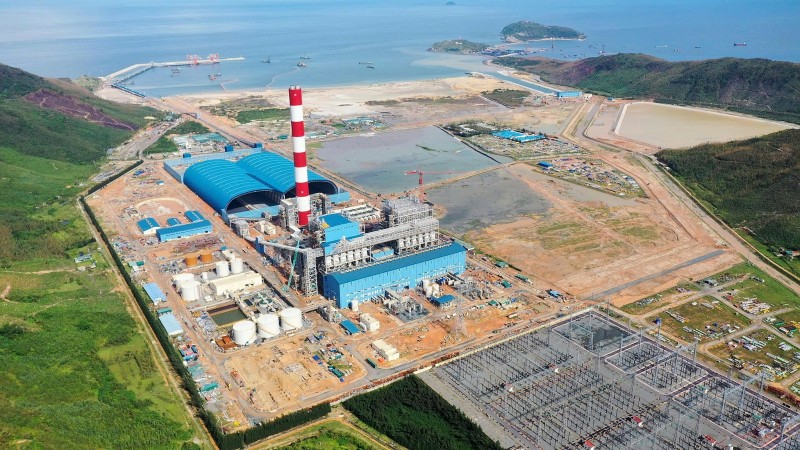

| Tổng tiến độ dự án Nhà máy Nhiệt điện Quảng Trạch 1 đạt 96,85% (trong đó thiết kế đạt 99,62%, mua sắm 99,97%, lắp đặt 93,31% và chạy thử 28%). |
Theo ông Đỗ Thành Tài - Giám đốc Ban Quản lý dự án Điện 2 (EVNPMB2): Đến thời điểm giữa tháng 11/2025, tổng tiến độ dự án Nhà máy Nhiệt điện Quảng Trạch 1 đạt 96,85% (trong đó thiết kế đạt 99,62%, mua sắm 99,97%, lắp đặt 93,31% và chạy thử 28%).
Dự án đã hoàn thành thử áp lò hơi số 1 và số 2, đốt dầu lần đầu tổ máy 1 vào ngày 16/8/2025, hoàn thành thông thổi đường hơi phụ ngày 30/10/2025 và dự kiến thông thổi đường hơi chính ngày 18/11/2025.
Bên cạnh đó, các hệ thống phụ trợ (xử lý nước, khí nén, dầu bôi trơn, nước làm mát) đã hoàn thành chạy thử.
Hiện EVNPMB2 cùng các nhà thầu đang tập trung cao độ, phấn đấu hòa lưới tổ máy 1 trong tháng 12/2025, phát điện thương mại tổ máy 1 trong tháng 5/2026 và tổ máy 2 vào tháng 10/2026.
![]() |
| Ông Đỗ Thành Tài - Giám đốc Ban Quản lý dự án Điện 2 báo cáo tiến độ thi công dự án. Ảnh: Thành Trung. |
Dự án Nhà máy Nhiệt điện Quảng Trạch 1 hiện đã đạt hơn 18 triệu giờ lao động an toàn, không để xảy ra sự cố môi trường; các kết quả quan trắc độ lún, nghiêng... đều trong giới hạn cho phép, đảm bảo yêu cầu kỹ thuật và chất lượng thi công.
Đối với dự án Cơ sở hạ tầng Trung tâm Điện lực Quảng Trạch, đến nay, các hạng mục chính như bến nhập than, cầu dẫn, kênh thoát nước hoàn trả đã cơ bản hoàn thành. Thiết bị bốc dỡ than (CSU) đã được lắp đặt, căn chỉnh hoàn tất, dự kiến chạy thử không tải từ ngày 15-30/11/2025. Sau đó chạy thử liên động với hệ thống băng tải than từ ngày 25/12/2025.
Hiện hệ thống băng tải than đã lắp đặt đạt 95% khối lượng, dự kiến chạy thử đơn động từ 30/11/2025. EVNPMB2 đặt mục tiêu chuyển than đầu tiên qua cảng vào đầu tháng 1/2026, phục vụ công tác chạy thử Nhà máy Nhiệt điện Quảng Trạch 1.
Công tác giải phóng mặt bằng và tái định cư tiếp tục được triển khai tích cực. Ba khu tái định cư với 534 lô đất đã hoàn thành, đủ điều kiện bố trí cho các hộ dân bị ảnh hưởng. EVNPMB2 đang phối hợp với UBND tỉnh Quảng Trị và UBND xã Phú Trạch để xử lý các tồn tại, đảm bảo bàn giao toàn bộ mặt bằng đúng kế hoạch.
![]() |

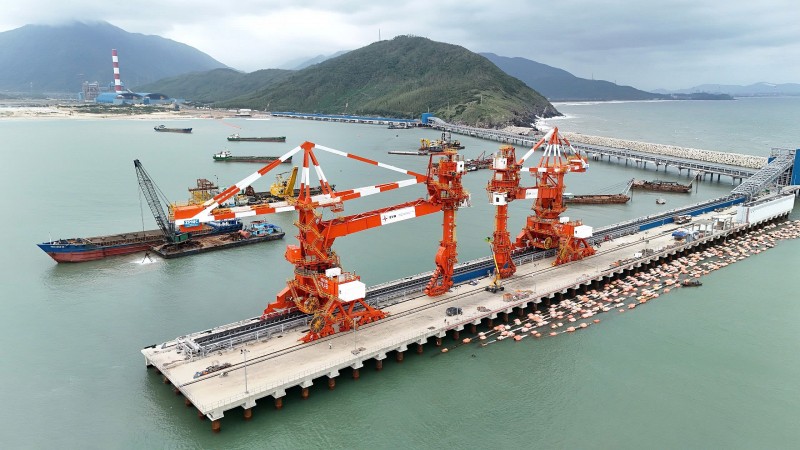

| Thiết bị bốc dỡ than (CSU) đã được lắp đặt, căn chỉnh hoàn tất. Ảnh: Thành Trung. |
Quyết tâm đảm bảo tiến độ hòa lưới tổ máy 1:
Tại cuộc họp giao ban công trường vào ngày 12/11 tại xã Phú Trạch, tỉnh Quảng Trị, ông Nguyễn Tài Anh - Phó Tổng giám đốc EVN ghi nhận nỗ lực của EVNPMB2, các nhà thầu và đơn vị tư vấn trong việc duy trì tiến độ, đảm bảo chất lượng thi công các hạng mục dự án.
Để đạt được mốc tiến độ hòa lưới tổ máy 1 trong tháng 12/2025, EVN yêu cầu EVNPMB2 rà soát toàn bộ kế hoạch điều hành, thiết lập cơ chế phối hợp trực tuyến hằng ngày giữa các nhóm phụ trách để kịp thời xử lý vướng mắc tại hiện trường; đồng thời bổ sung nhân sự chuyên trách từ Ban Quản lý đầu tư xây dựng EVN tham gia trực tiếp chỉ đạo dự án.
Về công tác kỹ thuật, giao các đơn vị liên quan rà soát lại các hạng mục hệ thống hơi, van xả, bơm ngưng, đường ống tuần hoàn và các chi tiết cầu dẫn, phối hợp cùng nhà thầu EPC, tư vấn thiết kế đánh giá nguyên nhân, khắc phục triệt để các tồn tại kỹ thuật.
Đối với công tác phòng cháy, chữa cháy (PCCC), EVN yêu cầu hoàn thiện hồ sơ thẩm duyệt và gửi Cục Cảnh sát PCCC trước ngày 30/11/2025; đồng thời đề nghị các nhà thầu bố trí lại mặt bằng thi công, lối thoát nạn, hệ thống PCCC tạm nhằm đảm bảo an toàn tuyệt đối trong giai đoạn chạy thử.
![]() |
| Ông Nguyễn Tài Anh - Phó Tổng giám đốc EVN chủ trì họp giao ban công trường Trung tâm Điện lực Quảng Trạch, ngày 12/11/2025. Ảnh: Thành Trung. |
Liên quan đến công tác cảng nhập than và khu vực kênh xả, Phó Tổng giám đốc EVN yêu cầu đơn vị tư vấn và nhà thầu kiểm tra, tính toán lại giải pháp chống sóng, gia cố mái kênh, đảm bảo kết cấu ổn định, không bị xói lở trong mùa gió Đông Bắc. Các đơn vị cần báo cáo giải pháp khắc phục bằng văn bản ngay trong tháng 11/2025.
Bên cạnh đó, đề nghị EVNPMB2 phối hợp với chính quyền địa phương tiếp tục đẩy nhanh công tác bồi thường, tái định cư; tăng cường công tác quản lý an toàn vệ sinh môi trường (HSE), đảm bảo hiện trường thi công gọn gàng, an toàn và đúng quy chuẩn.
Mặt khác, yêu cầu EVNPMB2 báo cáo tiến độ tổng thể hàng tuần về Tập đoàn; đồng thời giao Ban Quản lý đầu tư xây dựng EVN trực tiếp đôn đốc, kiểm tra liên tục tại công trường, đảm bảo tổ máy 1 hòa lưới đúng kế hoạch và vận hành thương mại an toàn, ổn định./.
