Trên công trường các dự án lưới điện 110kV tại miền Nam những ngày đầu năm
08:48 | 27/02/2026
Với hơn 15.200 ca trực xuyên suốt kỳ nghỉ Tết Nguyên đán Bính Ngọ 2026 (từ ngày 14/2/2026 - tức ngày 27 tháng Chạp đến hết ngày 22/2/2025 - tức ngày mùng 6 Tết), Tổng công ty Điện lực miền Nam (EVNSPC) và các đơn vị thành viên trên địa bàn 8 tỉnh, thành phố phía Nam đã đảm bảo cung cấp điện an toàn, ổn định và liên tục, phục vụ nhân dân vui Xuân đón Tết. |
Sáng ngày 23/2 (ngày mồng 7 Tết Bính Ngọ), Tổng công ty Điện lực miền Nam (EVNSPC) tổ chức gặp mặt đầu năm và triển khai nhiệm vụ công tác năm 2026. Buổi gặp mặt tổ chức theo hình thức trực tiếp và truyền hình trực tuyến đến tất cả đơn vị thành viên. |
Có mặt tại công trình xuất tuyến 4 mạch đường dây 110 kV Trạm 220 kV Năm Căn (tỉnh Cà Mau) vào sáng mùng 9 Tết, nhịp độ thi công trên công trường đang khẩn trương, nghiêm túc. Không còn dư âm của ngày Tết, tại đây tiếng máy móc, thiết bị, xe công trình và những trao đổi của lực lượng thi công đã vang lên liên hồi.
![]() |

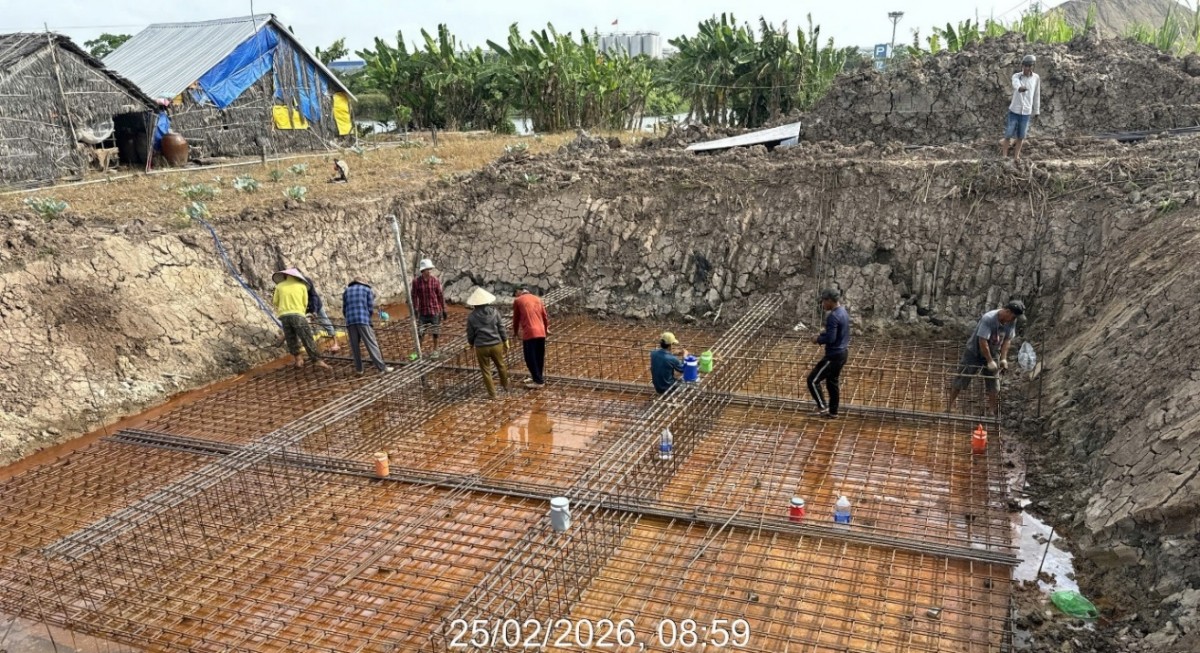

| Tốp công nhân đang thi công móng trụ 8 của công trình xuất tuyến 4 mạch đường dây 110 kV Trạm 220 kV Năm Căn, tỉnh Cà Mau. |
Tại vị trí trụ số 8 và 9, 10 công nhân chia thành từng nhóm nhỏ, khẩn trương triển khai đóng cọc đại trà. Cách đó không xa, ở vị trí số 31 nhóm 15 nhân công miệt mài lắp đặt cốt thép móng, chuẩn bị các công đoạn đổ bê tông đế móng. Mỗi tổ, mỗi mũi thi công đều vận hành nhịp nhàng, bảo đảm an toàn và kỹ thuật. Không khí lao động cho thấy tinh thần quyết tâm làm việc ngay sau kỳ nghỉ Tết để đưa công trình về đích đúng tiến độ.
Anh Nguyễn Thắng - Giám đốc Liên danh Công ty TNHH HBT Toàn cầu và Công ty Cổ phần Xây lắp điện Hà Nội cho biết: Phần lớn nhân sự chủ chốt của đơn vị đến từ miền Bắc và miền Trung. Trong dịp Tết, chúng tôi bố trí 4 nhân viên ở lại trực công trường để bảo vệ tài sản, lán trại và thiết bị nhằm đảm bảo việc thi công vào những ngày đầu năm mới diễn ra thuận lợi. Ngày mùng 4 Tết, hơn 20 lao động đã có mặt tại công trường và bắt tay ngay vào công việc. Đến nay, lực lượng trên công trường đã cơ bản có mặt đông đủ.
“Chúng tôi thực hiện đầy đủ chế độ tiền lương, tiền công đối với ngày nghỉ, ngày lễ, tết nên anh em yên tâm làm việc. Mục tiêu là đưa công trình về đích đúng tiến độ theo yêu cầu của Tổng công ty Điện lực miền Nam” - anh Thắng chia sẻ.
Dự án “Xuất tuyến 4 mạch đường dây 110 kV Trạm 220 kV Năm Căn”, chiều dài tuyến 8,5 km, đi 2 mạch và 4 mạch, giai đoạn này thi công 2 mạch, riêng đoạn vượt Sông Cửa Lớn treo hoàn chỉnh 4 mạch, tổng mức đầu tư 159,506 tỷ đồng. Khi đi vào hoạt động, dự án sẽ góp phần giải phóng công suất cho các nguồn năng lượng tái tạo trong khu vực; nâng cao khả năng cung cấp điện phục vụ nhu cầu sinh hoạt, sản xuất, kinh doanh và phát triển kinh tế, xã hội của tỉnh Cà Mau, đáp ứng tiêu chí N-1.
![]() |
| Tốp công nhân đang thi công móng trụ 33 của công trình đường dây 110 kV Rạch Giá 2 - Vĩnh Quang, tỉnh An Giang. |
Còn tại công trường “Đường dây 110 kV Rạch Giá 2 - Vĩnh Quang”, tỉnh An Giang, kỹ sư Trần Trung Hải - Ban Quản lý Dự án lưới điện miền Nam, chuyên quản công trình cho biết: Dự án do Liên danh Công ty Cổ phần Xây dựng Thương mại Dịch vụ Sang Phương Nam & Công ty Cổ phần Xây dựng và Xây lắp điện thi công. Không chờ đến hết kỳ nghỉ, từ ngày mùng 5 Tết, anh Hải đã có mặt tại hiện trường để đón nhà thầu cùng rà soát kế hoạch triển khai và công trường chính thức bắt nhịp thi công ngay từ mùng 6 Tết.
Anh Hải cho biết thêm: Trên công trường, chúng tôi quán triệt tinh thần chỉ đạo của lãnh đạo Tổng công ty là không được lơ là, chủ quan, đảm bảo tuân thủ kỹ thuật, chất lượng trong thi công; kịp thời báo cáo cấp trên các vướng mắc vượt thẩm quyền để sớm được giải quyết. “Nhìn chung tinh thần của anh em trên công trường rất phấn khởi, quyết tâm phát huy thành quả của năm 2025, chung sức cùng Tổng công ty hoàn thành 51 công trình trước ngày 30/4/2026” - kỹ sư Hải chia sẻ.
Cùng với hai công trình nêu trên, hàng chục dự án đầu tư xây dựng lưới điện 110 kV tại 8 tỉnh, thành phố phía Nam đã đồng loạt tăng tốc ngay từ những ngày đầu năm mới. Không khí thi công trên các công trường diễn ra khẩn trương, nề nếp, bảo đảm kỷ luật lao động và yêu cầu kỹ thuật.
![]() |

| Công nhân đang bơm cạn nước để thi công phần móng trụ 128 công trình đường dây 110 kV Hồng Ngự - Vĩnh Hưng, tỉnh Tây Ninh. |
Theo ghi nhận, cả trước và sau Tết Nguyên đán, các dự án đầu tư xây dựng của EVNSPC đều duy trì nhịp độ triển khai nghiêm túc. Lãnh đạo Tổng công ty thường xuyên bám sát hiện trường, trực tiếp kiểm tra, đôn đốc tiến độ; kịp thời tháo gỡ những khó khăn, vướng mắc phát sinh trong quá trình thi công. Các tồn tại được yêu cầu xử lý dứt điểm hoặc báo cáo cấp có thẩm quyền theo tinh thần “rõ người, rõ việc, rõ trách nhiệm, đúng thẩm quyền”, không để kéo dài, tránh phát sinh lãng phí. Tất cả cùng hướng tới mục tiêu hoàn thành đóng điện 51 công trình 110 kV trước ngày 30/4/2026, thiết thực lập thành tích chào mừng 51 năm thành lập EVNSPC (30/4/1975 - 30/4/2026); đóng điện 105 công trình 220 kV và 110 kV (trong đó 83 công trình đăng ký EVN, 14 công trình cũ chuyển tiếp, 8 công trình phấn đấu điều chỉnh sớm) trong năm 2026./.
HỒNG HOA - VĂN TÁM
