Thi công đường ống dẫn khí Lô B - Ô Môn (tuyến ống trên bờ, cung đoạn Cần Thơ)

 - Tại phường Ô Môn, thành phố Cần Thơ, Công ty Điều hành Đường ống Tây Nam (SWPOC) phối hợp cùng Liên danh Tổng thầu PTSC - LILAMA 18 tổ chức lễ khởi công hạng mục thi công tuyến ống bờ thuộc dự án đường ống dẫn khí Lô B - Ô Môn. Đây là cột mốc quan trọng trong việc triển khai Chuỗi dự án khí, điện Lô B - Ô Môn có tổng mức đầu tư 12 tỷ USD.
Báo cáo nhận diện rủi ro, thách thức và gợi ý chính sách phát triển các phân ngành điện Việt Nam Báo cáo nhận diện rủi ro, thách thức và gợi ý chính sách phát triển các phân ngành điện Việt Nam

Để giúp các đại biểu Quốc hội tham dự Kỳ họp thứ 10 - Quốc hội khóa XV cập nhật một số thông tin tham khảo trong quá trình thảo luận, góp ý xây dựng dự án Luật, Nghị quyết của Quốc hội liên quan đến lĩnh vực điện lực, Hội đồng Khoa học Tạp chí Năng lượng Việt Nam vừa hoàn thiện Báo cáo về “Nhận diện rủi ro, thách thức và gợi ý giải pháp chính sách phát triển ngành điện của Việt Nam” - tháng 10/2025. Dưới đây là nội dung chính của Báo cáo.

Khởi công tuyến ống (trên bờ) thuộc dự án đường ống dẫn khí Lô B - Ô Môn
Lễ khởi công hạng mục thi công tuyến ống bờ thuộc dự án đường ống dẫn khí Lô B - Ô Môn, ngày 25/11/2025 tại TP Cần Thơ. Nguồn: SGGP.

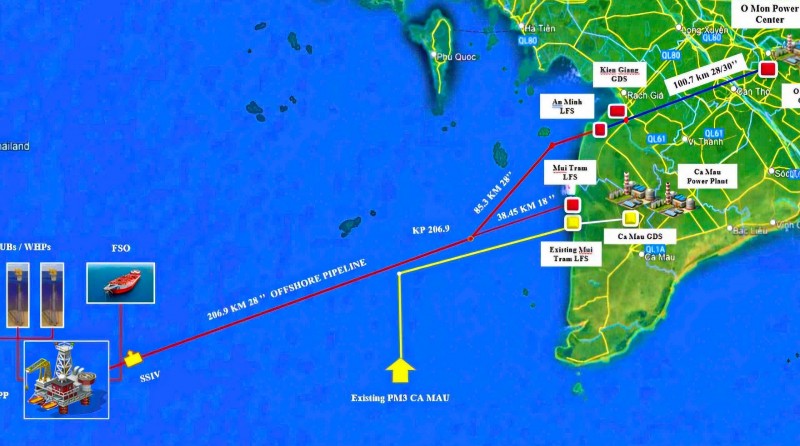

Dự án đường ống dẫn khí Lô B - Ô Môn là thành phần trung nguồn trong Chuỗi khí, điện Lô B - Ô Môn có nhiệm vụ vận chuyển khí tự nhiên từ mỏ khí Lô B cung cấp cho các nhà máy điện Ô Môn 1, 2, 3, 4 tại Trung tâm Điện lực Ô Môn, với tổng công suất khoảng 3.800 MW.

Mục tiêu then chốt của dự án là sẵn sàng đón dòng khí đầu tiên vào quý 3/2027. Để đạt được cột mốc khởi công thi công xây dựng phân đoạn ống từ KP 97+150 đến KP 97+600 trên địa bàn TP Cần Thơ, các đơn vị liên quan đã phải trải qua một hành trình nỗ lực bền bỉ, đặc biệt trong công tác giải phóng mặt bằng và chuẩn bị cơ sở hạ tầng.

Phát biểu tại lễ khởi công, ông Trần Thanh Hải - Tổng Giám đốc SWPOC cho biết: Việc giải phóng mặt bằng hiện đã đạt 98%, bàn giao được khoảng 83 km trên tổng số 101 km tuyến ống cho nhà thầu. Riêng tại địa phận TP Cần Thơ, việc đền bù giải phóng mặt bằng đã đạt 99,4% và đã bàn giao 32 km trên tổng số 33 km. Hiện tại, trên địa bàn xã Thới Lai chỉ còn lại 5 hộ dân chưa hoàn tất đền bù và chủ đầu tư đang tích cực phối hợp với địa phương để giải quyết dứt điểm.

Về tiến độ gói thầu EPC bờ, tổng tiến độ đã đạt 29,63%. Trong đó, phần thiết kế đã hoàn thành 100%, mua sắm đạt 37% và thi công đạt 3,1%.

Đáng chú ý, trong năm 2025, các nhà thầu phụ đã hoàn tất toàn bộ việc sản xuất và bọc ống theo tiêu chuẩn chất lượng cao nhất. Tổng thầu cũng đã triển khai đồng bộ hoạt động thuê đất, chuẩn bị bến, bãi và đào hào, sẵn sàng cho việc thi công cơ khí, kéo ống xuống hào tại An Giang và khu vực Cần Thơ.

Đại diện Liên danh Tổng thầu PTSC - LILAMA 18, ông Trần Hoài Nam - Phó tổng Giám đốc Tổng công ty Cổ phần Dịch vụ kỹ thuật Dầu khí Việt Nam - PTSC (Trưởng ban Dự án) nhấn mạnh: Đường ống dẫn khí Lô B - Ô Môn mang ý nghĩa vượt xa phạm vi của một dự án dầu khí thông thường. Đây là dự án trọng điểm quốc gia có vai trò đặc biệt quan trọng trong chiến lược năng lượng, thể hiện qua việc đảm bảo nguồn cung 5 tỷ m3 khí/năm để sản xuất 3.800 MW điện. Sản lượng này không chỉ đáp ứng nhu cầu năng lượng cho khu vực Tây Nam bộ, mà còn đóng góp thiết thực vào an ninh năng lượng và sự phát triển bền vững của quốc gia.

Bên cạnh đó, với quy mô đầu tư lớn (từ khâu thượng nguồn đến hạ nguồn) dự án sẽ tạo ra hàng nghìn việc làm, góp phần ổn định kinh tế và phát triển xã hội cho khu vực Đồng bằng sông Cửu Long với khoảng 18 triệu dân.

Đường ống dẫn khí Lô B - Ô Môn là cơ hội lớn để khẳng định năng lực tự chủ của Việt Nam trong việc triển khai các công trình quy mô quốc tế. Cụ thể, ở khâu thượng nguồn, PTSC đang triển khai giàn xử lý công nghệ trung tâm với khối lượng lên tới 25.000 tấn - lớn nhất khu vực Đông Nam Á hiện nay. Đối với tuyến ống dài hơn 400 km (bao gồm 300 km ngoài biển và 100 km trên bờ) là tuyến ống dẫn khí dài nhất tại Việt Nam cho đến thời điểm hiện tại.

Liên danh Tổng thầu PTSC - LILAMA 18 cam kết sẽ triển khai dự án với tinh thần an toàn tuyệt đối, chất lượng hàng đầu, tiến độ cam kết và hài hòa lợi ích cộng đồng, quyết tâm đưa dự án về đích đúng kế hoạch để dòng khí thương mại đầu tiên có thể về đến Ô Môn vào năm 2027.

Ông Vương Quốc Nam - Phó Chủ tịch UBND TP Cần Thơ nhận định: Dự án đường ống dẫn khí Lô B - Ô Môn không chỉ là công trình trọng điểm về an ninh năng lượng, mà còn là động lực then chốt thúc đẩy chuyển đổi năng lượng sạch, phù hợp với cam kết của Chính phủ Việt Nam tại COP26 về mục tiêu đưa phát thải ròng về 0 (Net zero) vào năm 2050.

Để đạt mức tăng trưởng kinh tế hai con số trong giai đoạn sau năm 2026, đặc biệt là trong lĩnh vực công nghiệp và xây dựng, nhu cầu năng lượng sẽ tăng rất cao. Các tính toán cho thấy, nếu tăng trưởng kinh tế là 1 thì tăng trưởng điện năng phải đạt 1,5 lần mới đáp ứng đủ nhu cầu sản xuất và tiêu dùng. Do đó, việc hoàn thành dự án đường ống khí để vận hành các nhà máy điện Ô Môn 1, 2, 3, 4, là bước đi chiến lược để phát triển sạch hơn và bền vững hơn.

UBND TP Cần Thơ đánh giá cao sự chuẩn bị bài bản, trách nhiệm của chủ đầu tư và các nhà thầu, cũng như nỗ lực của các địa phương trong công tác giải phóng mặt bằng. Biểu dương tinh thần đồng thuận, ủng hộ của người dân tại 5 xã, phường có dự án đi qua (Phước Thới, Ô Môn, Thới Lai, Trường Thành và Đông Thuận). Khẳng định, thành phố sẽ tiếp tục tạo mọi điều kiện thuận lợi nhất về an ninh trật tự và thủ tục hành chính để việc thi công diễn ra suôn sẻ.

Phó Chủ tịch UBND yêu cầu trong quá trình thi công, các đơn vị phải đảm bảo tuyệt đối an toàn kỹ thuật, an toàn lao động và nhất là phải giữ gìn vệ sinh môi trường, không làm ảnh hưởng đến đời sống sinh hoạt của người dân. Sự hài hòa lợi ích, sự tôn trọng lẫn nhau giữa nhà thầu và người dân địa phương chính là chìa khóa để tránh phát sinh những khiếu nại, khiếu kiện không đáng có, đảm bảo dự án được triển khai thuận lợi và đúng tiến độ.

Khởi công tuyến ống (trên bờ) thuộc dự án đường ống dẫn khí Lô B - Ô Môn
Khi hoàn thành, đường ống dẫn khí Lô B - Ô Môn sẽ tiếp nhận và vận chuyển mỗi năm khoảng 5-6 tỷ m³ khí tự nhiên, đáp ứng nhu cầu nhiên liệu cho các nhà máy điện và khu công nghiệp trọng điểm trong khu vực.

Dự án đường ống dẫn khí Lô B - Ô Môn là hợp phần trung nguồn trọng yếu trong Chuỗi dự án khí, điện Lô B - Ô Môn. Đường ống này có chức năng vận chuyển khí từ các mỏ Lô B (48/95 và 52/97) ngoài khơi Tây Nam vào đất liền, cấp khí cho Trung tâm Điện lực Ô Môn và các hộ tiêu thụ công nghiệp khu vực Đồng bằng sông Cửu Long.

Tổng chiều dài toàn tuyến ống lên tới hơn 430 km, trong đó có khoảng 102 km tuyến ống trên (trên bờ) đi qua địa phận ba tỉnh, thành, với đoạn qua tỉnh An Giang là dài nhất (khoảng 70 km).

Theo kế hoạch, khi hoàn thành, đường ống dẫn khí Lô B - Ô Môn sẽ tiếp nhận và vận chuyển mỗi năm khoảng 5-6 tỷ m³ khí tự nhiên, đáp ứng nhu cầu nhiên liệu cho các nhà máy điện và khu công nghiệp trọng điểm trong khu vực./.
