EVNNPT tăng cường lực lượng, tiếp sức dự án cấp điện lưới quốc gia cho Côn Đảo

 - Để đảm bảo tiến độ dự án cấp điện lưới quốc gia cho Côn Đảo, thực hiện chỉ đạo của Tập đoàn Điện lực Việt Nam (EVN), Tổng công ty Truyền tải điện Quốc gia (EVNNPT) đã huy động các kỹ sư, công nhân Đội Truyền tải điện An Giang, Cà Mau, Cần Thơ (thuộc Công ty Truyền tải điện 4) đến hiện trường triển khai dựng cột, kéo dây dự án.
Tình hình triển khai dự án cấp điện từ đất liền cho Côn Đảo (cập nhật ngày 15/7/2025) Tình hình triển khai dự án cấp điện từ đất liền cho Côn Đảo (cập nhật ngày 15/7/2025)

Cập nhật từ Ban Quản lý dự án Điện 3 (EVNPMB3) cho thấy tiến độ thi công dự án cấp điện từ lưới điện quốc gia cho Côn Đảo đang được kiểm soát chặt chẽ, thực hiện khẩn trương, trong đó nhiều gói thầu thi công đồng loạt cả ở đất liền, trên biển và tại Côn Đảo.

EVNNPT tăng cường lực lượng, tiếp sức dự án cấp điện lưới quốc gia cho Côn Đảo
Lãnh đạo Đội Truyền tải điện Cà Mau động viên kỹ sư, công nhân trước khi lên đường làm nhiệm vụ.

Đây là hành động thiết thực nhất của cán bộ công nhân viên EVNNPT chào mừng Đại hội Đảng bộ Tập đoàn Điện lực Việt Nam (EVN) lần thứ IV, nhiệm kỳ 2025-2030.

Dự án cấp điện lưới quốc gia cho Côn Đảo là dự án trọng điểm, cấp bách do EVN làm chủ đầu tư, dự án đang đẩy nhanh tiến độ để đáp ứng tiến độ Thủ tướng Chính phủ giao nhằm đảm bảo cung cấp điện cho đặc khu Côn Đảo.

Dự án có quy mô cấp điện áp 110 kV với tổng chiều dài 103,7 km, gồm:

- Đường dây trên không dài 17,5 km qua tỉnh Sóc Trăng (cũ).

- Cáp ngầm xuyên biển dài 77,7 km kết nối từ đất liền ra đảo.

- Cáp ngầm trên đảo dài 8,5 km tại đặc khu Côn Đảo và trạm biến áp (mở rộng Trạm biến áp 220 kV Vĩnh Châu, Sóc Trăng (cũ) và xây dựng Trạm biến áp 110/22 kV GIS tại Côn Đảo).

Tổng mức đầu tư của dự án gần 5.000 tỷ đồng, góp phần đảm bảo an ninh năng lượng và phát triển kinh tế biển đảo của Tổ quốc.

EVNNPT tăng cường lực lượng, tiếp sức dự án cấp điện lưới quốc gia cho Côn Đảo

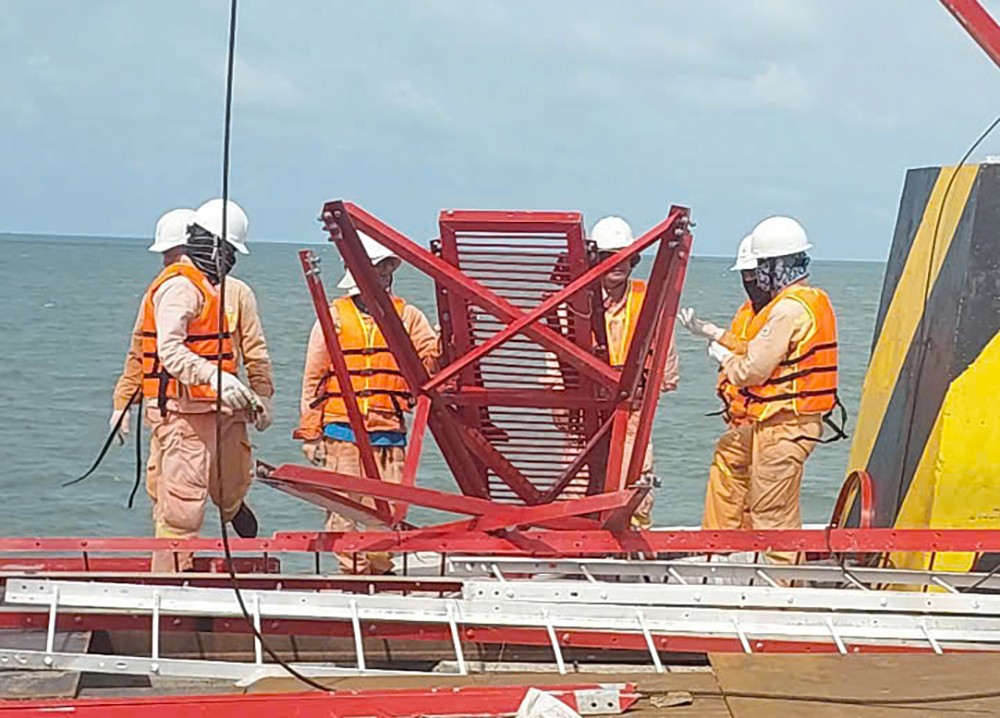

Chuẩn bị lắp cánh xà chống sét tại vị trí trên biển.

Lãnh đạo Công ty Truyền tải điện 4 cho biết: Xác định rõ tính chất cấp bách và ý nghĩa chiến lược của dự án đối với việc cấp điện cho Côn Đảo nhằm đảm bảo an ninh năng lượng, an ninh quốc phòng, an ninh biển đảo, PTC4 đã huy động lực lượng để triển khai thi công dựng cột, kéo dây.

Việc di chuyển ra biển để tham gia dựng cột, kéo dây là một thách thức lớn, đặc biệt công tác vận chuyển vật tư, cộng cụ, dụng cụ thi công, di chuyển thiết bị phương tiện mất nhiều thời gian, sức lực. Do điều kiện thi công trên biển nên phải đi theo thủy triều, buổi sáng, các kỹ sư, công nhân thức dậy từ 4h30 để chuẩn bị xuống tàu di chuyển ra vị trí, chiều tối hơn 19h mới vào bờ. Do vị trí trụ trên biển, không có xà lan hay tàu lớn nên không thể ngủ lại qua đêm. Tuy nhiên, với kinh nghiệm sẵn có và tinh thần quyết tâm cao, đơn vị quyết tâm hoàn thành tốt nhiệm vụ.

EVNNPT tăng cường lực lượng, tiếp sức dự án cấp điện lưới quốc gia cho Côn Đảo

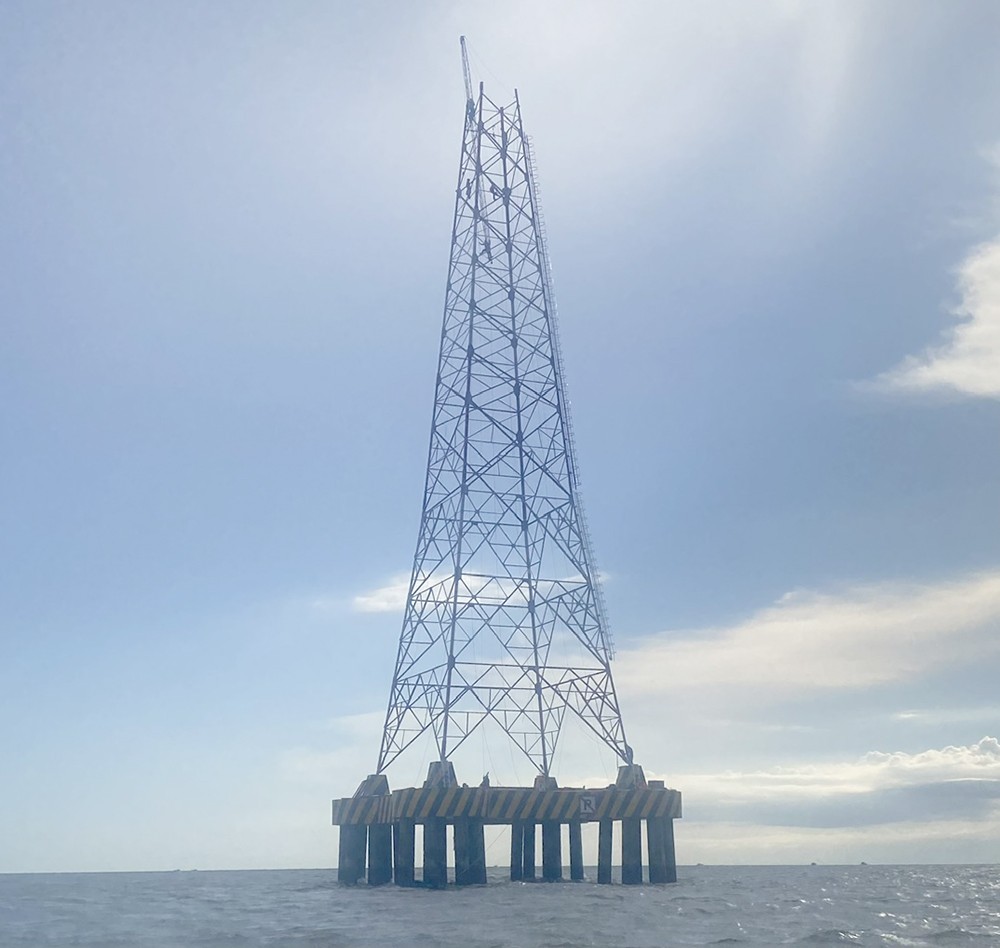

Một vị trí cột đang dần được hình thành.

Ông Nguyễn Văn Bảy - Phó Giám đốc PTC4 cho biết: Trước khi lên đường, Ban lãnh đạo PTC4 đã tổ chức gặp mặt, động viên tinh thần và yêu cầu các tổ đội chuẩn bị đầy đủ vật tư, máy móc thi công; đồng thời xây dựng phương án triển khai và tổ chức giám sát nghiêm ngặt nhằm đảm bảo chất lượng, tiến độ và an toàn lao động.

Thời gian còn lại để hoàn thành dự án rất ngắn, trong khi điều kiện thời tiết đang diễn biến phức tạp, mưa nắng thất thường. Tổng công ty Truyền tải điện Quốc gia đã yêu cầu các tổ đội tập trung cao độ, tuyệt đối tuân thủ các quy định về an toàn trong thi công, đảm bảo chất lượng và tiến độ theo đúng chỉ đạo của EVN và Thủ tướng Chính phủ./.

LÊ LINH
