Tình hình triển khai cụm dự án điện LNG Nhơn Trạch 3 và 4 (cập nhật 21/11/2025)

 - Báo cáo từ Tổng công ty Điện lực Dầu khí Việt Nam (PV Power) cho thấy: Dự án Nhà máy điện Nhơn Trạch 3 đã đủ điều kiện để đưa vận hành thương mại vào 20/11/2025, trong khi Nhà máy điện Nhơn Trạch 4 hội đủ điều kiện để đưa vận hành thương mại vào tháng 12/2025.
Báo cáo nhận diện rủi ro, thách thức và gợi ý chính sách phát triển các phân ngành điện Việt Nam Báo cáo nhận diện rủi ro, thách thức và gợi ý chính sách phát triển các phân ngành điện Việt Nam

Để giúp các đại biểu Quốc hội tham dự Kỳ họp thứ 10 - Quốc hội khóa XV cập nhật một số thông tin tham khảo trong quá trình thảo luận, góp ý xây dựng dự án Luật, Nghị quyết của Quốc hội liên quan đến lĩnh vực điện lực, Hội đồng Khoa học Tạp chí Năng lượng Việt Nam vừa hoàn thiện Báo cáo về “Nhận diện rủi ro, thách thức và gợi ý giải pháp chính sách phát triển ngành điện của Việt Nam” - tháng 10/2025. Dưới đây là nội dung chính của Báo cáo.

Cụ thể, tiến độ tổng thể dự án đã đạt 99,15%, tiến độ chạy thử đạt 83,51%, tổng sản lượng điện phát thử nghiệm của 2 nhà máy đạt 972 triệu kWh. Trong đó:

- Dự án Nhơn Trạch 3 đã hoàn thành toàn bộ thử nghiệm, nghiệm thu, sẵn sàng vận hành thương mại, với sản lượng thử nghiệm khoảng 666 triệu kWh.

- Dự án Nhơn Trạch 4 đã hoàn tất đo thông số đảm bảo ở các mức tải và chạy tin cậy 72 giờ, dự kiến bàn giao trong tháng 12/2025, với sản lượng thử nghiệm khoảng 306 triệu kWh.

Về công tác đấu nối, Tổng công ty Truyền tải điện Quốc gia (EVNNPT) đã hoàn thiện theo phương án tạm và lâu dài. Công tác thu xếp vốn, đã ký kết hợp đồng mua bán điện; hợp đồng mua khí dài hạn và hợp đồng mua khí chạy thử đều hoàn tất. Về nguồn nhân lực vận hành, bảo dưỡng được đào tạo bài bản, sẵn sàng tiếp nhận nhà máy.

Cụm dự án Nhà máy điện khí Nhơn Trạch 3 và 4 do PV Power làm chủ đầu tư, có tổng công suất thiết kế 1.624 MW, tổng mức đầu tư 1,4 tỷ USD. Đây là một trong số ít dự án có tổ máy tua bin khí công suất (trên 500 MW), hiệu suất khí (trên 60%) lớn nhất trên thế giới. Sau khi đi vào vận hành, cụm dự án sẽ đóng góp 9 tỷ kWh cho lưới điện quốc gia mỗi năm.

Theo ông Lê Như Linh - Tổng Giám đốc PV Power: Nhà máy điện Nhơn Trạch 3 và 4 là những công trình điện khí LNG có giá thành đầu tư rẻ nhất tại Việt Nam đến thời điểm hiện tại. Quá trình đầu tư xây dựng 2 nhà máy được triển khai đúng tiến độ, đặc biệt là không vượt tổng vốn đầu tư được phê duyệt nhờ sự trợ giúp, giám sát của Hội đồng thẩm định.

Trước ngày vận hành thương mại, chiều 20/11/2025, Phó Thủ tướng Bùi Thanh Sơn dẫn đầu đoàn công tác của Chính phủ đã kiểm tra tiến độ xây dựng cụm dự án Nhà máy nhiệt điện Nhơn Trạch 3 và 4 tại tỉnh Đồng Nai.

Tình hình triển khai cụm dự án điện LNG Nhơn Trạch 3 và 4 (cập nhật ngày 21/11/2025)

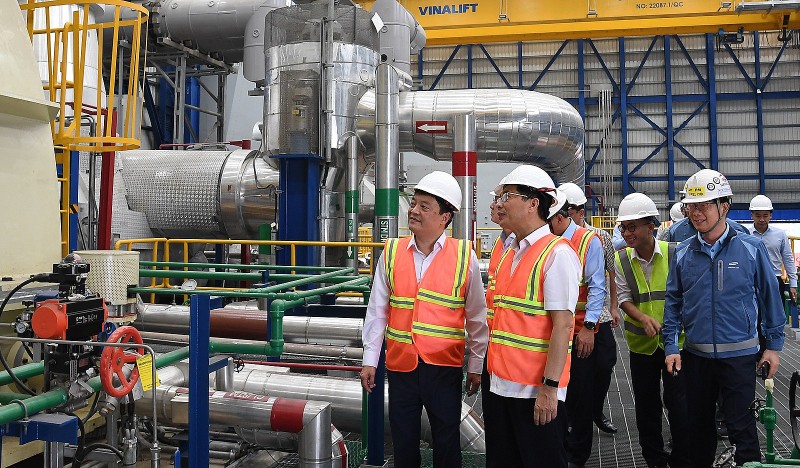

Phó Thủ tướng Bùi Thanh Sơn và đoàn công tác của Chính phủ kiểm tra tiến độ xây dựng cụm dự án Nhà máy điện LNG Nhơn Trạch 3 và 4 tại tỉnh Đồng Nai. Ảnh: VGP/Hải Minh.

Thay mặt Chính phủ, Thủ tướng Chính phủ, Phó Thủ tướng Bùi Thanh Sơn gửi lời thăm hỏi, lời chúc mừng tốt đẹp nhất đến toàn thể lãnh đạo, cán bộ, kỹ thuật viên, người lao động của PV Power, cũng như cụm Nhà máy điện Nhơn Trạch 3 và 4.

Qua khảo sát, Phó Thủ tướng bày tỏ vui mừng chứng kiến một trong những cụm dự án trọng điểm của ngành dầu khí đã hoàn thành, sẵn sàng đưa vào vận hành thương mại, góp phần bảo đảm an ninh năng lượng quốc gia trong bối cảnh đất nước đặt mục tiêu tăng trưởng cao, (trên 8% năm 2025 và hai con số trong giai đoạn tiếp theo), đóng góp thiết thực vào ngân sách của tỉnh Đồng Nai.

Trong thời gian tới, Phó Thủ tướng đề nghị:

1. PV Power tiếp tục phối hợp với Hội đồng thẩm định để đánh giá về mức độ hiện đại của cụm nhà máy, hoàn thiện công tác nghiệm thu.

2. Với nhà thầu quốc tế, đề nghị tiếp tục phối hợp với chủ đầu tư trong công tác đào tạo cán bộ, chuyển giao công nghệ vận hành để PV Power tự chủ trong vận hành cụm nhà máy.

3. Đề nghị tỉnh Đồng Nai bàn giao mặt bằng để xây dựng 17 móng cột điện thuộc dự án đường dây 220 kV để giải toả công suất của các nhà máy.

4. Đối với các kiến nghị của chủ đầu tư về cơ chế cho phép bán điện theo cụm để tận dụng tối đa công suất thiết kế của 2 nhà máy, giao Bộ Công Thương tiếp thu, nghiên cứu, đề xuất cơ chế, chính sách, trình cấp có thẩm quyền xem xét, quyết định trên tinh thần: Nếu hiệu quả phải áp dụng ngay./.

BBT TẠP CHÍ NĂNG LƯỢNG VIỆT NAM
