Cập nhật tiến độ thi công dự án Thủy điện Tích năng Bác Ái (ngày 27/3/2026)
06:49 | 27/03/2026
Ngày 23/3/2026, Việt Nam và Liên bang Nga đã ký Hiệp định liên Chính phủ về hợp tác xây dựng nhà máy điện hạt nhân đầu tiên trên lãnh thổ Việt Nam. Theo các thông tin ban đầu, dự án Nhà máy Điện hạt nhân Ninh Thuận 1 dự kiến gồm hai tổ máy, với tổng công suất khoảng 2.400 MW, sử dụng công nghệ lò phản ứng VVER-1200 do Nga phát triển. Nhân sự kiện này, chuyên gia Tạp chí Năng lượng Việt Nam có một số nhận định ban đầu về các tác động đến hệ sinh thái công nghệ cao cho nền kinh tế, cũng như vai trò của điện hạt nhân trong chiến lược năng lượng dài hạn ở nước ta... để bạn đọc cùng tham khảo. |
![]() |

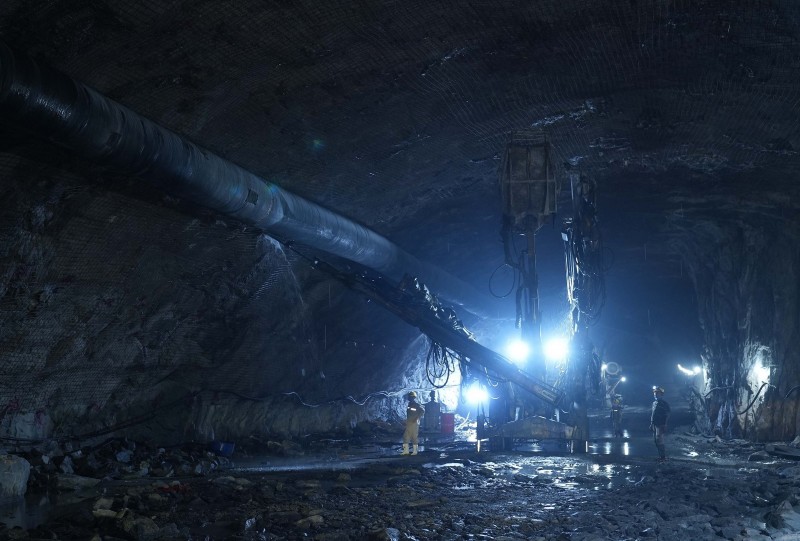

| Trên công trường dự án Nhà máy Thủy điện Tích năng Bác Ái, 26/3/2026. Ảnh: Ngọc Linh. |
Theo EVNPMB3: Trong quý 1/2026, nhiều hạng mục “đường găng” của dự án Thủy điện Tích năng Bác Ái ghi nhận kết quả tích cực, góp phần củng cố tiến độ tổng thể. Cụ thể:
1. Hạng mục hầm thi công vận hành - cấp gió đạt khối lượng lũy kế khoảng trên 55%.
2. Hạng mục tháp van hạ lưu đã hoàn thành đào đất, đá hở và hiện đang phun vảy bê tông gia cố mái tương đương 24,3% kế hoạch quý 1/2026.
3. Ngày 8/3/2026, đơn vị thi công đã hoàn thành lắp đặt thiết bị trạm nghiền và đang thực hiện công tác thí nghiệm vật liệu nghiền trước khi nghiền sàng đại trà cốt liệu để cung cấp cho công trường. Theo đó, đất đá sau khi đào hầm sẽ được đưa đến 2 trạm nghiền sàng để tạo cấp phối đá dăm phục vụ công tác đắp đường thi công vận hành, nền đường trong các hầm, làm vật liệu phun vẩy bê tông gia cố mái ta luy, vòm hầm.
![]() |

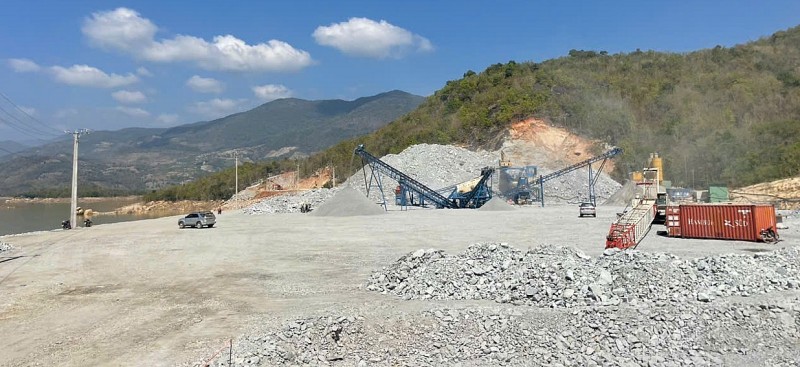

| Trạm nghiền sàng cốt liệu số 1. Ảnh: Ngọc Linh. |
Đặc biệt, ngày 24/3, tại Hà Nội, trong khuôn khổ Diễn đàn Kinh doanh và Đầu tư EU - Việt Nam 2026, Tập đoàn Điện lực Việt Nam (EVN) và các đối tác Pháp đã trao 2 thỏa thuận vay vốn cho dự án Nhà máy Thủy điện Tích năng Bác Ái, mỗi thỏa thuận trị giá 76 triệu euro. Đây là 2 trong nhóm 6 khoản vay của liên danh các tổ chức cho vay quốc tế dành cho dự án của EVN.
![]() |
| Tổng giám đốc EVN Nguyễn Anh Tuấn (bên trái) và đại diện bên cho vay - Cơ quan phát triển Pháp (AFD) thực hiện trao hợp đồng vay vốn cho dự án Nhà máy Thủy điện Tích năng Bác Ái. Ảnh: Nguyệt Hà. |
Dự án Nhà máy Thủy điện Tích năng Bác Ái (tỉnh Khánh Hòa) gồm 4 tổ máy, tổng công suất lắp đặt 1.200 MW, là dự án thủy điện tích năng đầu tiên của Việt Nam, có vai trò quan trọng trong điều tiết phụ tải. Nhà máy sẽ tích trữ năng lượng vào giờ thấp điểm và phát điện vào giờ cao điểm, qua đó góp phần làm phẳng biểu đồ phụ tải, nâng cao tính linh hoạt của hệ thống điện quốc gia.
Dự kiến, dự án sẽ hoàn thành tổ máy 1 vào tháng 12/2029, hoàn thành tổ máy 4 vào tháng 12/2030 và hoàn thành toàn bộ dự án vào tháng 5/2031.
Công trình Thủy điện Tích năng Bác Ái không chỉ là một dự án năng lượng quan trọng, mà còn mang lại nhiều lợi ích dài hạn về kinh tế, xã hội và môi trường. Dự án này sẽ góp phần quan trọng vào việc đảm bảo an ninh năng lượng quốc gia và thúc đẩy quá trình chuyển đổi sang nền kinh tế xanh, bền vững./.
