Tiến độ tổng thể dự án Nhiệt điện Quảng Trạch 1 (cập nhật 19/5/2025)
07:03 | 19/05/2025
![]() Như chúng ta đều biết: Ngày 16/4/2025, một số báo của chúng ta thông tin về hệ thống điện Tây Ban Nha hoàn toàn chạy bằng năng lượng tái tạo (tính cả thủy điện). 12 ngày sau (28/4), theo nguồn tin từ AFP, các quốc gia trên bán đảo Iberia là Tây Ban Nha, Bồ Đào Nha mất điện trên diện rộng, khiến các mạng di động, Internet bị tê liệt, tàu điện phải dừng hoạt động, gây hỗn loạn tại các sân bay, ga tàu, đường phố, nhiều người bị mắc kẹt trong thang máy. “Tình trạng khẩn cấp” đã được ban bố, trong khi các cơ quan hữu quan nỗ lực xử lý tình hình... Chuyên gia Tạp chí Năng lượng Việt Nam phân tích chi tiết hơn về sự cố này, kèm theo một vài khuyến nghị cho hệ thống điện của chúng ta. |
![]() |
Hình ảnh khu vực nhà nước làm mát và kênh nhận nước làm mát của công trường Nhà máy Nhiệt điện Quảng Trạch 1 (tháng 5/2025). |
Đáng chú ý, các mốc kỹ thuật quan trọng tiếp tục được hoàn thành đúng kế hoạch. Dự án đã đóng điện thành công máy biến áp chính vào ngày 29/4/2025 và sản xuất được nước khử khoáng từ ngày 10/5/2025. Đây là hai điều kiện then chốt để chuẩn bị cho giai đoạn chạy thử và vận hành tổ máy số 1.
Lực lượng thi công được huy động tối đa, nhiều hạng mục được triển khai liên tục ba ca mỗi ngày. EVNPMB2 đã chủ động rà soát tổng thể tiến độ dự án, tập trung ưu tiên thi công các hạng mục then chốt như hệ thống nước làm mát, kênh dẫn nước, khu xử lý nước và các tuyến ống chính. Các thủ tục liên quan đến nhập khẩu thiết bị, thông quan vật tư cũng được đơn vị triển khai quyết liệt nhằm rút ngắn thời gian chờ đợi, bù lại các phần việc bị chậm.
Cùng với việc đẩy nhanh thi công, EVNPMB2 cũng đang tích cực triển khai công tác chuẩn bị cho giai đoạn vận hành. Đến nay, dự án đã hoàn thành gần 60% kế hoạch tuyển dụng nhân sự. Đợt đào tạo đầu tiên đã được tổ chức tại Nhà máy Nhiệt điện Vĩnh Tân 4 (Bình Thuận) và hoàn tất trong tháng 1/2025. Đợt đào tạo thứ hai đang diễn ra tại công trường, tập trung vào hai nhóm chính là vận hành và sửa chữa thiết bị. Đây là bước chuẩn bị quan trọng nhằm đảm bảo bộ máy vận hành sẵn sàng tiếp nhận nhà máy ngay khi đưa vào sử dụng.
Công tác an toàn, sức khỏe và môi trường (HSE) luôn được đặt lên hàng đầu. Dự án đã tổ chức hơn 44.000 lượt huấn luyện an toàn lao động với 20 lĩnh vực công việc đặc thù. Tính đến nay, dự án đã đạt trên 13 triệu giờ công lao động an toàn và không để xảy ra bất kỳ sự cố môi trường nào trong quá trình thi công.
Kiểm tra thực tế tại công trường mới đây, Phó Tổng giám đốc EVN Nguyễn Tài Anh ghi nhận sự cố gắng của Ban Quản lý dự án Điện 2, tổng thầu EPC, các nhà thầu phụ; đồng thời yêu cầu các đơn vị cần tập trung cao độ, tăng tốc thi công để đáp ứng được mục tiêu tiến độ đã đề ra. EVN yêu cầu Ban Quản lý dự án Điện 2 cần tiếp tục nỗ lực hơn nữa, tập trung phối hợp với các bên tạo khí thế thi đua sôi nổi trên công trường. Trong đó, các đơn vị lắp máy tăng cường nhân lực, làm 3 ca để hoàn thiện các hạng mục đường găng quan trọng để đạt được mốc hòa đồng bộ với các hạng mục khác, đẩy nhanh tiến độ dự án.
![]() |

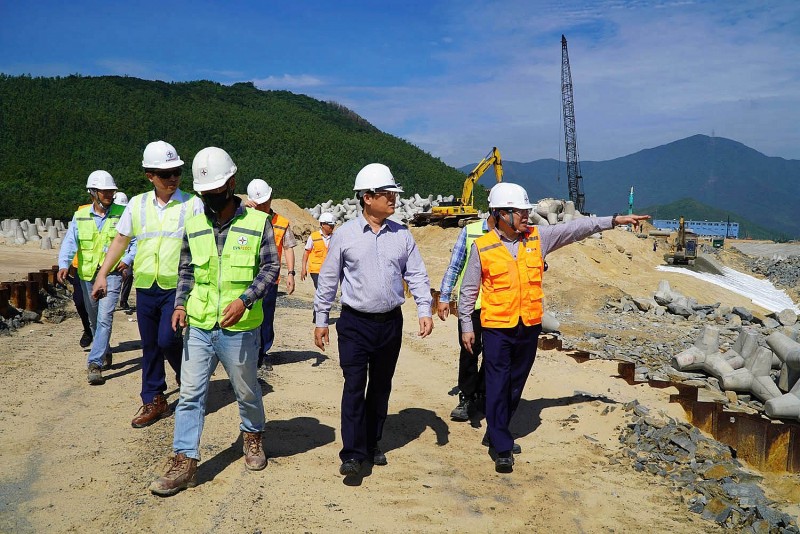

Phó Tổng giám đốc EVN Nguyễn Tài Anh (hàng đầu, thứ 2 từ phải sang) kiểm tra công trường vào ngày 16/5/2025. Ảnh: ĐVCC. |
Công trình Nhà máy Nhiệt điện Quảng Trạch 1 được khởi công từ tháng 12/2021, khi đi vào vận hành sẽ cung cấp điện cho hệ thống điện quốc gia, góp phần đảm bảo an ninh năng lượng và góp phần phát triển kinh tế, xã hội, tăng nguồn thu ngân sách cho tỉnh Quảng Bình, tạo việc làm cho nhân dân trong khu vực./.
BBT TẠP CHÍ NĂNG LƯỢNG VIỆT NAM
