Đóng điện đường dây 110kV trên không, khôi phục cấp điện hoàn toàn cho Đặc khu Phú Quốc
08:36 | 06/12/2025
Để giúp các đại biểu Quốc hội tham dự Kỳ họp thứ 10 - Quốc hội khóa XV cập nhật một số thông tin tham khảo trong quá trình thảo luận, góp ý xây dựng dự án Luật, Nghị quyết của Quốc hội liên quan đến lĩnh vực điện lực, Hội đồng Khoa học Tạp chí Năng lượng Việt Nam vừa hoàn thiện Báo cáo về “Nhận diện rủi ro, thách thức và gợi ý giải pháp chính sách phát triển ngành điện của Việt Nam” - tháng 10/2025. Dưới đây là nội dung chính của Báo cáo. |
Đường dây 110 kV trên không được xây dựng từ trụ đấu nối cáp ngầm tiếp bờ hiện hữu phía Hà Tiên đến vị trí xảy ra sự cố, với 4 khoảng trụ. Công trình được triển khai và đóng điện thành công trong thời gian ngắn, đã kịp thời khôi phục cung cấp điện phục vụ hoạt động sản xuất, kinh doanh của người dân, doanh nghiệp trên đảo ngọc sau sự cố.
Có được kết quả này là sự vào cuộc, chỉ đạo quyết liệt của lãnh đạo Tỉnh uỷ, UBND tỉnh An Giang; sự hỗ trợ của các sở, ban, ngành tỉnh An Giang, đặc biệt là sự chia sẻ, đồng hành của chính quyền, doanh nghiệp và người dân tại Đặc khu Phú Quốc; sự chủ động, phối hợp kịp thời, chặt chẽ của Trung tâm Điều độ Hệ thống điện miền Nam (SSO) trong việc lập phương án cấp điện sau sự cố, thực hiện tính toán, lập phương thức đóng điện và chuẩn bị các điều kiện cần thiết để có thể đóng điện trở lại tuyến cáp ngầm ngay sau khi hoàn thành công tác thi công.
Cùng với đó sự quyết tâm, nỗ lực cao của tập thể lãnh đạo, CBCNV EVNSPC, PC An Giang và các đơn vị liên quan của EVNSPC trong việc tham gia hỗ trợ khắc phục sự cố trong những ngày qua.
Sau khi khôi phục cấp điện cho Đặc khu Phú Quốc, PC An Giang tiếp tục phối hợp với các đơn vị liên quan tiến hành các bước tiếp theo để tiến hành sửa chữa đoạn cáp bị sự cố, hoàn trả lại hiện trạng như ban đầu.
Trước đó, vào lúc 13 giờ 15 phút ngày 29/11/2025 xảy ra sự cố đường dây 110 kV 173 Hà Tiên - 172 Phú Quốc làm mất điện Trạm biến áp 110 kV Phú Quốc, làm ảnh hưởng đến việc cung cấp điện cho Đặc khu Phú Quốc.
Theo ghi nhận, Công ty TNHH Tư vấn Thiết kế Xây dựng Thuận Thành KG đang thi công dựng sàn đạo trong hành lang an toàn của tuyến cáp ngầm 110 kV Hà Tiên - Phú Quốc thuộc bờ biển Hà Tiên. Việc ép cọc thép sàn đạo là nguyên nhân gây nên sự cố thuộc đoạn cáp ngầm 110 kV cấp điện cho Đặc khu Phú Quốc.
Ngay sau khi sự cố xảy ra, để duy trì cung cấp điện và vận hành an toàn hệ thống điện, PC An Giang khẩn trương thực hiện phương án cấp điện ưu tiên từ nguồn Trạm 110/22 kV Nam Phú Quốc qua lưới trung áp 22 kV cho các nhóm khách hàng ưu tiên; vận động các khách hàng lớn có máy phát tự vận hành cấp điện để tận dụng công suất còn lại phục vụ khách hàng sinh hoạt…
EVNSPC cũng đã huy động 20 máy phát diesel di động của các Công ty Điện lực thành viên, với tổng công suất 3,5 MW vận chuyển đến Phú Quốc để tăng nguồn cung cấp điện.

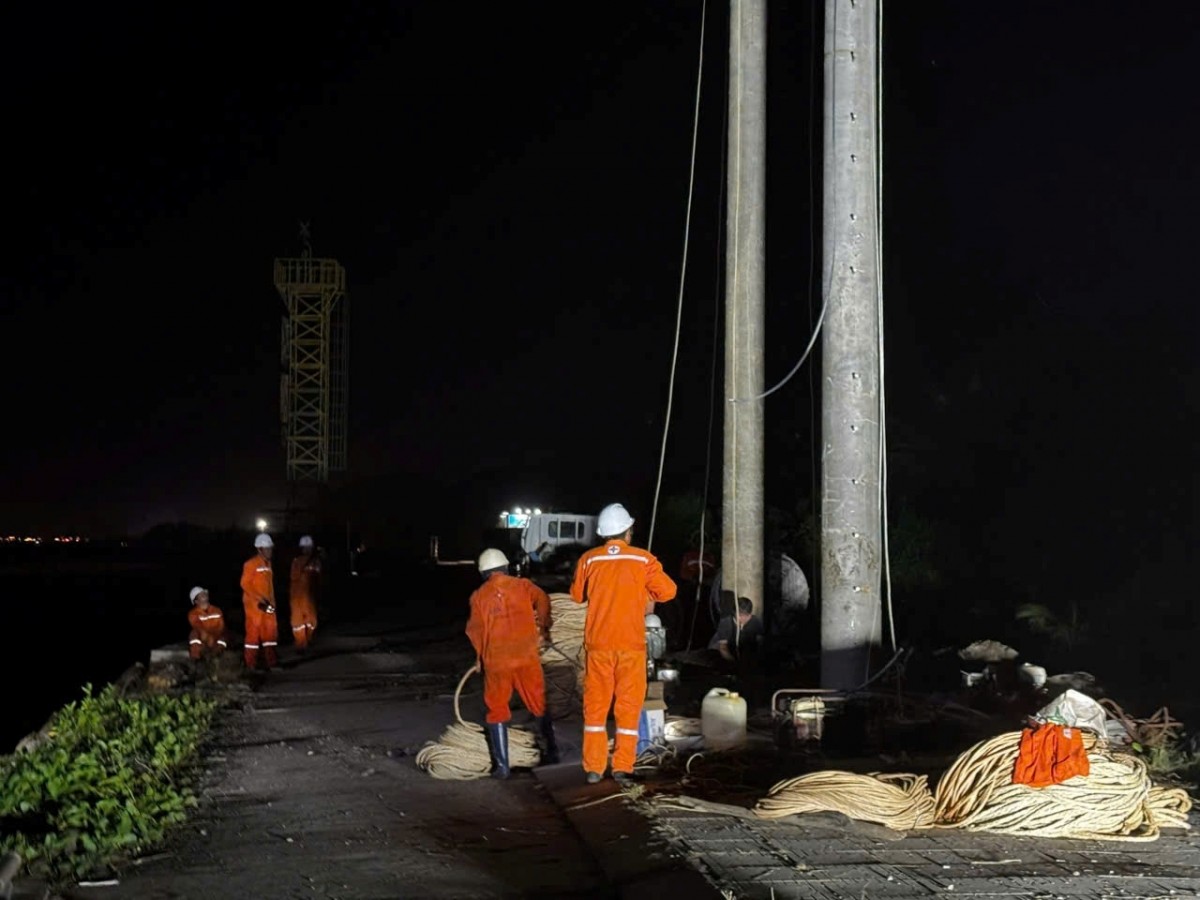

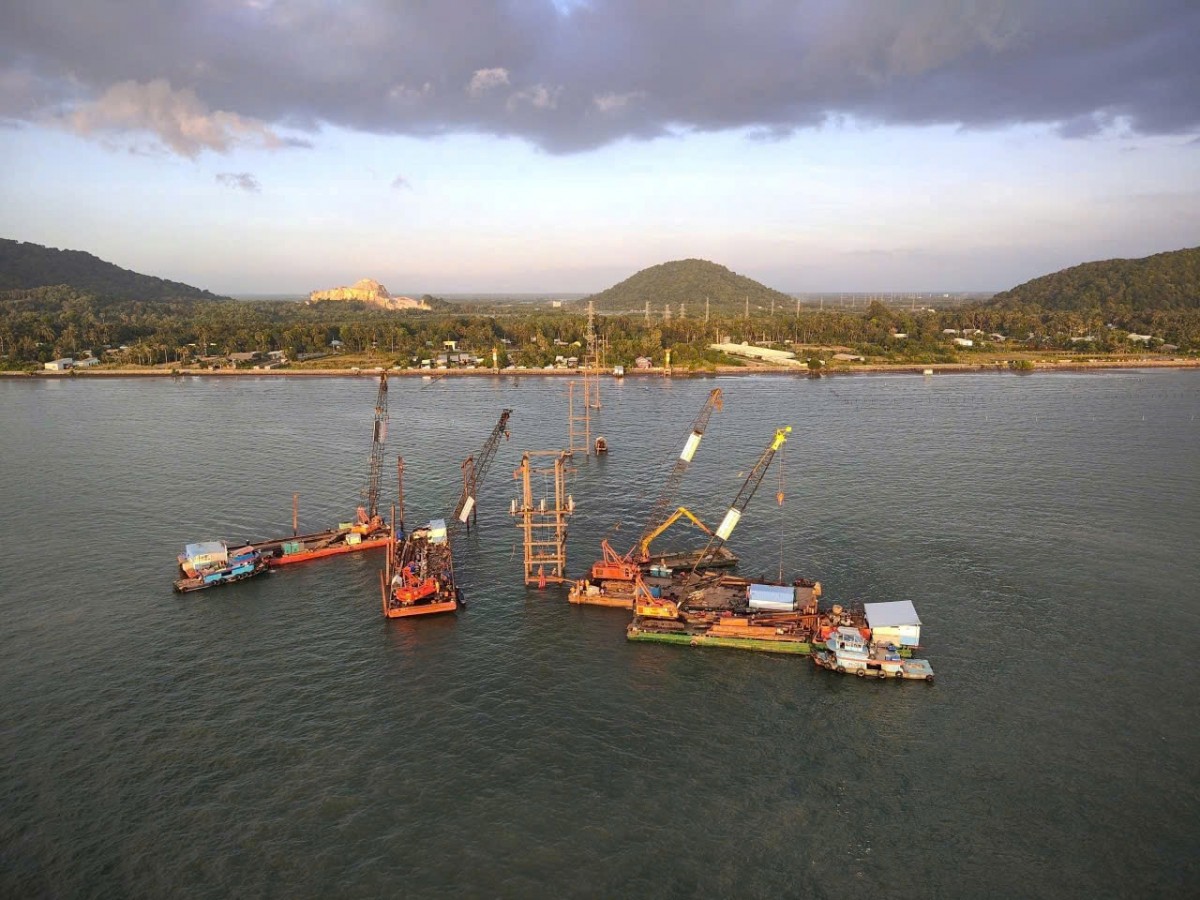

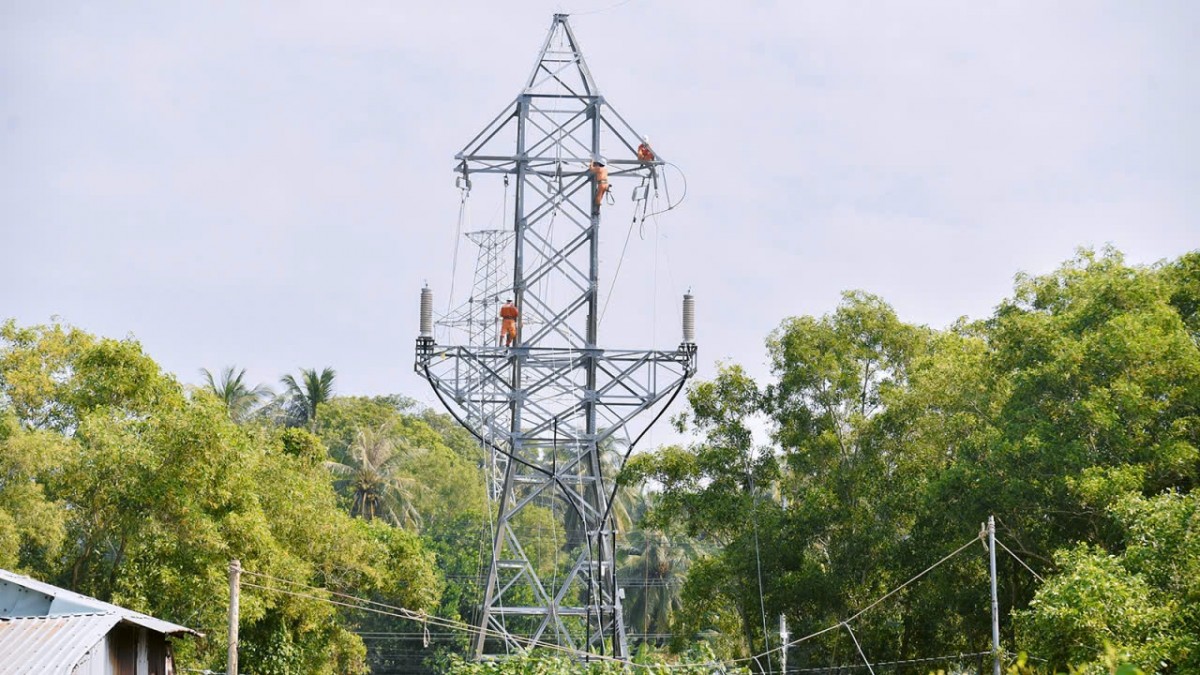

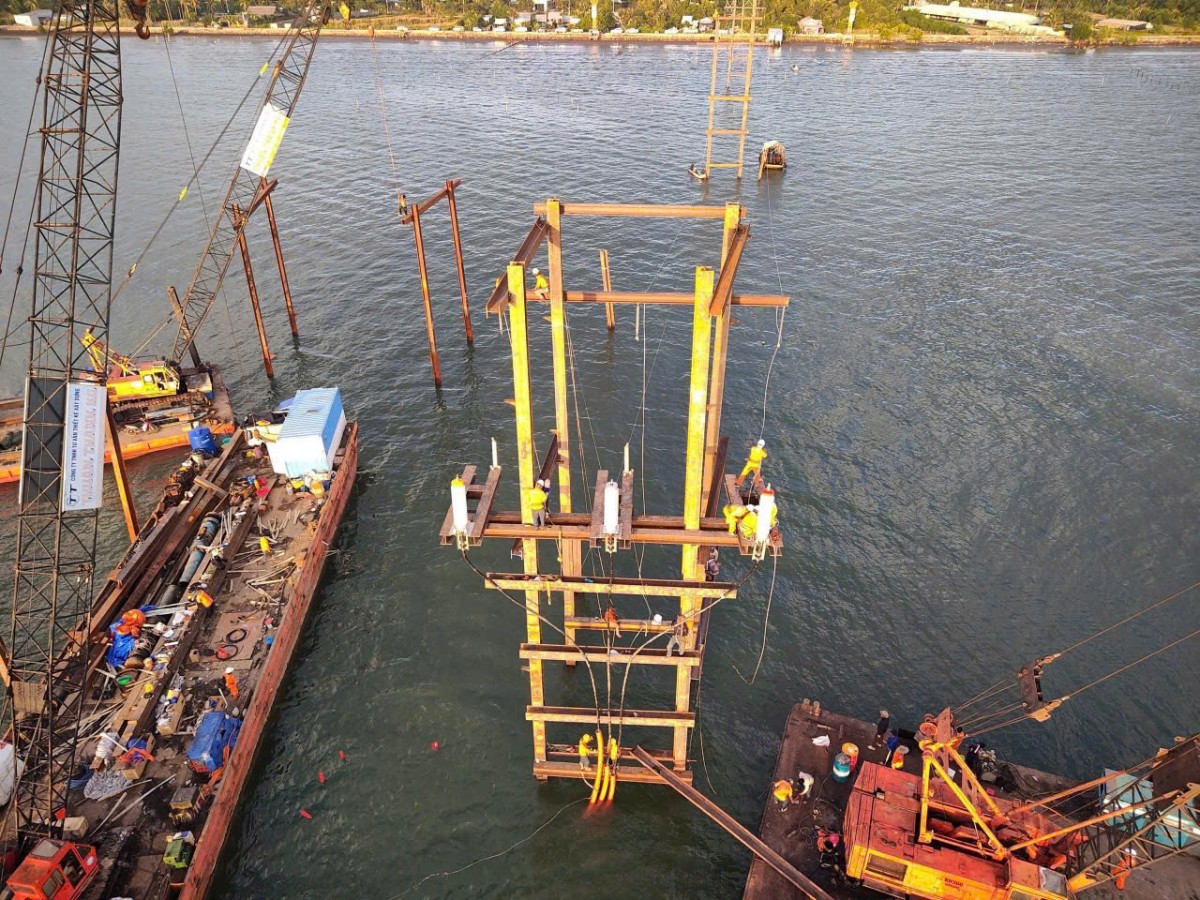

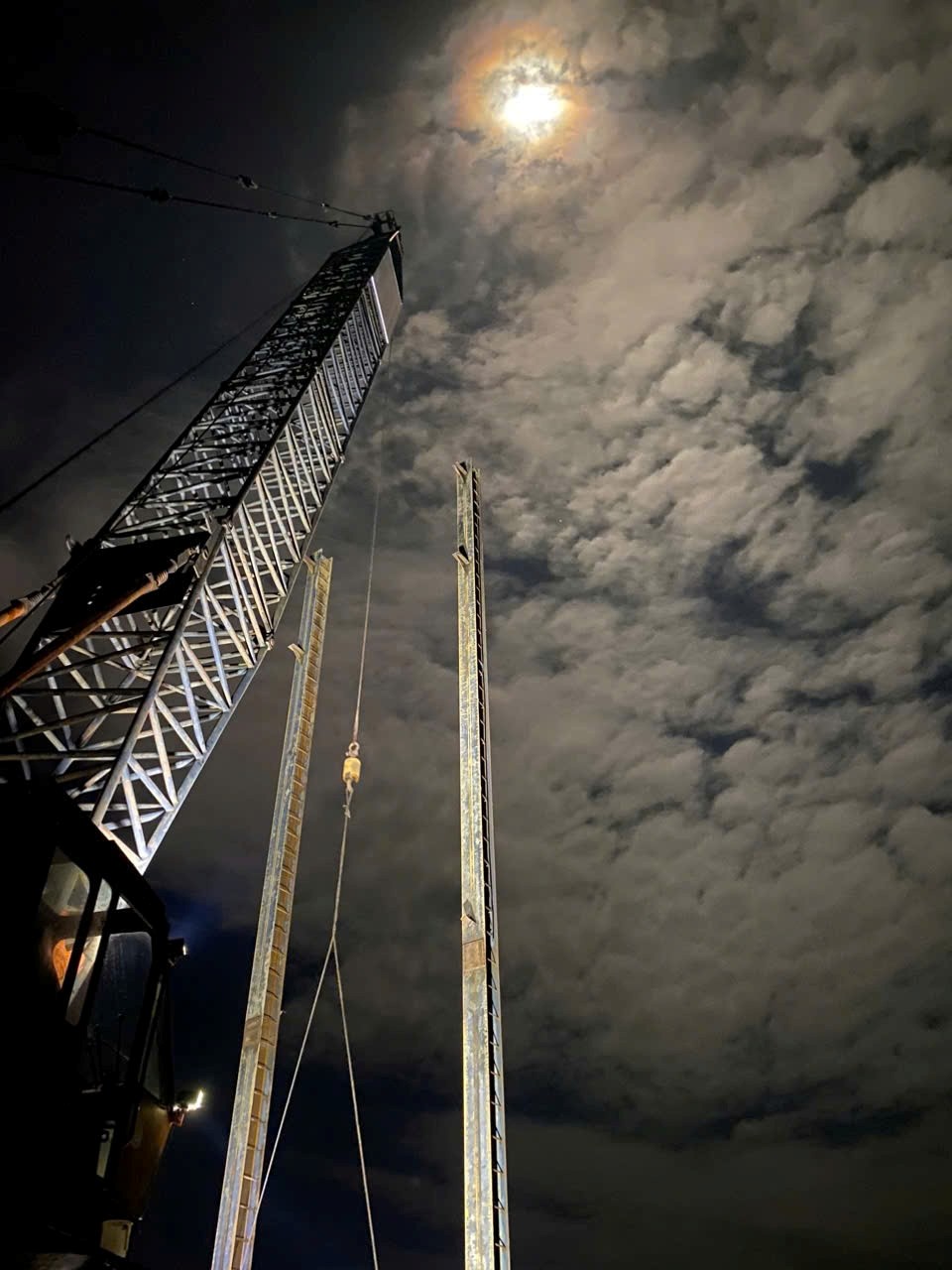

Một số hình ảnh cán bộ, kỹ sư công nhân EVNSPC, PC An Giang và các đơn vị liên quan khẩn trương thi công ngày, đêm để khắc phục sự cố cáp ngầm 110 kV Hà Tiên - Phú Quốc, khôi phục cấp điện hoàn toàn cho Đặc khu Phú Quốc:
![]() |
![]() |
![]() |
![]() |
![]() |
