Đóng điện dự án nâng công suất Trạm biến áp 500 kV Sông Mây
08:05 | 23/12/2022
Gắn biển công trình ‘xây dựng Trạm biến áp 110 kV Trâu Quỳ và nhánh rẽ’ Sáng ngày 16/12/2022, để chào mừng kỷ niệm 68 năm ngày truyền thống Ngành Điện lực Việt Nam (21/12/1954 - 21/12/2022), Tổng công ty Điện lực TP Hà Nội (EVNHANOI) tổ chức Lễ gắn biển công trình “Xây dựng mới TBA 110 kV Trâu Quỳ và nhánh rẽ” tại Trạm biến áp 110 kV Trâu Quỳ, huyện Gia Lâm, TP Hà Nội. |
Đóng điện công trình nâng công suất Trạm biến áp 500 kV Ô Môn Ngày 11/12/2022, trong khuôn viên Trạm biến áp 500 kV Ô Môn (phường Phước Thới, quận Ô Môn, TP. Cần Thơ), Ban QLDA các công trình điện miền Nam (SPMB) phối hợp với các đơn vị liên quan tổ chức nghiệm thu đóng điện hoàn thành hạng mục công trình nâng công suất TBA 500 kV Ô Môn. |

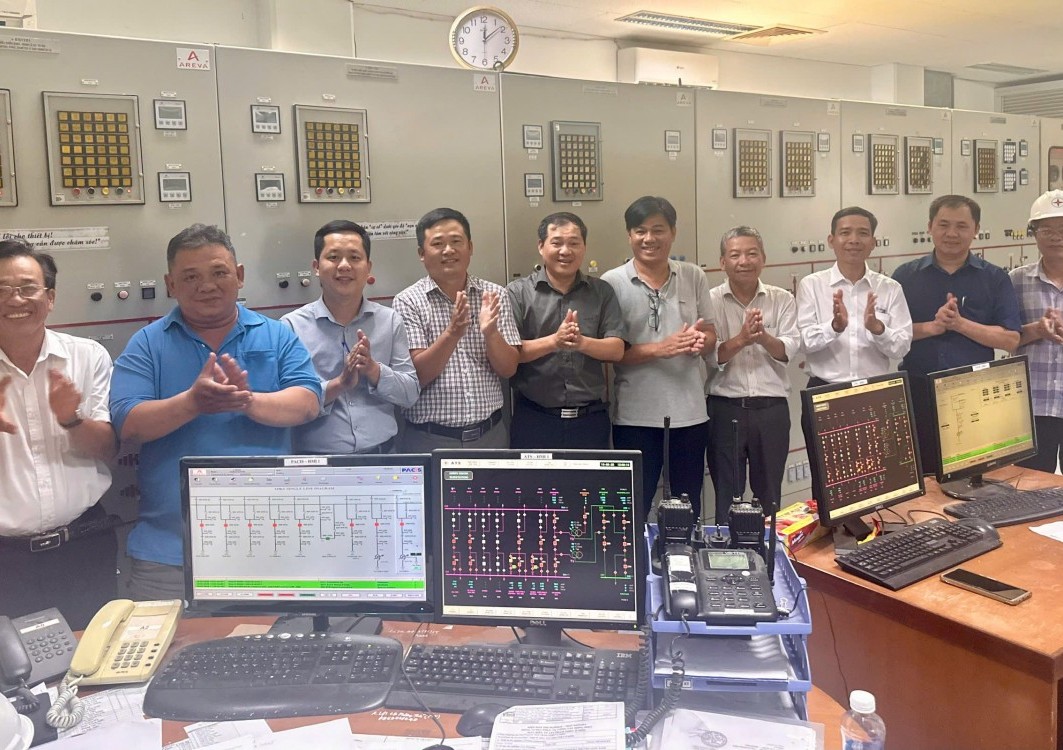

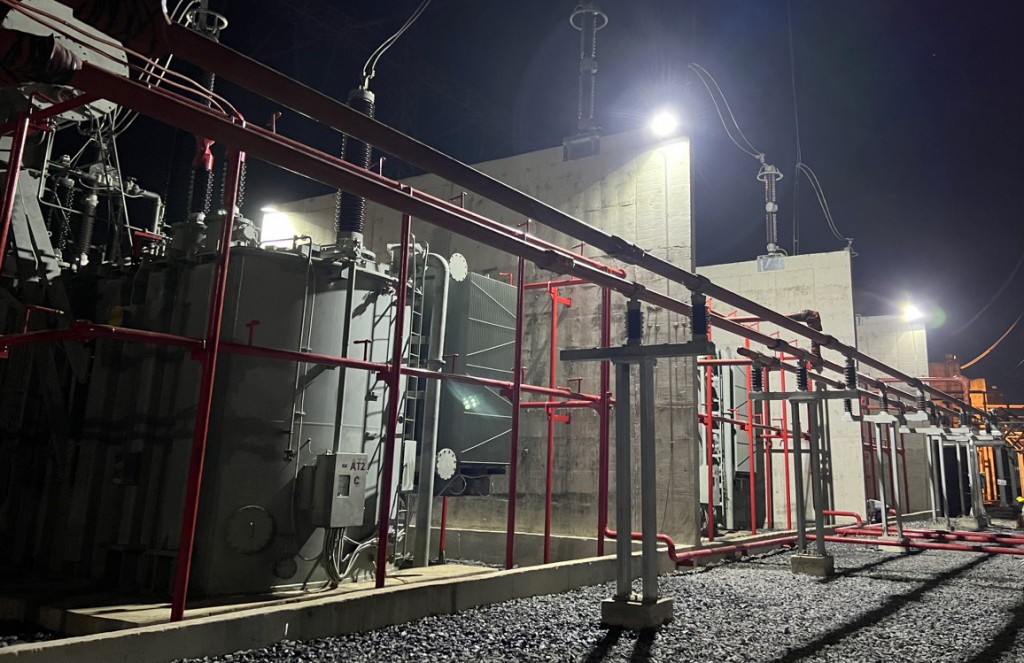

Máy biến áp AT2 tại Trạm biến áp 500 kV Sông Mây được SPMB hoàn thành đóng điện vào lúc 2h46 phút (ngày 23/12/2022). |
Dự án được triển khai trong khuôn viên hàng rào Trạm biến áp 500 kV Sông Mây hiện hữu thuộc địa bàn xã Bắc Sơn, huyện Trảng Bom, tỉnh Đồng Nai. Dự án có tổng mức đầu tư dự toán khoảng 441,6 tỷ đồng, với quy mô nâng công suất 2 máy biến áp 500 kV từ 600 MVA lên 900 MVA, giai đoạn này nâng công suất máy biến áp AT2.
Dự án do Tổng công ty Truyền tải điện Quốc gia (EVNNPT) làm chủ đầu tư, SPMB quản lý điều hành dự án, Công ty Truyền tải điện 4 tiếp nhận vận hành.
Sau khi đóng điện nâng công suất Máy biến áp AT2, Trạm biến áp 500 kV Sông Mây được nâng công suất lên 2.000 MVA (máy biến áp AT1- 600 MVA + AT2 - 900 MVA + AT3 - 250 MVA + AT4 - 250 MVA).
Việc đóng điện dự án góp phần đảm bảo cung cấp điện cho phụ tải và đáp ứng nhu cầu phát triển kinh tế, xã hội của tỉnh Đồng Nai và các tỉnh miền Đông Nam Bộ, đặc biệt nhằm đảm bảo cung cấp điện cho hoạt động sản xuất, kinh doanh dịp Tết Nguyên đán Quý Mão tới, cũng như đảm bảo điện cho hoạt động sản xuất năm 2023. Tránh quá tải các máy biến áp 500/220 kV tại Trạm biến áp 500 kV Sông Mây hiện hữu, giảm tải cho các máy biến áp 500/220 kV tại các TBA 500 kV Tân Định, Tân Uyên, Long Thành.
Dự án góp phần giải tỏa công suất của các nhà máy điện khu vực Nam Trung Bộ, bao gồm cả các nhà máy điện năng lượng tái tạo; đảm bảo tiêu chí N-1, tăng cường ổn định hệ thống điện, nâng cao độ tin cậy, an toàn cung cấp điện cho hệ thống điện quốc gia. Phù hợp với Quy hoạch điện phát triển điện lực quốc gia.
Việc hoàn thành đóng điện dự án là hoạt động thiết thực của Ban QLDA các công trình điện miền Nam chào mừng kỷ niệm 68 năm ngày Truyền thống ngành Điện lực Việt Nam (21/12/1954 - 21/12/2022).
BBT TẠP CHÍ NĂNG LƯỢNG VIỆT NAM
