Nghiệm thu hoàn thành công trình Nhà máy Thủy điện Ialy mở rộng
06:25 | 30/06/2025
![]() Ngày 24/6/2025 tại TP. Frankfurt (CHLB Đức), Tập đoàn Điện lực Việt Nam (EVN) đã ký hiệp định vay vốn trị giá 65 triệu EUR với Ngân hàng Tái thiết Đức (KfW) cho dự án Nhà máy Thủy điện Trị An mở rộng. Đây là dự án đầu tiên mà KfW cho EVN vay theo hình thức vay trực tiếp, không có bảo lãnh của Chính phủ. |
![]() |
Thứ trưởng Bộ Xây dựng Phạm Minh Hà - Phó Chủ tịch Thường trực Hội đồng phát biểu tại cuộc họp, ngày 27/6/2025. Ảnh: Trần Ngọc Hiến. |
Theo báo cáo tổng hợp từ EVN: Đến thời điểm hiện tại, toàn bộ các hạng mục xây dựng chính của dự án đã hoàn thành theo đúng thiết kế được phê duyệt. Cả hai tổ máy đều đã hoàn tất quá trình chạy thử nghiệm độ tin cậy với các thông số kỹ thuật vận hành nằm trong giới hạn cho phép. Công trình đã cơ bản đáp ứng các yêu cầu chất lượng, đủ điều kiện để đưa vào vận hành phát điện sau khi hoàn tất các thủ tục nghiệm thu cấp Nhà nước.
Trong quá trình triển khai, dự án đã trải qua 6 đợt kiểm tra định kỳ do Cơ quan Thường trực Hội đồng thực hiện từ tháng 1/2022 đến tháng 6/2025. Hội đồng đánh giá: Chủ đầu tư đã thực hiện đầy đủ các thủ tục pháp lý trong đầu tư xây dựng như: Đánh giá tác động môi trường, thẩm định thiết kế cơ sở, phê duyệt thiết kế kỹ thuật, phê duyệt phòng cháy chữa cháy và các giấy phép môi trường cần thiết.
Công tác quản lý chất lượng thiết kế và thi công được EVN và các đơn vị tư vấn, nhà thầu kiểm soát chặt chẽ. Những tồn tại kỹ thuật trong quá trình thi công đã được chủ đầu tư tiếp thu, tổ chức khắc phục và có báo cáo giải trình đầy đủ với Hội đồng.
Tổ chuyên gia Hội đồng nhận định: Chất lượng tổng thể công trình phù hợp với yêu cầu thiết kế, các hạng mục nhỏ chưa hoàn thiện còn lại không ảnh hưởng đến việc vận hành phát điện.
Phát biểu kết luận cuộc họp, Phó Chủ tịch Thường trực Hội đồng, Thứ trưởng Bộ Xây dựng Phạm Minh Hà ghi nhận và đánh giá cao những nỗ lực, cố gắng của EVN, Ban Quản lý dự án Điện 2, các nhà thầu, đơn vị tư vấn, cùng toàn bộ lực lượng tham gia xây dựng công trình Nhà máy Thủy điện Ialy mở rộng. Đây là một công trình lớn, với khối lượng công việc rất phức tạp, nhiều khó khăn, thử thách trong suốt quá trình triển khai. Kết quả hôm nay là minh chứng sinh động cho năng lực quản lý dự án và kinh nghiệm dày dạn của EVN với vai trò chủ đầu tư, thể hiện sự phối hợp chặt chẽ, hiệu quả giữa các nhà thầu, đơn vị tư vấn và cơ quan quản lý Nhà nước...
Sau quá trình kiểm tra thực tế tại công trình, cũng như rà soát hồ sơ, Thứ trưởng Bộ Xây dựng đánh giá: Hồ sơ pháp lý của dự án đã cơ bản đầy đủ, đáp ứng các quy định hiện hành và đề nghị Cơ quan Thường trực Hội đồng hoàn thiện các thủ tục để chấp thuận kết quả nghiệm thu hoàn thành đưa vào sử dụng công trình Nhà máy Thủy điện Ialy mở rộng. Đề nghị chủ đầu tư tiếp tục thực hiện nghiêm túc công tác quan trắc, theo dõi và vận hành công trình theo đúng các quy định hiện hành, đảm bảo an toàn trong quá trình khai thác.
Phát biểu tại cuộc họp, Phó Tổng giám đốc EVN Phạm Hồng Phương nhấn mạnh: Nhà máy Thủy điện Ialy mở rộng là công trình mở rộng thủy điện lớn thứ hai do EVN đang làm chủ đầu tư (chỉ sau Nhà máy Thủy điện Hòa Bình mở rộng), với nhiều khó khăn, thử thách trong suốt quá trình thi công. Kết quả đạt được ngày hôm nay là sự đóng góp của rất nhiều lực lượng, đặc biệt là sự hỗ trợ từ các cơ quan quản lý Nhà nước (Bộ Công Thương, Bộ Xây Dựng), cùng sự đồng hành chuyên môn sâu của tổ chuyên gia, nỗ lực vượt khó của các nhà thầu, đơn vị thi công và sự ủng hộ tích cực từ chính quyền địa phương.
Bên cạnh Nhà máy Thủy điện Ialy mở rộng, EVN đang quyết liệt triển khai nhiều dự án nguồn điện lớn khác như: Nhà máy Thủy điện Hòa Bình mở rộng, Nhà máy Thủy điện Tích năng Bác Ái, dự án Nhà máy Thủy điện Trị An mở rộng… Phó Tổng giám đốc EVN bày tỏ mong muốn tiếp tục nhận được sự quan tâm, hỗ trợ của lãnh đạo các bộ, ngành, Cơ quan Thường trực Hội đồng và Tổ chuyên gia trong quá trình triển khai các dự án trọng điểm của EVN, với mục tiêu góp phần đảm bảo an ninh năng lượng quốc gia, phục vụ phát triển kinh tế, xã hội đất nước.
![]() |

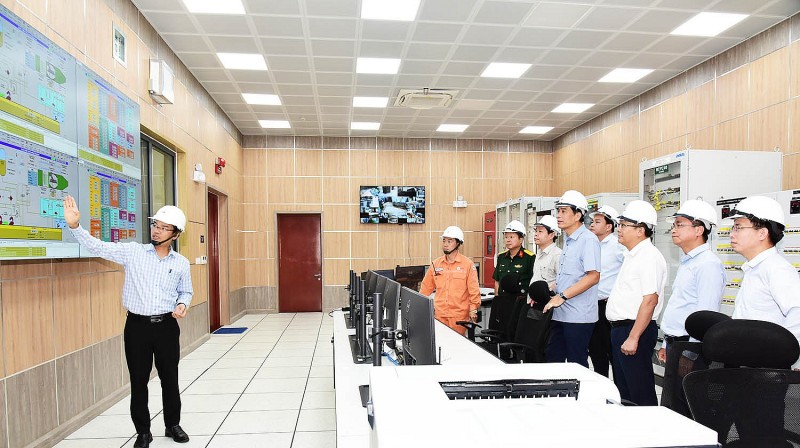

Giám đốc Công ty Thủy điện Ialy Đoàn Tiến Cường trình bày sơ đồ hoạt động của Nhà máy Thủy điện Ialy mở rộng. Ảnh: Trần Ngọc Hiến. |
Trước đó, ngày 26/6/2025, Hội đồng nghiệm thu cấp chủ đầu tư cũng đã họp nghiệm thu hoàn thành đưa vào sử dụng công trình Nhà máy Thủy điện Ialy mở rộng.
Nhà máy Thủy điện Ialy mở rộng có công suất lắp máy 360 MW, với 2 tổ máy, thuộc loại công trình công nghiệp, cấp I. Quy mô dự án xây dựng mới tuyến năng lượng gồm các hạng mục kênh dẫn vào, cửa lấy nước, đường hầm dẫn nước, tháp điều áp, đường ống áp lực, nhà máy, kênh xả và hệ thống đấu nối. Dự án sử dụng chung các hạng mục đập dâng, hồ chứa của công trình Nhà máy Thủy điện Ialy hiện hữu (720 MW).
Việc sớm đưa công trình vào vận hành không chỉ góp phần tăng cường nguồn điện cho hệ thống điện quốc gia, mà còn giúp tối ưu hóa khai thác nguồn nước, nâng cao hiệu quả vận hành toàn bộ cụm thủy điện trên bậc thang sông Sê San./.
BBT TẠP CHÍ NĂNG LƯỢNG VIỆT NAM
