Dự án ĐZ 500 kV Quảng Trạch - Dốc Sỏi sẵn sàng đóng điện nghiệm thu kỹ thuật

 - Hội đồng nghiệm thu cấp Tổng công ty Truyền tải điện Quốc gia (EVNNPT) dự án đường dây 500 kV Quảng Trạch - Dốc Sỏi và Sân phân phối 500 kV Quảng Trạch thuộc Công trình đường dây 500 kV mạch 3 họp chiều 30/5, tại Quảng Bình. Ông Bùi Văn Kiên - Phó Tổng giám đốc EVNNPT, Chủ tịch Hội đồng nghiệm thu khẳng định dự án sẵn sàng đóng điện nghiệm thu kỹ thuật.

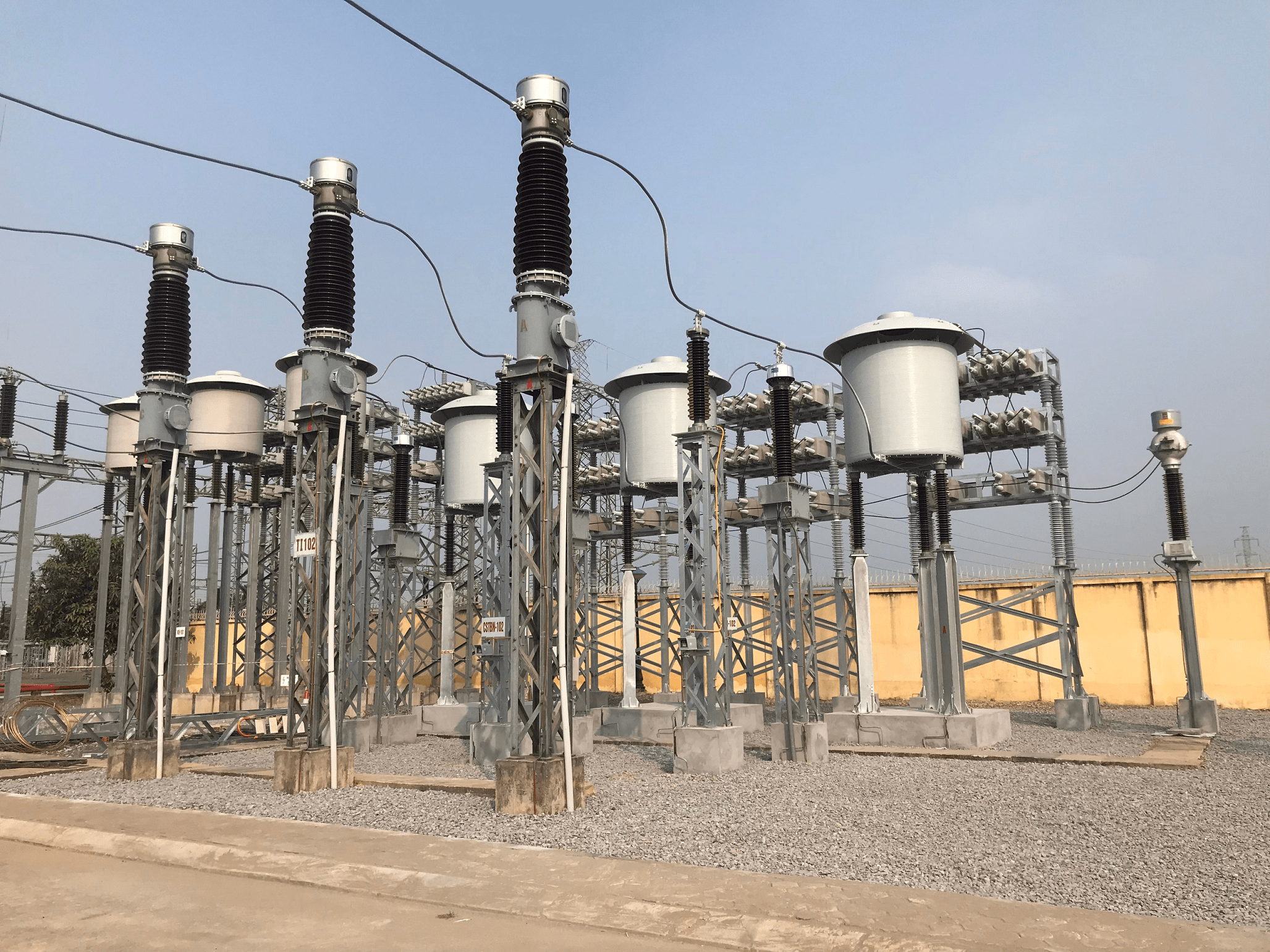

Đóng điện 2 dự án lắp đặt tụ bù 110 kV tại TBA 220 kV Phủ Lý và Vĩnh Yên Đóng điện 2 dự án lắp đặt tụ bù 110 kV tại TBA 220 kV Phủ Lý và Vĩnh Yên

Để đảm bảo chất lượng điện áp, chất lượng điện năng khu vực phía Bắc, cũng như đảm bảo an toàn cung cấp điện khi mùa nắng nóng đang đến gần, Ban Quản lý Dự án các công trình điện miền Bắc (NPMB) đã nỗ lực hoàn thành đóng diện 2 dự án lắp đặt tụ bù 110 kV tại Trạm biến áp 220 kV Phủ Lý và Vĩnh Yên.

Triển khai thi công Trạm biến áp 500 kV Lào Cai và các đường dây 220 kV đấu nối Triển khai thi công Trạm biến áp 500 kV Lào Cai và các đường dây 220 kV đấu nối

Ngày 21/4/2022 tại huyện Bảo Thắng, tỉnh Lào Cai, Tập đoàn Điện lực Việt Nam (EVN) và Ban Quản lý dự án Điện 1 đã tổ chức Lễ triển khai thi công xây dựng công trình Trạm biến áp 500 kV Lào Cai và các đường dây 220 kV đấu nối.

Đóng điện dự án nâng công suất TBA 500 kV Đắk Nông (giai đoạn 1) Đóng điện dự án nâng công suất TBA 500 kV Đắk Nông (giai đoạn 1)

Vào lúc 01h58 phút ngày 18/3/2022, tại Trạm biến áp 500 kV Đăk Nông, xã Nhân Cơ, huyện Đăk R’Lấp, tỉnh Đắk Nông, Ban Quản lý dự án các công trình điện miền Nam (SPMB) đã phối hợp với các đơn vị liên quan tổ chức nghiệm thu đóng điện thành công giai đoạn 1 “thay thế MBA AT2 (từ 450 MVA lên 900 MVA) và các thiết bị ngăn lộ 232” thuộc dự án Nâng công suất Trạm biến áp 500 kV Đắk Nông.

Dự án ĐZ 500 kV Quảng Trạch - Dốc Sỏi sẵn sàng đóng điện nghiệm thu kỹ thuật
Phó Tổng giám đốc EVNNPT, Chủ tịch Hội đồng nghiệm thu cấp Tổng công ty Bùi Văn Kiên phát biểu tại cuộc họp.

Phó Tổng giám đốc EVNNPT Bùi Văn Kiên ghi nhận những nỗ lực của Ban QLDA các công trình điện miền Trung (CPMB) - đơn vị quản lý điều hành dự án, các đơn vị tham gia xây dựng công trình đã vượt qua mọi khó khăn về dịch bệnh COVID-19, mưa lũ trong những năm qua để đưa dự án về đích.

Dự án đường dây 500 kV Quảng Trạch - Dốc Sỏi và Sân phân phối 500 kV Quảng Trạch đã hoàn thành công tác thi công theo hồ sơ thiết kế được duyệt, tổ chức nghiệm thu theo đúng các quy định, nghị định hiện hành của Nhà nước về quản lý chất lượng công trình xây dựng, đảm bảo điều kiện đưa công trình vào sử dụng. Dự án đã đủ điều kiện và sẵn sàng cho việc đóng điện, nghiệm thu kỹ thuật.

Phó Tổng giám đốc EVNNPT Bùi Văn Kiên yêu cầu CPMB phối hợp với các đơn vị liên quan đóng điện dự án đảm bảo an toàn. Qua nghiệm thu, còn một số tồn tại nhưng không ảnh hưởng đến việc đóng điện, CPMB chủ trì phối hợp các đơn vị liên quan tiếp tục thực hiện trước khi bàn giao công trình.

Dự án đường dây 500kV Quảng Trạch - Dốc Sỏi được xây dựng qua địa phận các tỉnh Quảng Bình, Quảng Trị, Thừa Thiên Huế, Quảng Nam, Quảng Ngãi và Thành phố Đà Nẵng.

Theo CPMB: Tính đến ngày 30/5/2022, phần móng, tiếp địa, cột thép đã thi công theo thiết kế được duyệt và được giám sát chặt chẽ trong quá trình thi công, đảm bảo chất lượng, yêu cầu kỹ thuật. Phần dây dẫn, dây chống sét, cáp quang, phụ kiện đã thi công theo thiết kế được duyệt và tài liệu hướng dẫn của nhà chế tạo, trong quá trình thi công được giám sát chặt chẽ, đảm bảo chất lượng theo yêu cầu thiết kế được duyệt.

Phần hành lang tuyến đảm bảo khoảng cách an toàn theo Nghị định 14/2014/NĐ-CP ngày 26/02/2014 và Nghị định 51/2020/NĐ-CP ngày 21/4/2020 về việc sửa đổi, bổ sung một số điều của Nghị định 14/2014/NĐ-CP của Chính phủ về bảo vệ an toàn lưới điện cao áp.

Nhà trạm lặp quang đã thi công theo thiết kế được duyệt và được giám sát chặt chẽ trong quá trình thi công, đảm bảo chất lượng, yêu cầu kỹ thuật.

Dự án có quy mô xây dựng đường dây 500 kV mạch kép dài 500,14 km từ TBA 500 kV NMNĐ Quảng Trạch đến TBA 500 kV Dốc Sỏi. Xây dựng 3 trạm lặp quang giữa tuyến đường dây để khuếch đại và chuyển tiếp tín hiệu thông tin. Xây dựng 3 nhà quản lý vận hành đội truyền tải điện.

CPMB đã tổ chức thi công xây dựng dự án đường dây 500 kV Quảng Trạch -Dốc Sỏi và Sân phân phối 500 kV Quảng Trạch theo đúng hồ sơ thiết kế đã được thẩm định, phê duyệt, tập hợp hồ sơ hoàn thành công trình đầy đủ và tổ chức nghiệm thu hạng mục công trình theo đúng quy định của pháp luật./.

KIM THÁI
