RSS Feed for Đóng điện công trình đường dây 220 kV Kiên Bình - Phú Quốc (giai đoạn 1) | Tạp chí Năng lượng Việt Nam Thứ hai 23/12/2024 19:51
TRANG TTĐT CỦA TẠP CHÍ NĂNG LƯỢNG VIỆT NAM

Đóng điện công trình đường dây 220 kV Kiên Bình - Phú Quốc (giai đoạn 1)

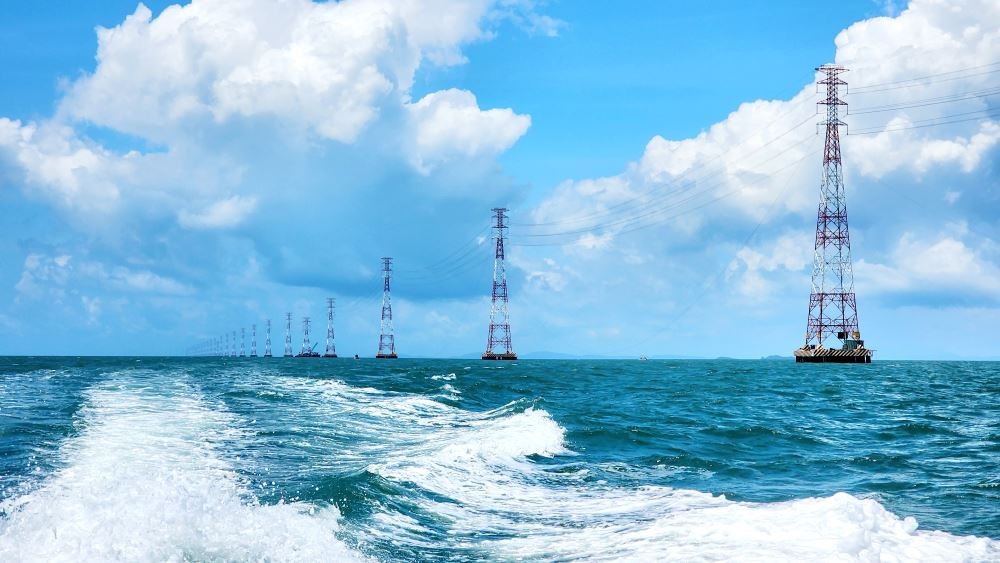

 - Sáng ngày 14/10/2022, tại phường An Thới, thành phố Phú Quốc, tỉnh Kiên Giang, Tổng công ty Điện lực miền Nam (EVNSPC) tổ chức Lễ đóng điện vận hành cấp điện áp 110 kV (giai đoạn 1), công trình đường dây 220 kV vượt biển Kiên Bình - Phú Quốc.
Sắp hoàn thành công trình đường dây điện 220kV vượt biển dài nhất Đông Nam Á Sắp hoàn thành công trình đường dây điện 220kV vượt biển dài nhất Đông Nam Á

Công trình đường dây điện 220 kV vượt biển Kiên Bình - Phú Quốc được Tập đoàn Điện lực Việt Nam (EVN) giao Tổng công ty Điện lực miền Nam (EVNSPC) làm chủ đầu tư có tổng mức đầu tư trên 2.200 tỷ sắp hoàn thành đưa vào vận hành. Sau khi hoàn thành, đây là công trình đường dây điện 220 kV vượt biển không chỉ dài nhất Việt Nam mà còn dài nhất khu vực Đông Nam Á.


Đây là công trình đường dây vượt biển trên không cấp điện áp 220 kV dài nhất khu vực Đông Nam Á, được triển khai lần đầu tiên tại Việt Nam, có tổng mức đầu tư trên 2.221 tỷ đồng.

Quy mô công trình gồm: 2 mạch có tổng chiều dài 80,4 km, 169 vị trí cột; trong đó đoạn trên bờ thuộc huyện Kiên Lương dài 12,8 km với 39 vị trí cột; đoạn trên biển dài 64,7 km với 117 vị trí cột; đoạn trên đảo Phú Quốc dài 2,9 km với 13 vị trí cột, với thiết kế cột tháp sắt 2 mạch trên không mạ và sơn chống muối biển, tiết diện dây dẫn phân pha 2xAACKP-400/95.

Đóng điện công trình đường dây 220 kV Kiên Bình - Phú Quốc (giai đoạn 1)
Lễ đóng điện vận hành cấp điện áp 110 kV (giai đoạn 1), công trình đường dây 220 kV vượt biển Kiên Bình - Phú Quốc.

Phần trên biển có 117 vị trí cột, móng trụ được thiết kế với hệ cọc bê tông li tâm dự ứng lực, đúc sẵn chống nhiễm mặn, đóng tại chỗ, đường kính D700-800, liên kết với hệ đài móng bằng bê tông cốt thép, có diện tích khoảng 400 m2/móng, chiều dài giữa các khoảng cột trung bình 560 m, chiều cao cột 55 - 87 m, đường dây đảm bảo tĩnh không hàng hải và trang bị hệ thống cảnh báo an toàn hàng không đầy đủ theo quy định.

Đồng bộ với công trình đường dây 220 kV Kiên Bình - Phú Quốc (giai đoạn 1), vận hành ở cấp điện áp 110 kV còn có: Công trình Trạm biến áp 110 kV Nam Phú Quốc, công suất thiết kế là 2 máy x 63 MVA, giai đoạn đầu lắp 1 máy 63 MVA và phần đường dây đấu nối 2 mạch, có 5 vị trí cột, đấu nối từ vị trí tiếp bờ của đường dây 220 kV Kiên Bình - Phú Quốc với Trạm biến áp 110 kV Nam Phú Quốc.

Trước đó, tháng 2/2014, đã đánh dấu bước ngoặt của ngành điện Việt Nam, khi nguồn điện lưới quốc gia được đưa ra cấp điện cho Đảo Ngọc Phú Quốc, bằng đường cáp ngầm xuyên biển 110 kV Hà Tiên - Phú Quốc dài nhất Đông Nam Á, thay thế hoàn toàn nguồn điện diesel tại chỗ, tạo cú hích thúc đẩy thu hút đầu tư, phát triển du lịch và kinh tế biển… theo đó, nhu cầu phụ tải sử dụng điện trên đảo liên tục tăng nhanh với mức tăng trưởng bình quân trên 35%/năm.

Từ khi có lưới điện quốc gia, nhu cầu, tốc độ phụ tải trên đảo tăng nhanh đột biến, chỉ sau 2 năm vận hành, công suất phụ tải tăng hơn 2 lần so với trước đó và đạt 16 MW, cộng với số liệu thống kê, khảo sát mức đăng ký nhu cầu phụ tải điện trên địa bàn, dự báo đến năm 2020 lên công suất yêu cầu khoảng 250 MW, trong khi đó nguồn cấp điện toàn bộ “đảo ngọc” qua đường cáp ngầm xuyên biển 110 kV độc đạo, chỉ đáp ứng tối đa 131 MW.

Nhận thấy rõ nguy cơ và tiềm ẩn nhiều rủi ro, nên từ đầu năm 2016, EVNSPC đã báo cáo Tập đoàn Điện lực Việt Nam trình (EVN) và được Thủ tướng Chính phủ chấp thuận bổ sung dự án lưới điện 220 kV cấp điện cho đảo Phú Quốc vào Quy hoạch phát triển điện lực quốc gia (tại Văn bản số: 2308/TTg-CN, ngày 27/12/2016).

Đến tháng 1/2018, EVN phê duyệt Báo cáo nghiên cứu khả thi công trình đường dây 220 kV Kiên Bình - Phú Quốc. Ngay sau đó, EVNSPC đã khẩn trương triển khai, phê duyệt thiết kế kỹ thuật (tháng 5/2018), phê duyệt thiết kế bản vẽ thi công vào (tháng 10/2018) và tổ chức khởi công công trình (từ tháng 3/2019).

Đóng điện công trình đường dây 220 kV Kiên Bình - Phú Quốc (giai đoạn 1)
Đường dây 220 kV Kiên Bình - Phú Quốc .

Quá trình triển khai thi công công trình gặp rất nhiều khó khăn do điều kiện thời tiết phức tạp khi thi công trên môi trường biển, thường xuyên mưa, bão, cùng với bùng phát đại dịch Covid-19 kéo dài, việc điều động máy móc, nhân lực thi công, vận chuyển vật tư, thiết bị gặp nhiều trở ngại, thêm việc giá cả nguyên nhiên liệu, xây dựng biến động, cộng với địa hình, địa chất, thổ nhưỡng phía đảo Phú Quốc rất phức tạp và công tác giải phóng mặt bằng phía 2 bờ Kiên Lương và Phú Quốc gặp rất nhiều khó khăn, tác động đến mục tiêu, tiến độ của công trình, dự án.

Được sự quan tâm, chỉ đạo sát sao của Bộ Công Thương, EVN, sự hỗ trợ nhiệt tình, trách nhiệm từ lãnh đạo UBND tỉnh Kiên Giang, thành phố Phú Quốc, huyện Kiên Lương và các sở, ban ngành trong tỉnh; cùng sự quyết tâm, nỗ lực không biết mệt mỏi của các tập thể, cá nhân thuộc Tổng công ty Điện lực miền Nam và các nhà thầu thi công, đơn vị giám sát… công trình đã hoàn thành đóng điện đưa vào vận hành an toàn, chất lượng từ ngày 5/10/2022.

Việc hoàn thành công trình đóng điện vận hành cấp điện áp 110 kV đã kịp thời sang tải cho đường cáp ngầm 110 kV hiện hữu hiện đang vận hành ở mức tải dần tăng cao, khi công suất phụ tải đỉnh có lúc tăng lên đến 103 MW, góp phần đảm bảo cung cấp điện ổn định, an toàn, liên tục với chất lượng và độ tin cậy cao cho thành phố đảo.

Giai đoạn tiếp theo, EVNSPC đã và đang triển khai các công trình đồng bộ cấp điện áp 22 kV - 110 kV - 220 kV bao gồm: Dự án tái cấu trúc lưới điện Phú Quốc vay vốn KfW (Ngân hàng Tái thiết và Phát triển Đức), hoàn thành phần còn lại của đường dây 110 kV Phú Quốc - Nam Phú Quốc, trạm ngắt 110 kV Phú Quốc, đường dây 110 kV Phú Quốc - Bắc Phú Quốc, Trạm biến áp 110 kV Bắc Phú Quốc theo đúng quy hoạch điện lực đã được phê duyệt./.

BBT TẠP CHÍ NĂNG LƯỢNG VIỆT NAM

Có thể bạn quan tâm

Các bài mới đăng

Các bài đã đăng

[Xem thêm]
Phiên bản di động
