Cập nhật tiến độ dự án đường dây đấu nối từ cụm Thủy điện Nam Kong (Lào) về Việt Nam

 - Dự án Trạm cắt 220 kV Bờ Y và đường dây 220 kV đấu nối tuy là dự án có quy mô không lớn nhưng có ý nghĩa rất quan trọng nhằm đảm bảo nhập khẩu điện các nhà máy thủy điện của Lào về Việt Nam theo cam kết giữa Đảng và Chính phủ 2 nước, nhằm đảm bảo an ninh năng lượng quốc gia.
Đường dây 220 kV Nậm Mô - Tương Dương: Vượt khó, đưa dự án về đích đúng tiến độ Đường dây 220 kV Nậm Mô - Tương Dương: Vượt khó, đưa dự án về đích đúng tiến độ

Vượt qua nhiều thách thức, đến nay tiến độ dự án đường dây 220 kV Nậm Mô - Tương Dương đã hoàn thành khoảng 95% khối lượng công việc đặt ra. Toàn công trường đang rất nỗ lực để đưa dự án về đích (trong tháng 11/2022).

Dự án đường dây 220 kV Nậm Sum - Nông Cống trước nguy cơ chậm tiến độ Dự án đường dây 220 kV Nậm Sum - Nông Cống trước nguy cơ chậm tiến độ

Thông tin từ Tổng công ty Truyền tải điện Quốc gia (EVNNPT) cho biết: Vướng mắc về giải phóng mặt bằng chưa được tháo gỡ, khiến dự án đường 220 kV Nậm Sum - Nông Cống có nguy cơ bị chậm tiến độ, dù đây là công trình phục vụ nhập khẩu điện từ Lào về Việt Nam.


Vượt thách thức, đưa dự án dần về đích:

Thực hiện cam kết song phương về quan hệ hợp tác giữa Chính phủ hai nước CHXHCN Việt Nam và CHDCND Lào trong lĩnh vực phát triển năng lượng, Tập đoàn Điện lực Việt Nam giao cho Ban QLDA Điện 2 quản lý điều hành dự án, với mục tiêu nhập khẩu điện từ cụm Nhà máy Thủy điện Nam Kong 1, 2, 3 (Lào) vào hệ thống điện Việt Nam.

Ông Nguyễn Khang - Phó trưởng Phòng Kỹ thuật An toàn, Phó ban Điều hành dự án thuộc Ban QLDA Điện 2 cho biết: Xác định được nhiệm vụ chính trị quan trọng của dự án nên lãnh đạo EVN và Ban QLDA Điện 2 rất quan tâm và thường xuyên đốc thúc tiến độ dự án, tuy nhiên quá trình triển khai dự án gặp rất nhiều thách thức. Trong công tác BTGPMB (đặc biệt công tác chuyển mục đích sử dụng rừng), đến ngày 26/4/2022 mới bàn giao xong mặt bằng Trạm cắt. Tuyến đường dây 220 kV đấu nối có 23 vị trí móng thì bàn giao được 20 vị trí và 3 vị trí mới được bàn giao (ngày 21/10/2022) do đi qua rừng tự nhiên nên các thủ tục phức tạp.

Điều khó khăn nữa là 2/3 diện tích Trạm cắt được nằm trên quả đồi, 1/3 diện tích mặt bằng nằm ở thung lũng nên quá trình thi công cần xây dựng tường chắn dài khoảng 360 mét, 118 cọc khoan nhồi, chiều cao đắp nền trên 30 mét với khối lượng đắp lên tới 65.000 m3 nên việc thi công rất khó khăn, phải gia cố nhiều để đảm bảo an toàn theo quy định.

Cập nhật tiến độ dự án đường dây đấu nối từ cụm Thủy điện Nam Kong (Lào) về Việt Nam

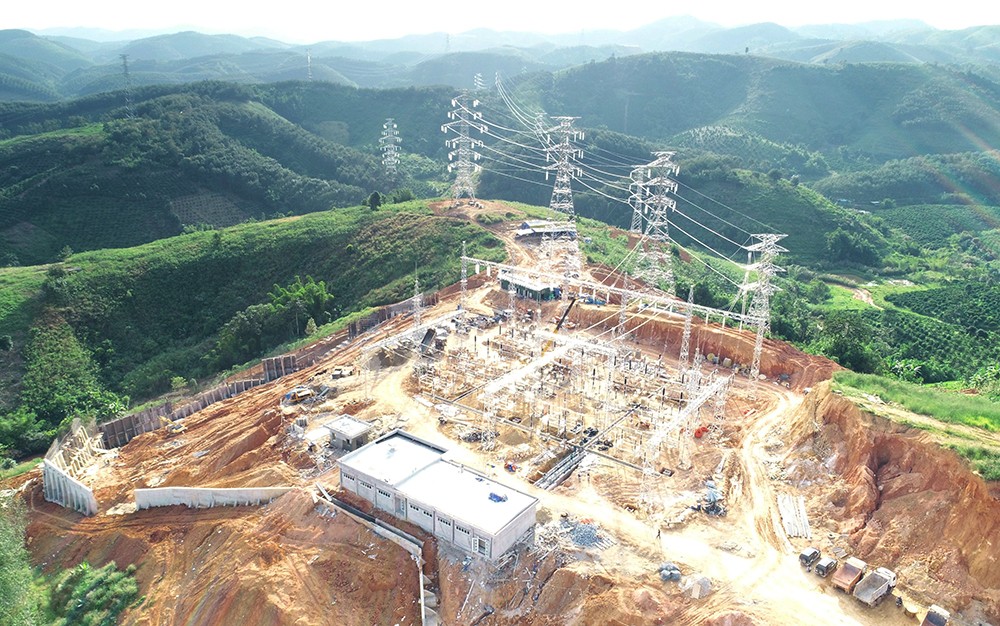

Dự án Trạm cắt 220 kV Bờ Y và đấu nối đang xây dựng và phấn đấu hoàn thành giai đoạn 1 (trong tháng 11/2022).

Chia sẻ thêm về những khó khăn của dự án, ông Đặng Ngọc Phương - Tư vấn giám sát phó dự án Trạm cắt 220 kV Bờ Y và đường dây đấu nối (thuộc Công ty CP Tư vấn Xây dựng điện 4): Đối với dự án này có đặc thù khó khăn riêng khi điều kiện thời tiết rất khắc nghiệt, khi năm nay mưa thường xuyên và liên tục (từ 23 - 25 ngày/tháng), lượng mưa rất lớn, trong đó điển hình tháng 9/2022 tất cả các ngày trong tháng đều mưa.

Việc thời tiết mưa khiến việc san nền, đắp đất rất khó khăn, thời gian kéo dài hơn so với kế hoạch. Ngoài ra, dự án có một số vị trí cột đi qua rừng tự nhiên nên không mở đường công vụ được, việc thi công phải thực hiện thủ công.

Từ những khó khăn trên đã cản trở tiến độ của dự án rất nhiều, chính vì vậy, để đảm bảo nhập khẩu điện từ Lào về Việt Nam, Ban QLDA Điện 2 cùng các nhà thầu đã đưa ra phương án chia dự án thành 2 giai đoạn. Trong đó giai đoạn 1 phấn đấu đóng điện 4 ngăn lộ (vào ngày 30/11/2022) và giai đoạn 2 hoàn thành toàn bộ dự án (vào giữa tháng 1/2023).

Ông Trần Triệu Sơn - Phó trưởng Phòng Vật tư thiết bị, Phó ban điều hành dự án thuộc Ban QLDA Điện 2 cho biết: Vượt qua những thách thức trên, hiện nay mặt bằng dự án đã được tháo gỡ, vật tư thiết bị đã tập kết đầy đủ trên công trường. Các đơn vị xây lắp đã hoàn thành khối lượng lắp đặt thiết bị đạt trên 60%, đang thi công 3 vị trí móng cột còn lại và kéo dây được 7/17 khoảng néo và phấn đấu đến ngày 28/11 sẽ hoàn thành toàn bộ công tác lắp đặt, thí nghiệm phần Trạm giai đoạn 1 và hoàn thành tuyến đường dây 220 kV để nghiệm thu đóng điện.

Quyết tâm hoàn thành dự án:

Ông Mai Đức Cường - Chỉ huy trưởng Liên danh nhà thầu thi công xây lắp dự án LILAMA - TOJI và Công ty CP Xây lắp điện 4 cho biết: Quá trình triển khai dự án, đơn vị luôn nhận được sự chỉ đạo rất sát sao của chủ đầu tư, Ban QLDA Điện 2 đã thành lập Ban điều hành dự án tại công trường, hàng ngày, hàng tuần, hàng tháng họp giải quyết khó khăn cho các nhà thầu. Lãnh đạo hàng thàng đều có mặt tại công trường để động viên, đốc thúc tiến độ dự án.

Đánh giá về tiến độ chung, đại diện liên danh nhà thầu cho biết: Tiến độ dự án thời kỳ đầu chưa đáp ứng được nhưng đến nay cơ bản bám sát tiến độ giai đoạn 1 của dự án. Để đáp ứng tiến độ đề ra, đơn vị lập kế hoạch chi tiết, phân định công việc xem công việc nào làm trước, công việc nào làm sau, nhân lực huy động bao nhiêu và tăng ca làm ngày, làm đêm để đáp ứng được tiến độ dự án.

“Trong quá trình triển khai, nhà thầu nhận được sự quan tâm của chủ đầu tư, Những vướng mắc thiết kế, xử lý công trường, giải phóng mặt bằng rất kịp thời cho nhà thầu thi công. Công trường hoàn toàn tin tưởng có thể đáp ứng được tiến độ đề ra” - Ông Cường nhấn mạnh.

Cập nhật tiến độ dự án đường dây đấu nối từ cụm Thủy điện Nam Kong (Lào) về Việt Nam

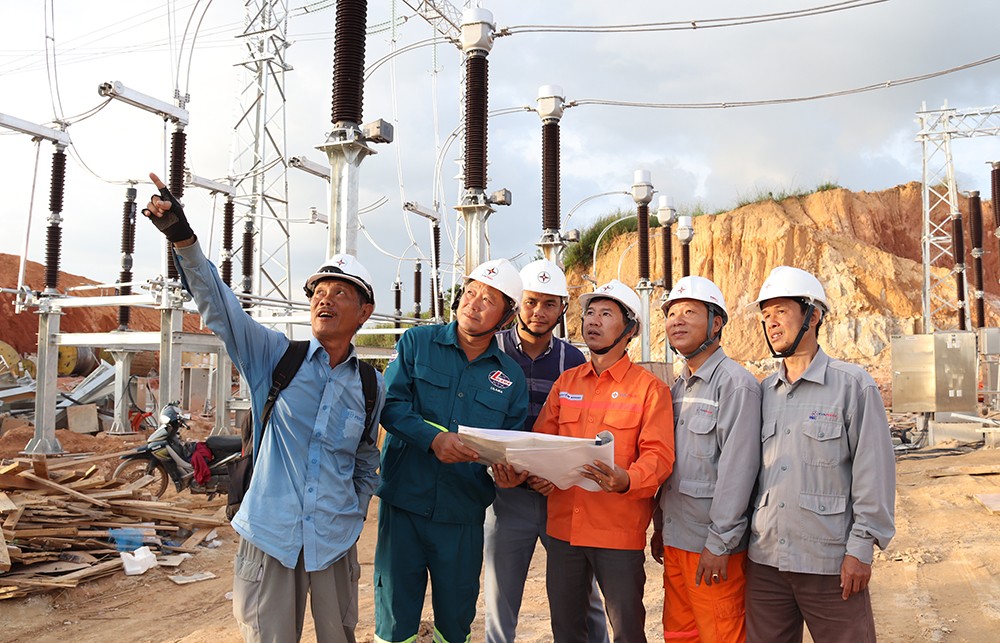

Đại diện Ban QLDA Điện 2 và các nhà thầu thi công, tư vấn giám sát tại công trường Trạm cắt 220 kV Bờ Y.

Không chủ quan trước tiến độ của dự án, ông Nguyễn Khang - Ban QLDA Điện 2 cho biết: Để đảm bảo tiến độ, hiện nay lãnh đạo Ban điều hành bám sát hiện trường, đôn đốc nhà thầu thi công, tổ chức họp giao ban hàng ngày trên công trường, phối hợp chặt chẽ với các cơ quan liên quan để hoàn chỉnh thủ tục pháp lý đảm bảo đóng điện (ngày 30/11/2022).

Ban QLDA Điện 2 đã yêu cầu nhà thầu LILAMA tăng cường nhân lực, thiết bị và tổ chức thi công 3 ca/ngày. Nhà thầu Công ty CP Xây lắp Điện 4 tập trung tối đa, có biện pháp phù hợp quyết tâm cao độ thi công hoàn thành các vị trí móng còn lại; Khẩn trương hoàn thành công tác dựng cột, kéo dây các khoảng néo đúng tiến độ yêu cầu phục vụ đóng điện. Ban cũng yêu cầu đơn vị tư vấn giám sát bố trí đủ nhân lực thực hiện công tác giám sát để đáp ứng yêu cầu kỹ thuật, tiến độ, nghiệm thu của công trình. Tất cả liên danh nhà thầu, tư vấn giám sát tập trung hoàn thiện hồ sơ nghiệm thu công trình phục vụ đóng điện giai đoạn 1 (ngày 30/11/2022).

Trạm cắt 220 kV Bờ Y và đường dây đấu nối:

- Chủ đầu tư: Tập đoàn Điện lực Việt Nam.

- Quản lý điều hành dự án: Ban QLDA Điện 2.

- Đơn vị tư vấn thiết kế, tư vấn giám sát: Công ty CP Tư vấn Xây dựng điện 4.

- Liên nhà nhà thầu thi công: Tổng công ty Lắp máy Việt Nam, Công ty CP Xây lắp Điện 4 và Công ty CP Tập đoàn TOJI.

- Tổng mức đầu tư: 181 tỷ đồng.

- Dự án trạm cắt và đường dây 220 kV đấu nối nằm trên địa bàn huyện Ngọc Hồi, tỉnh Kon Tum.

- Dự án khởi công tháng 4/2022 và dự kiến hoàn thành toàn bộ tháng 1/2023.

- Quy mô: Xây dựng mới Trạm cắt 220 kV Bờ Y, gồm 10 ngăn 220 kV, giai đoạn này lắp đặt 6 ngăn lộ.

- Xây dựng đoạn đường dây 220 kV, 2 mạch, dài hơn 6 km đấu nối từ Trạm cắt 220 kV Bờ Y đến đường dây 220 kV đấu nối TBA 220 kV Nam Kong 2, 3 (Lào).

- Xây dựng đoạn đường dây 220 kV, 4 mạch dài 0,8 km đấu nối từ Trạm cắt 220 kV Bờ Y vào đường dây 220 kV Xekaman 1 (Lào) - Pleiku 2./.

PV TẠP CHÍ NĂNG LƯỢNG VIỆT NAM
